202205180857-2022年5月16日,土建A2标粤海2号盾构机换刀施工条件验收会议
2022年5月16日,土建A2标粤海2号盾构机换刀施工条件验收会议

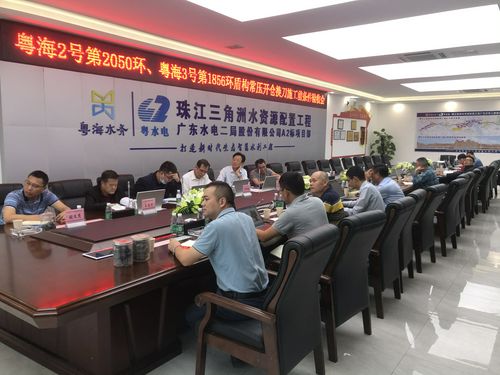

2022年5月16日上午,监理01标总监李滨在土建A2标组织召开粤海2号盾构机常压开仓换刀前施工条件验收会议,顺德分部副部长陈文杰代表设计参加本次验收会议,并提出注意事项。

目前粤海2号盾构机2050环常压开仓位于西江下方。地层为弱风化砂岩、砂砾岩及泥质粉砂岩,隧洞覆土37.9米,水深14.3米,洞顶弱风化岩层16.7米,岩层稳定性较好。施工准备就绪,满足常压开仓条件。具体意见和建议如下:
1.做好开仓前的止水环封水效果检查和降压观察仓内来水情况,仓内来水可控方可开仓。并在开仓期间注意观察掌子面稳定性及仓内来水量检查。
2.开仓点已进入西江577.5米,建议使用无人机等方法做好江面巡视。保持信息畅通,做好地面和洞内的信息联动。
3.做好工作面和仓储应急设备物资的准备和检查,保证隧洞、井内抽排水设备正常、应急通道畅通。

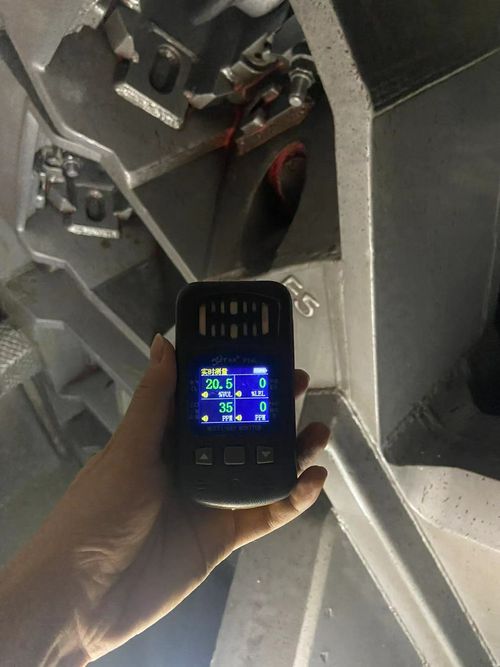

4.有限空间作业须持续做好有毒有害气体检测,加强施工通风、照明和用电安全。做好作业平台和安全防护措施。若有动火作业严格执行审批程序。

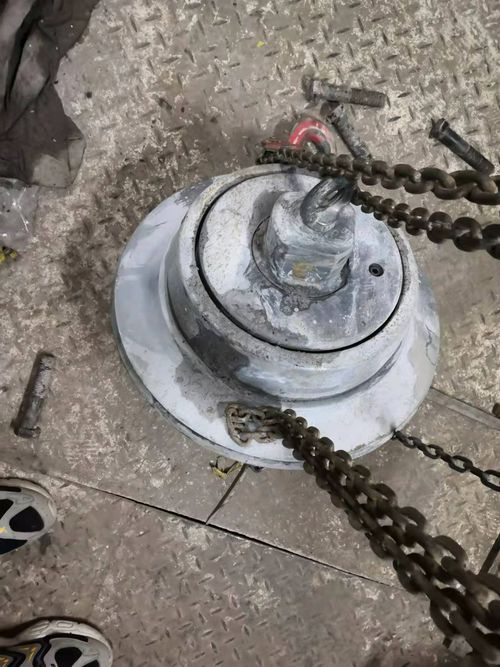

5.做好作业人员准入核查和安全技术交底,快速完成刀具的检查和更换,减少岩面暴露时间。
