202205252232-2022年5月22日~23日,粤海8号盾构区间出现渗水情况

2022年5月22日~23日,粤海8号盾构区间出现渗水情况

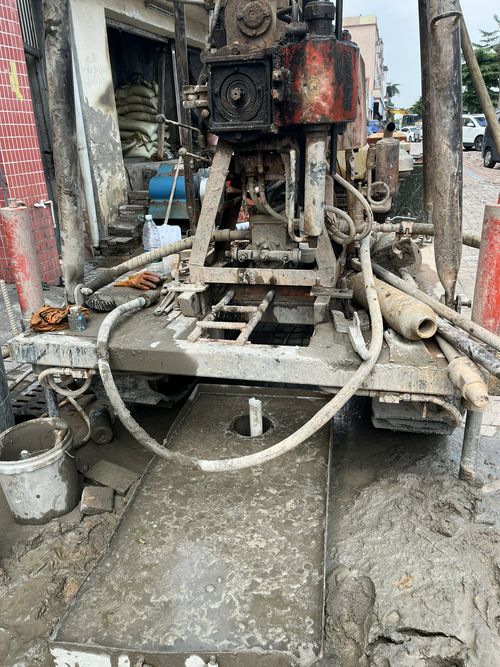

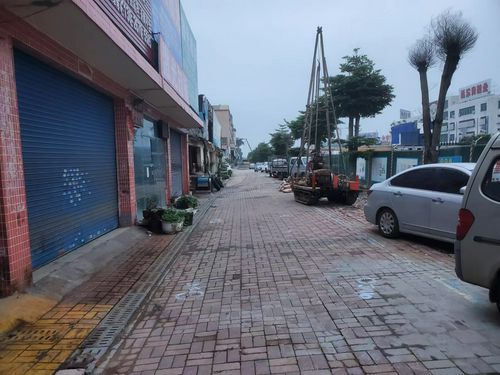

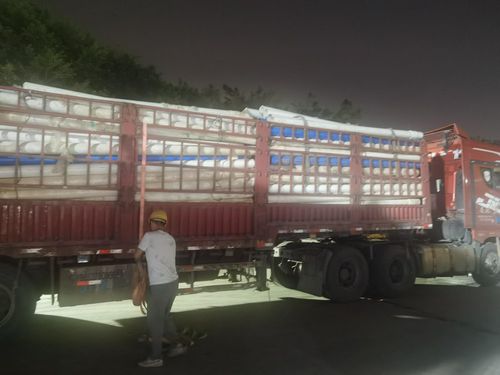

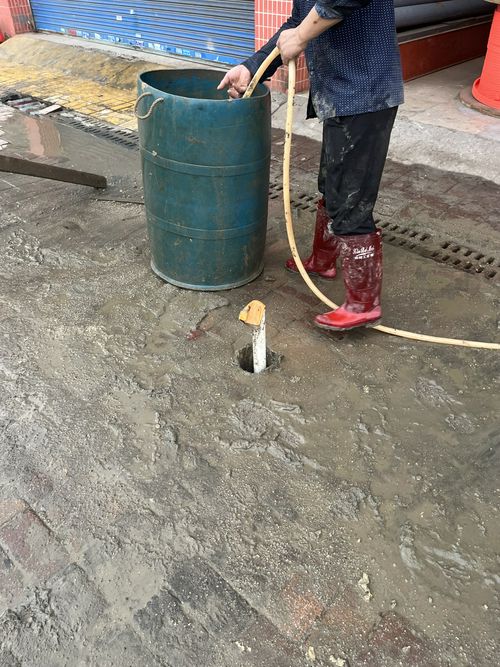

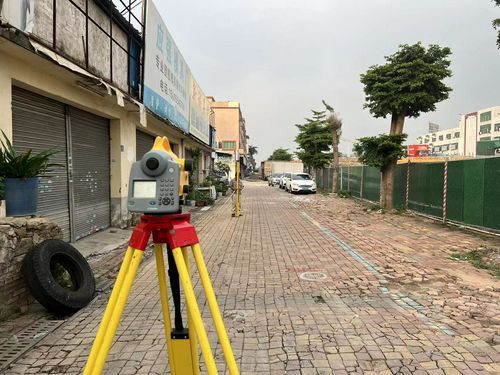

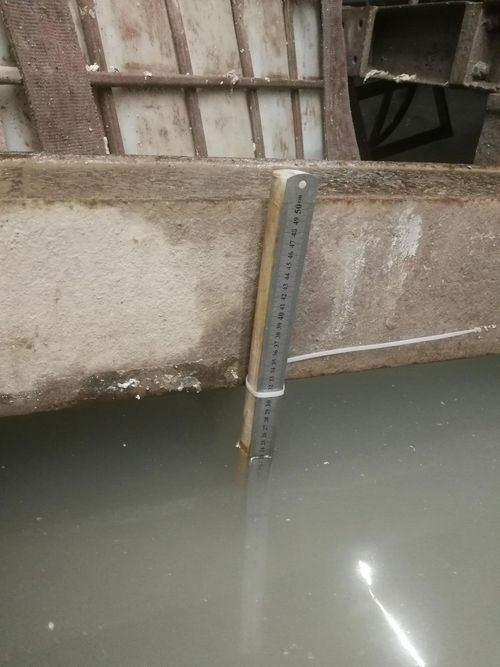

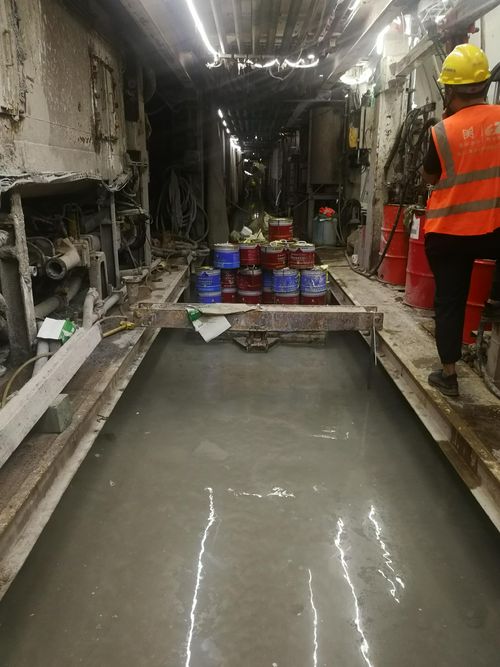

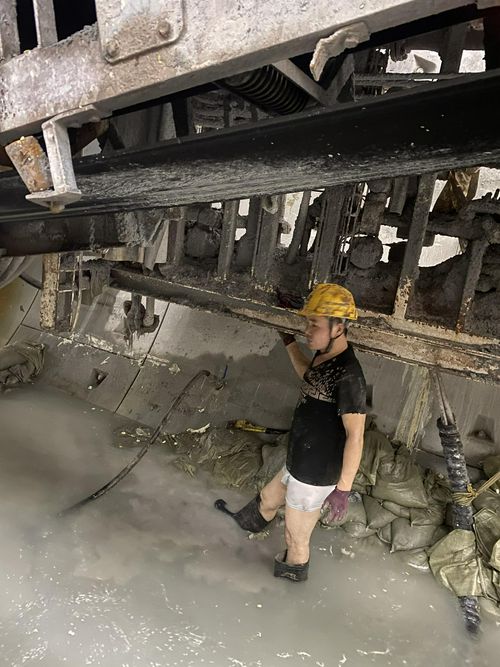

2022年5月22日下午~23日晚上,粤海8号盾构机掘进区间至1380环出现渗漏水应急风险情况。珠三角公司迅速启动应急抢险机制,参建各方共同商议对盾尾渗水处置措施:1.强化隧道内积水抽排,尽快恢复盾尾油脂注入,择机进行管片壁后砂浆注入,将渗水通道进行封堵;2.加强粤海8号盾构机上方地表安全监测,扩大监测范围(需涵盖盾构机刀头前后50m)及监测频率,及时做好数据反馈;3.做好隧洞轴线300~500m范围周边建(构)筑物安全排查,同时顺德分部部长欧泽锋通过微信方式,指导现场,在盾构机停建位置的周边增加地下水位监测孔加强观测。4.顺德分部按照设代处安全管理规定,已汇报设代处及项目负责人。
