202206082000-2022年6月2日,A4标LG06#~LG05#盾构区间备用保障方案评审会议

2022年6月2日,A4标LG06#~LG05#盾构区间备用保障方案评审会议

      2022年6月2日上午9.30-11:00,A4标项目部组织召开了珠三角工程LG06#~LG05#盾构区间备用保障专项设计、施工方案的专家论证会。会议特邀5位专家,珠三角公司工程部刘兴舟、刘萍、顺德管理部王志云以及设代处顺德分部部长欧泽锋代表设计参加会议并就设计方案进行汇报。

    与会专家听取了施工单位关于备用保障专项施工方案的汇报,经质询、讨论,专家组认为方案编制依据充分,内容较完整,方案总体可行。

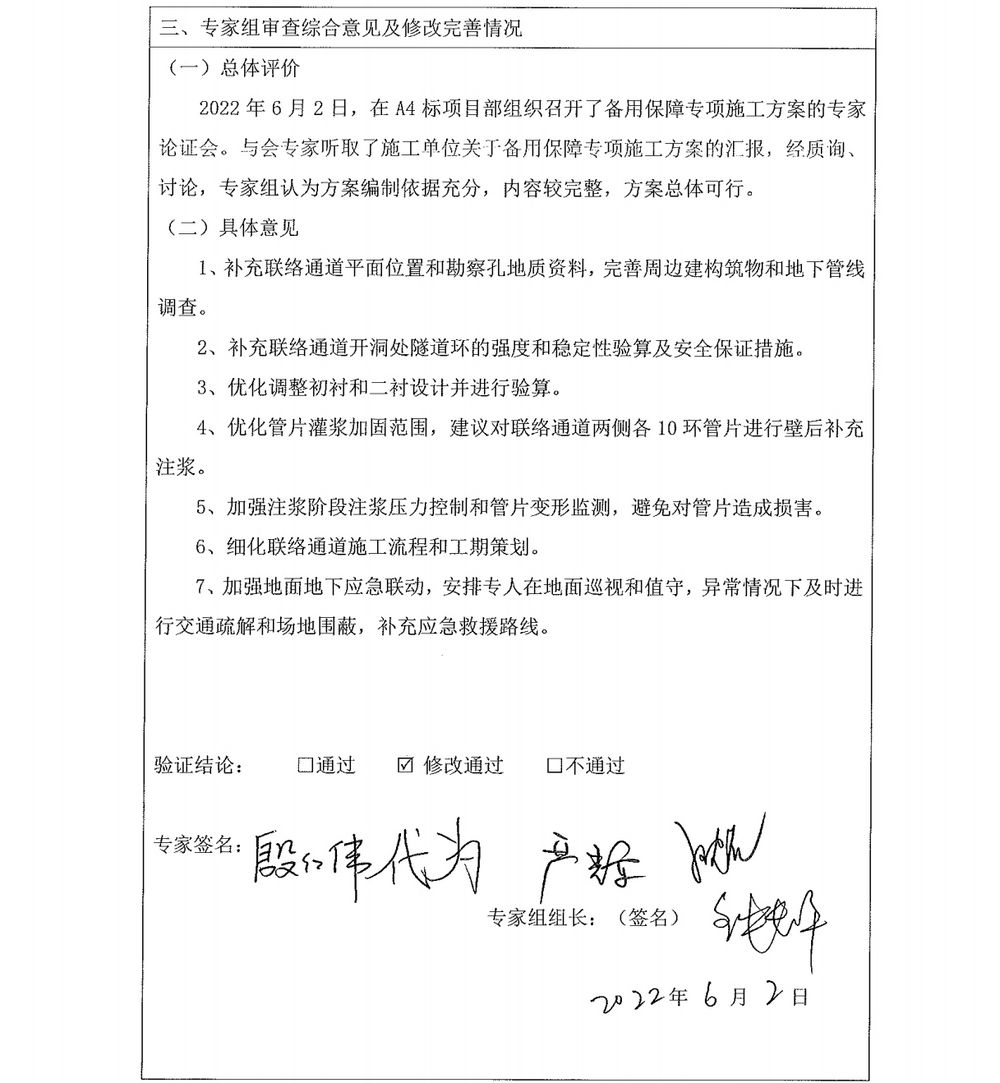

(二)具体意见

1.补充联络通道平面位置和勘察孔地质资料,完善周边建构筑物和地下管线调查。

2.补充联络通道开洞处隧道环的强度和稳定性验算及安全保证措施。

3.优化调整初衬和二衬设计并进行验算。

4、优化管片灌浆加固范围,建议对联络通道两侧各10环管片进行壁后补充注浆。

5.加强注浆阶段注浆压力控制和管片变形监测,避免对管片造成损害。

6.细化联络通道施工流程和工期策划。

7.加强地面地下应急联动,安排专人在地面巡视和值守,异常情况下及时进行交通疏解和场地围蔽,补充应急救援路线。
