202206171750-2022年6月15日,A1标一期围堰背水坡出现管涌情况
2022年6月15日,A1标一期围堰背水坡出现管涌情况

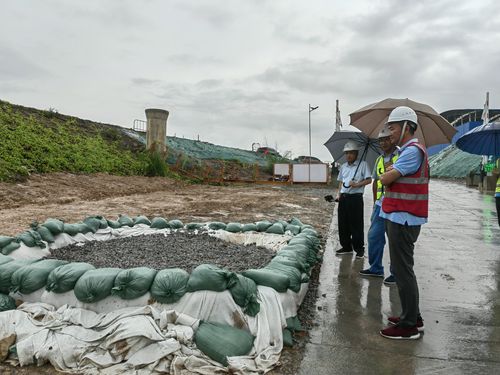

2022年6月15日上午11时,施工单位在汛期例行巡查中,发现一期围堰桩号0+260背水坡脚附近地面,有3处疑似管涌的情况,随即向监理及顺德管理部上报。设代处顺德分部部长欧泽锋中午12:30收到现场相关情况汇报后,结合现场的照片,对冒水位置的情况进行初步分析后,及时反馈设代处主任秦晓川、公司副总监兼项目负责人严振瑞相关情况。中午13:30施工分院副总工张进、李支令共同前往鲤鱼洲岛,指导现场抢险工作。

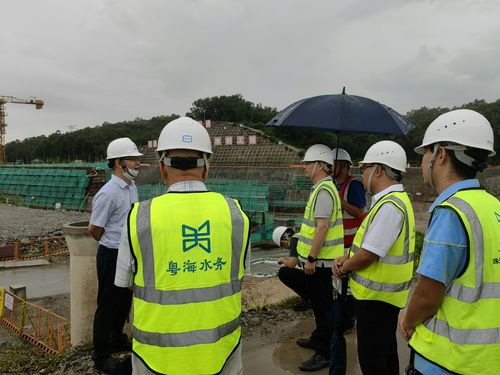

下午15:00,在A1标项目部与参建各方就管涌的进一步处置方案进行商讨,经参建各方讨论形成如下意见:

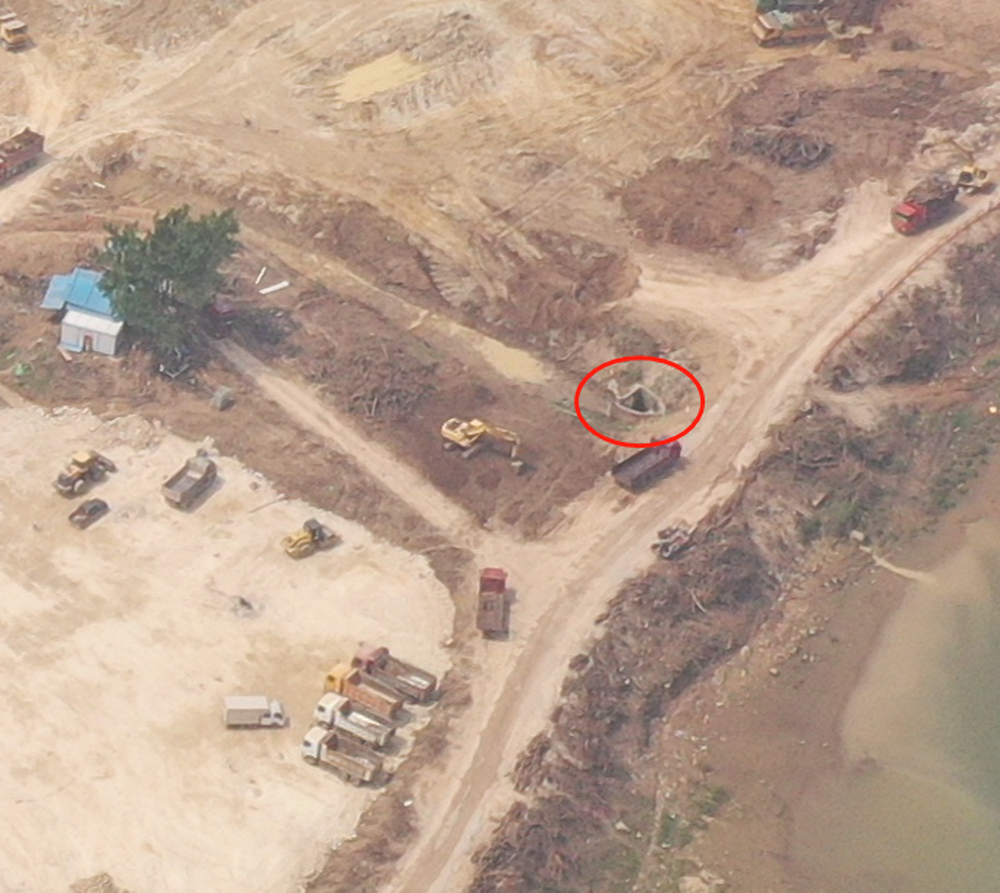

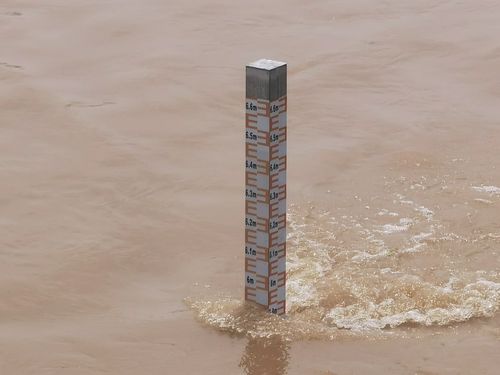

一、管涌的初步原因分析通过分析管涌处的一期围堰结构、原始地形地貌、地质勘察成果以及实地查看情况,确认管涌位置为围堰背水坡脚。初步分析:原穿旧土埂的排水涵管及周边土体存在漏通道,在外江持续高水位作用下发生渗透情况。
二、应急处置措施

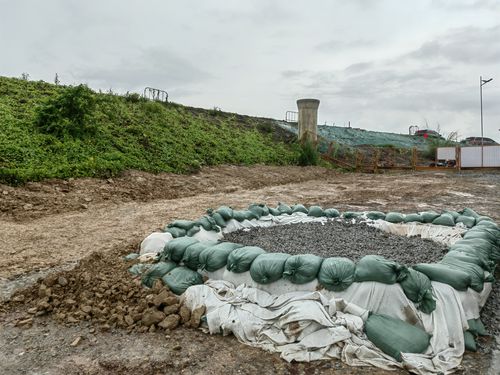

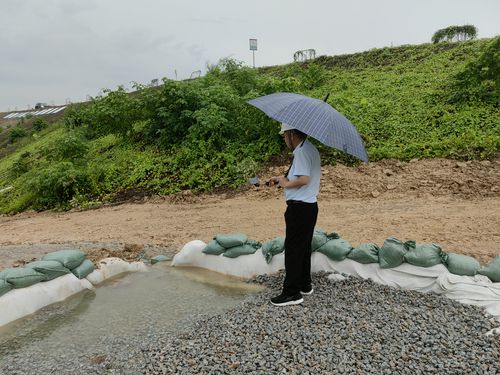

1.维持冒水点反压过滤的方式,观测出水量及水质变化情况;
2.立即采取截渗的应急处置方式,先采用水下砼及砂浆充填旧排水涵管。后续根据封堵效果,进一步研判后,设计单位根据堰前水位和涵管结构,提出涵管两侧截渗方案。

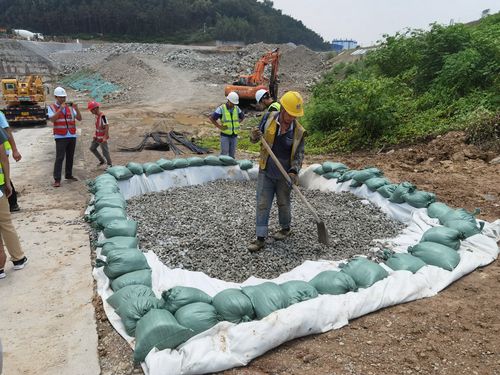

3.施工单位即可准备施工平台,平台为旧排水涵管轴线左、右各10m范围,宽度大约5米。
4.现场应急截渗处置做好相关工程量确认,结合设计文件作为结算依据。
5.施工单位根据已批复的泵站施工围堰管涌应急方案和会议确定的措施进行应急施工。加强对围堰巡查与安全监测,密切关注西江水情变化,强化应急抢险施工管理,及时反馈应急截渗施工情况。
