202103202048-2021年3月19日,监理01标组织召开施工图纸会审及设计交底会议
2021年3月19日,监理01标组织召开施工图纸会审及设计交底会议
2021年3月19日早上9:00~11:00,监理01标在顺德管理部组织召开土建施工A1标、A2标、A3施工图纸会审及设计交底会议,罗田分部副部长焦石磊、东莞分部副部长叶明、顺德分部部长欧泽锋代表设计对上述3个标泵站开挖、施工期围堰、鲤鱼洲交通隧洞、工作井底板渗(冒)水封堵的施工图图纸进行设计交底,分别从技术、安全、提醒现场注意关键部位的施工进行设计交底,并回答现场施工单位、监理单位、项目业主提出的图纸上相关问题。
本次设计交底:A1标鲤鱼洲泵站开挖第一、二册、围堰第一册;A2标水工专业进出口段结构图、A2标交通隧洞出口接收井钢筋图、A2标LG03#工作井底板加固图、A2标接地图;A3标LG04#、LG05#工作井底板封堵灌浆图纸。
最后,欧泽锋部长再次强调,LG03#、LG04#工作井地下水位下降超设计控制值,已处长期预警阶段,相关施工单位应按照施工图纸技术要求“及时采取有限堵漏、止水措施,水下上升,方可进行下一道工序施工”。另外针对A1标鲤鱼洲泵站边坡裸露、未及时支护的问题,与施工单位现场进行了沟通,强调应加快部署、及时按图施作边坡支护措施,尤其临近汛期,要更加重视边坡稳定安全。

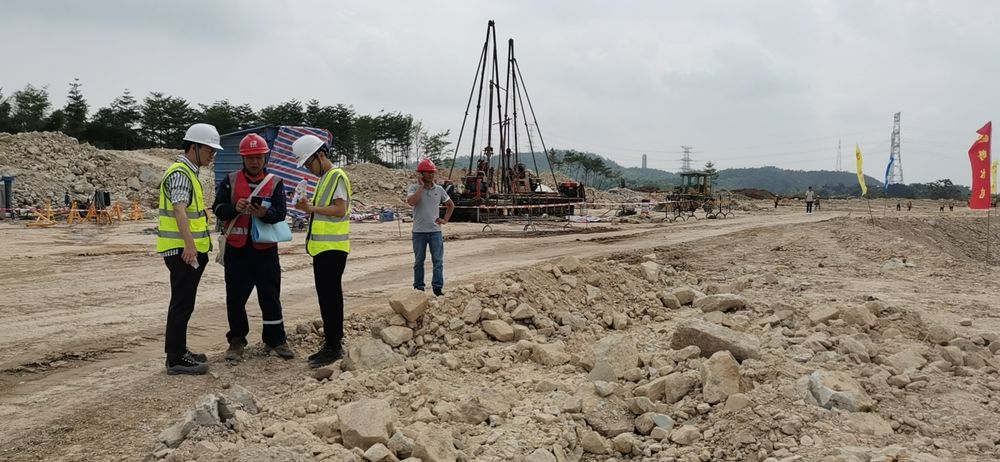

设计交底会议结束后,相关设计人员登上鲤鱼洲岛,实在查勘现场施工进展及与施工单位进行交流.(1)对进水前池顺水流右侧开挖外边线超过临时用地红线问题,经与水工专业负责人沟通后,现场交底:可根据地形及开挖揭露的地质条件,调整下部的临时边坡坡度,第三级边坡可调整为1:0.6,第二级边坡可调整为1:0.7,9.6高程以上边坡按图纸要求施工(1:1)。(2)泵站东侧厂区回填边坡,施工单位反映1:1不利于喷锚支护施工,经沟通,施工单位可根据现场情况,调整顶部边坡坡度,放缓至1:1~1:1.5。
