202109202213-2021年9月18日,土建A1标鲤鱼洲泵站7#、8#机组验收
2021年9月18日,土建A1标鲤鱼洲泵站7#、8#机组验收

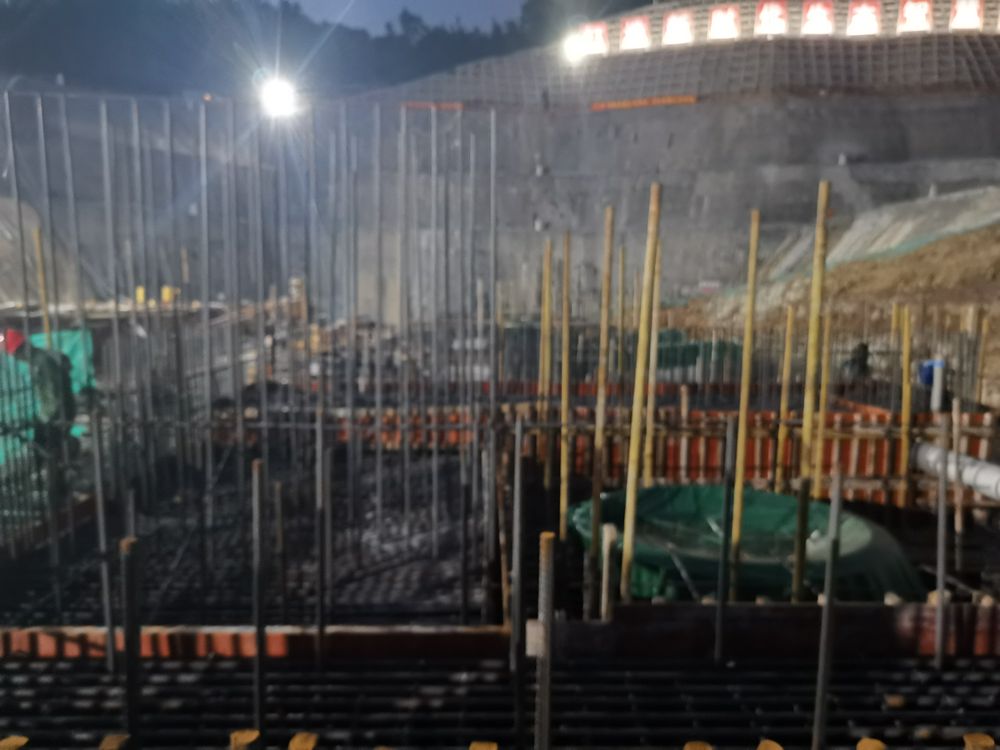

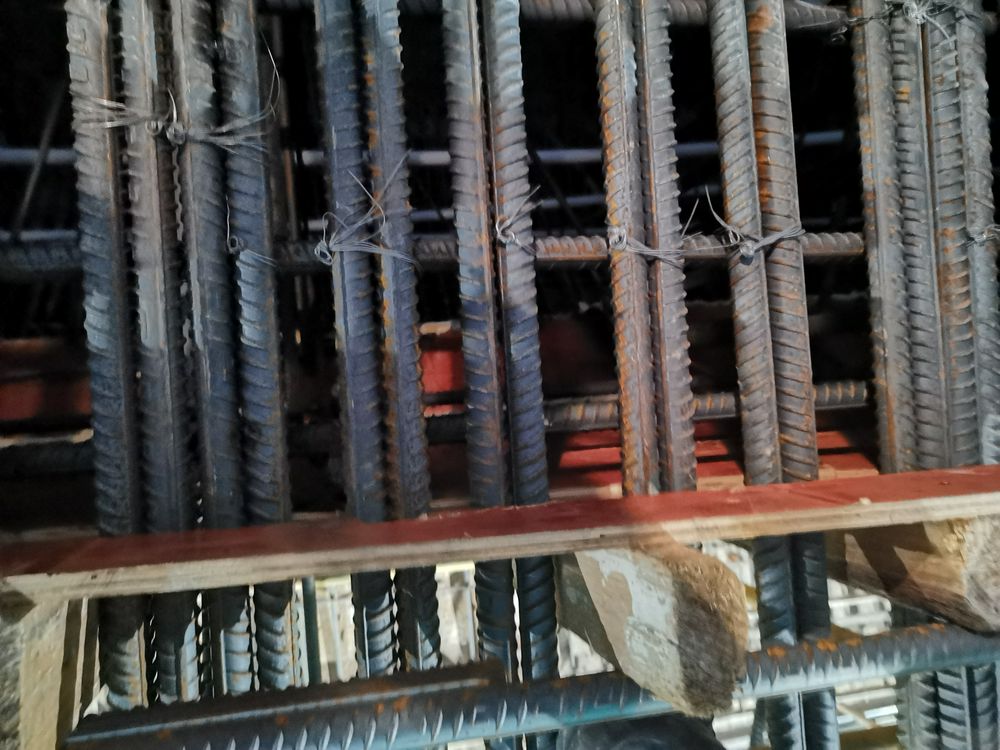

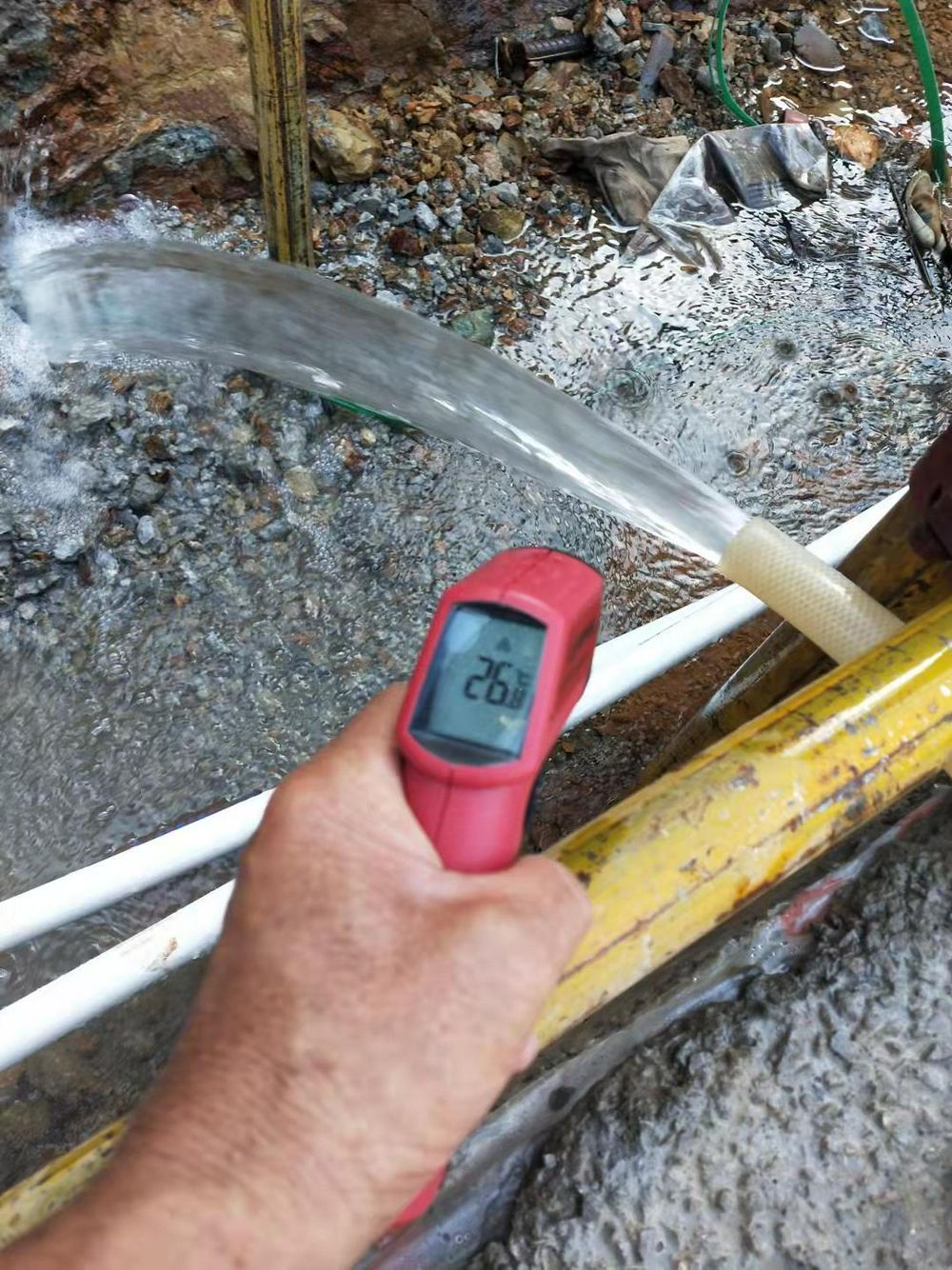

2021年9月18日晚上18:30监理01标副总监陈诚主持现场验收会议,对鲤鱼洲泵站7#、8#机组-17.45m~-22.25高程水泵基础相关重要预埋件进行联合验收,验收小组分别查看了钢筋绑扎、泵站在本层砼浇筑面机电、建筑、电气二次等预埋件的预埋情况。经现场检查主要存在的问题如下:

1.设计图纸问题:7#、8#水泵基础顶面基础插筋图25@800,与结构图基础宽1.5m不一致,现场仅埋2根插筋,经与主设人员孙文涛联系沟通确定,钢筋图纸表达错误,以结构图为准,预埋2根插筋即可满足要求,后续出具修改通知单进行修改。

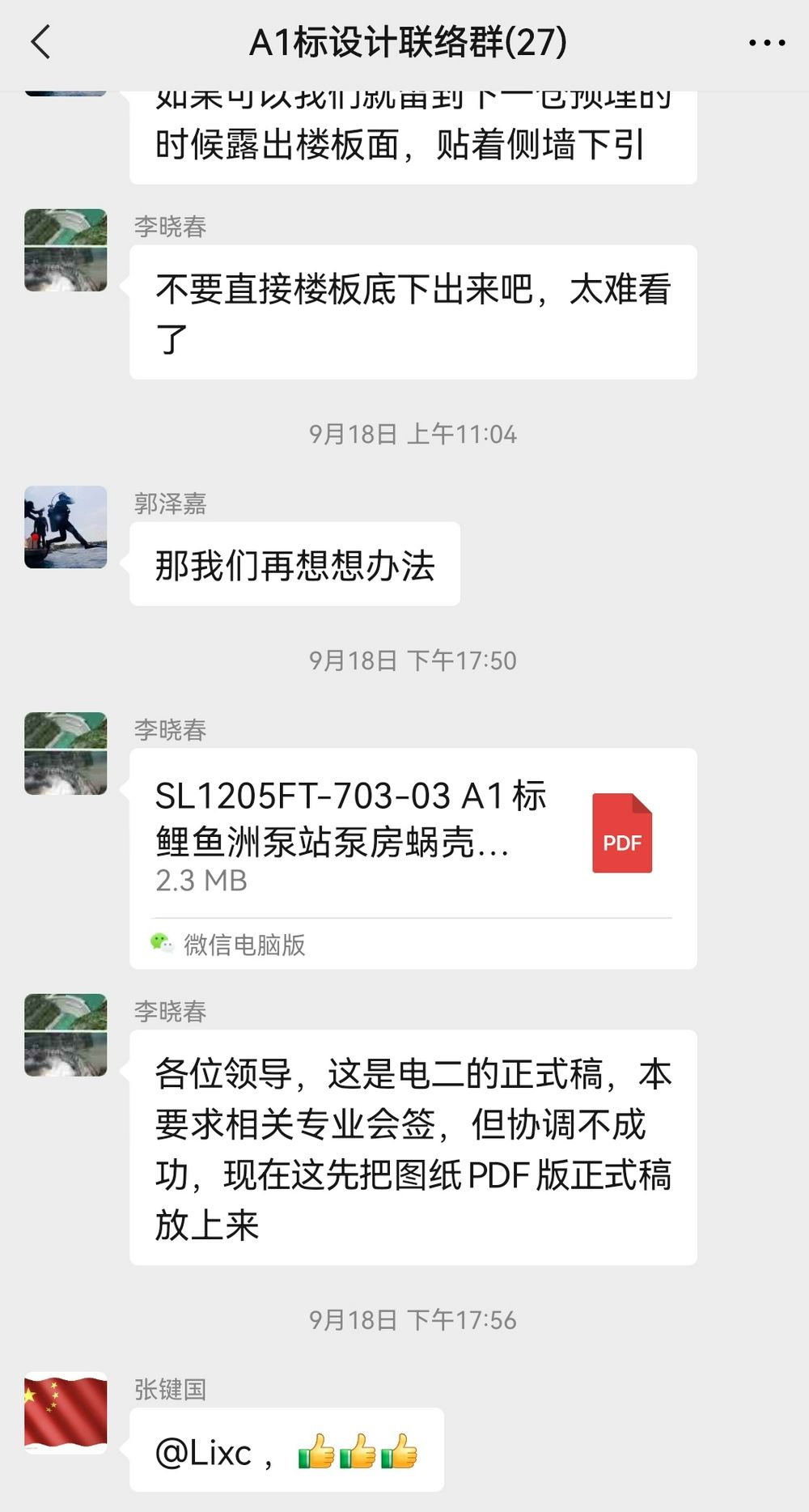

2.电气二次设备预埋管路图纸未下发,相关管道预埋遗漏,顺德分部部长欧泽锋及时反馈项目业主、监理单位,查明相关资料情况,根据现场反馈,蓝图以及PMIS系统正式稿至今未批复。

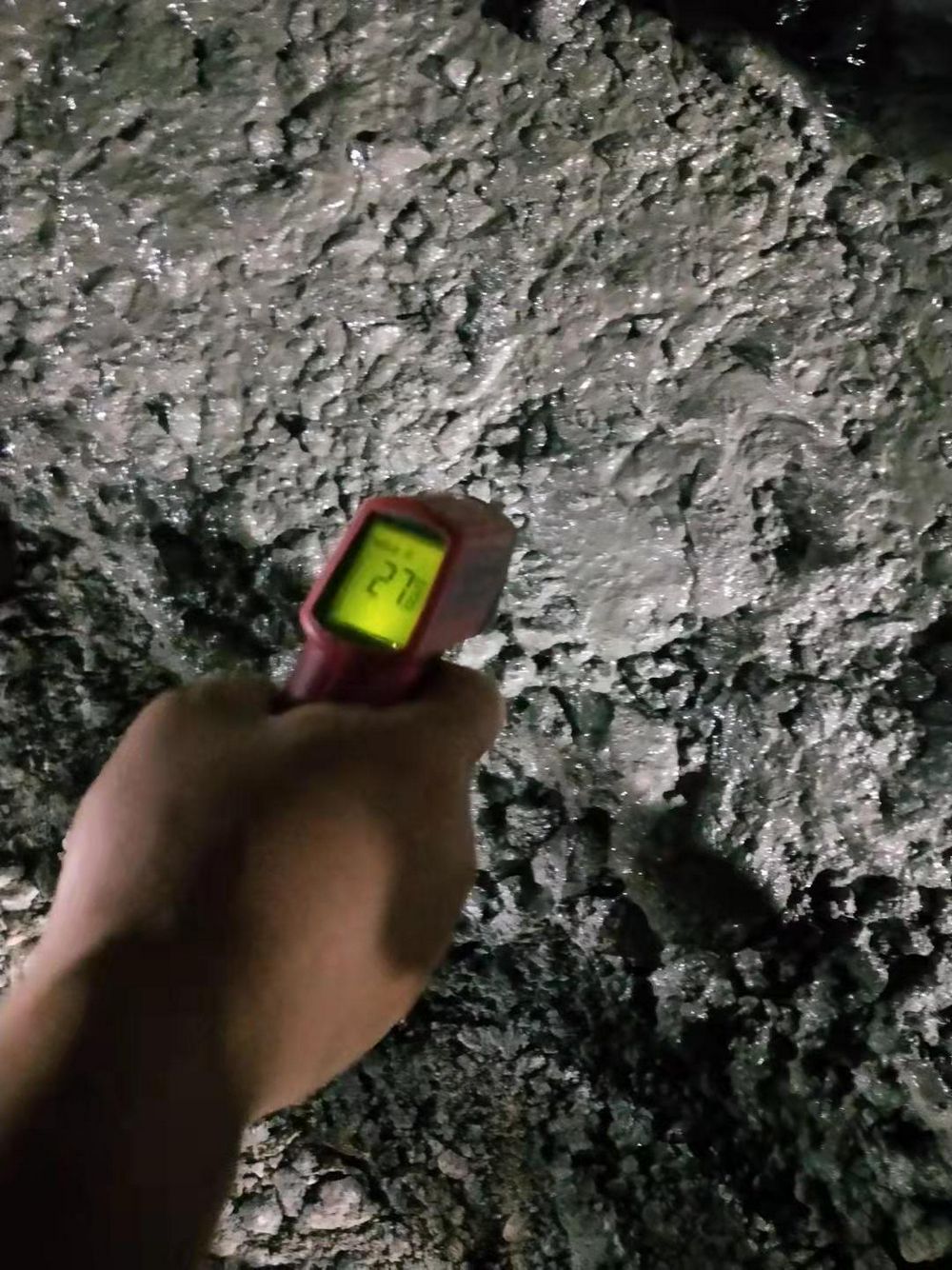

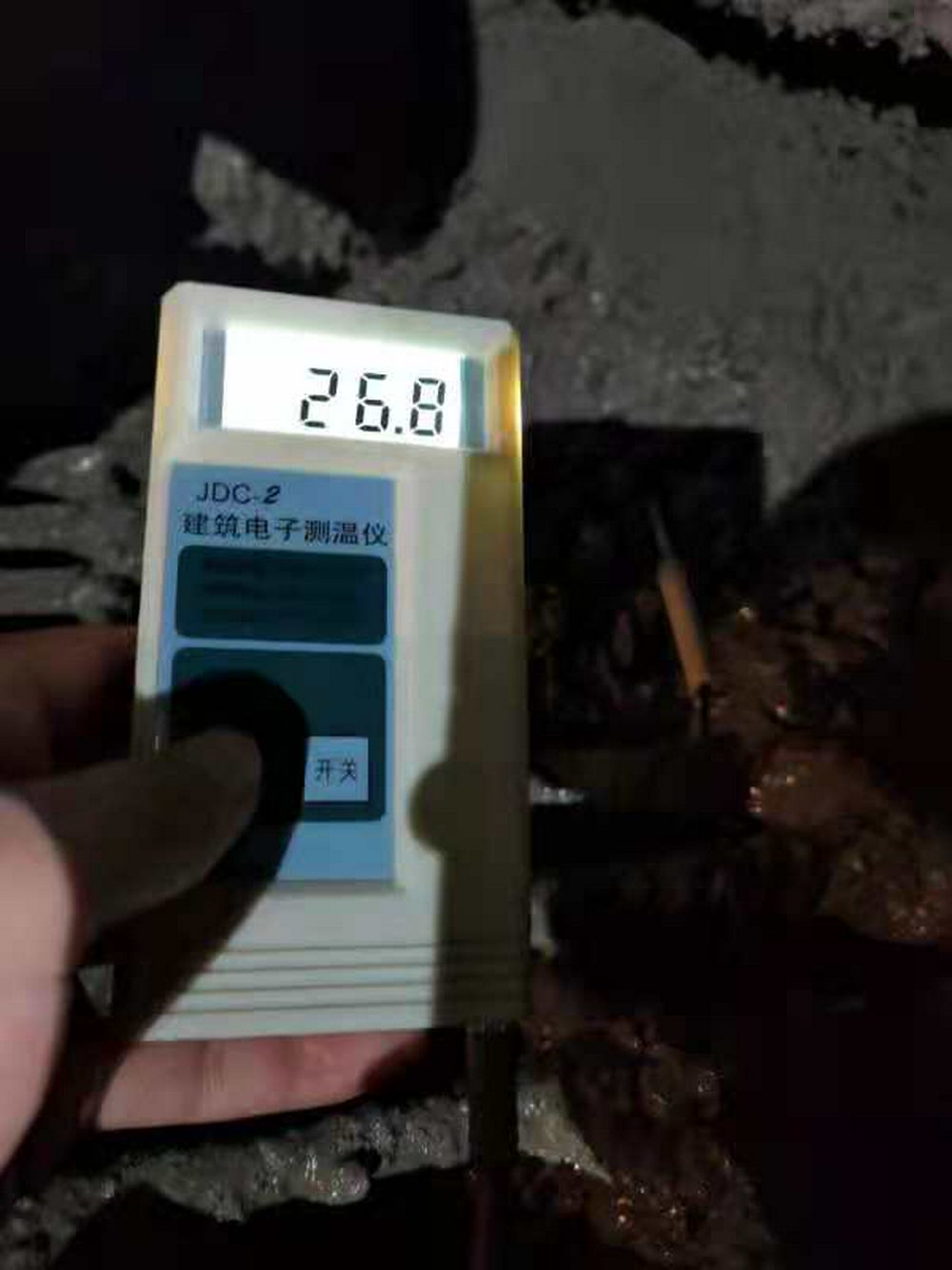

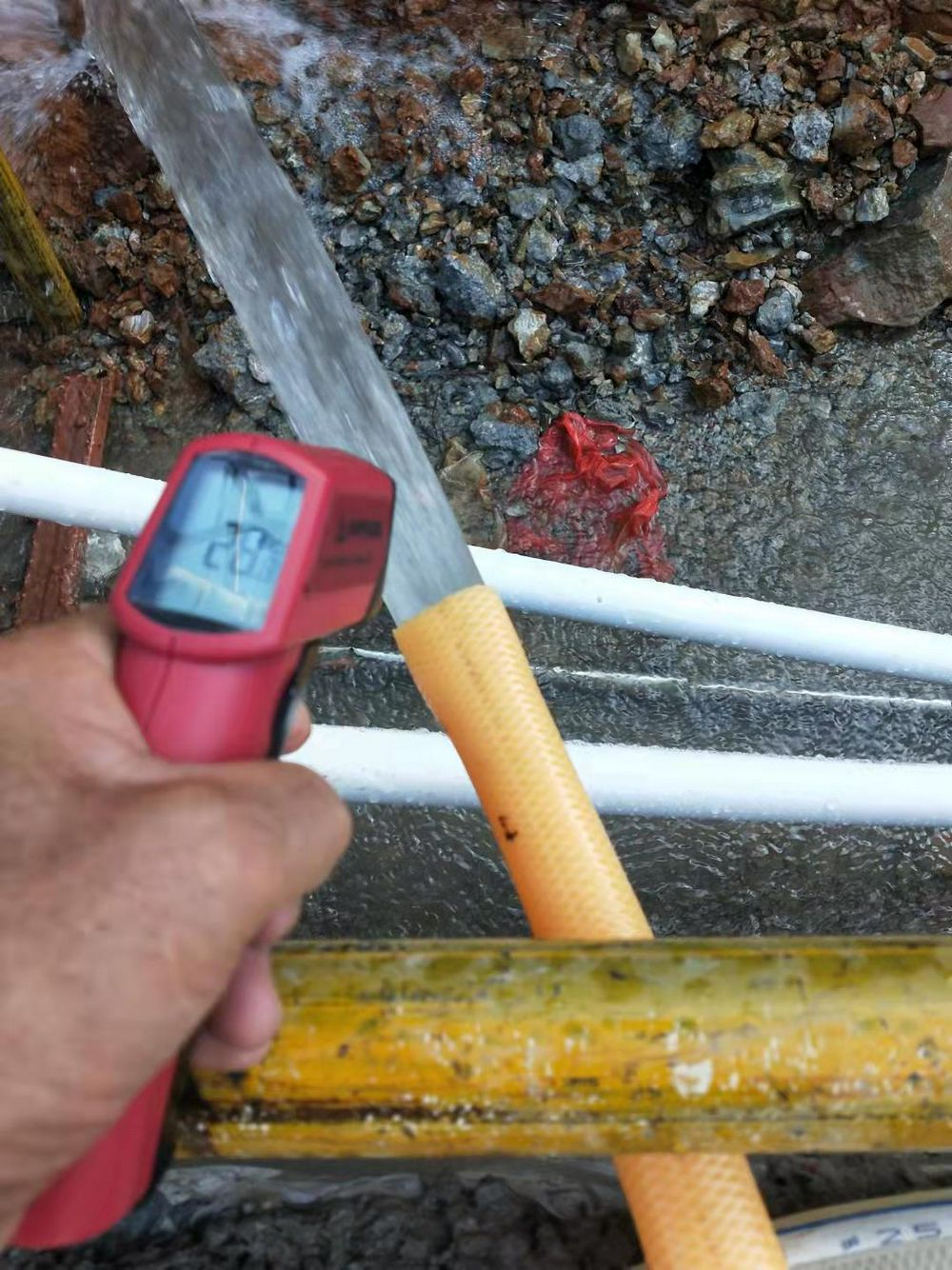

3.本次砼浇筑采用清水砼,配合比及仓面设计要求,设计正式稿文件未下发,相关情况请施工单位按照李海道主任的意见为准,要求现场施工单位及时联系李海道主任。
4.验收意见:不同意开仓,由设代及时反馈项目组,落实相关专业并完成图纸审核。

备注:本次验收受李海道主任委托,分部部长欧泽锋代表设计参加验收,并将验收情况及出现的问题反馈至李海道主任及院里项目组相关专业、领导知晓。
