202110171242-2021年10月16日,鲤鱼洲泵站7#-8#副厂房一17.45高程以下底板验收

2021年10月16日,鲤鱼洲泵站7#-8#副厂房一17.45高程以下底板验收

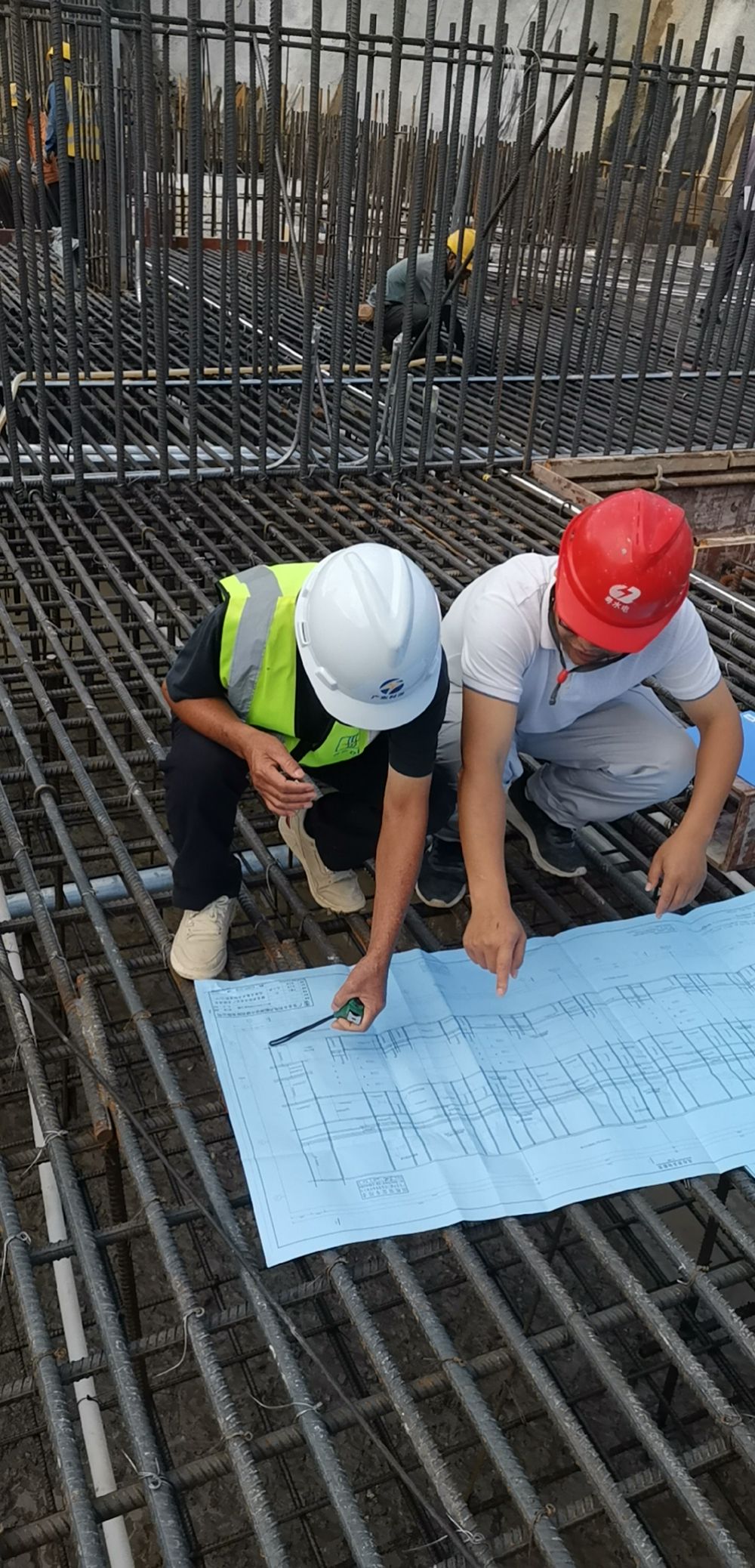

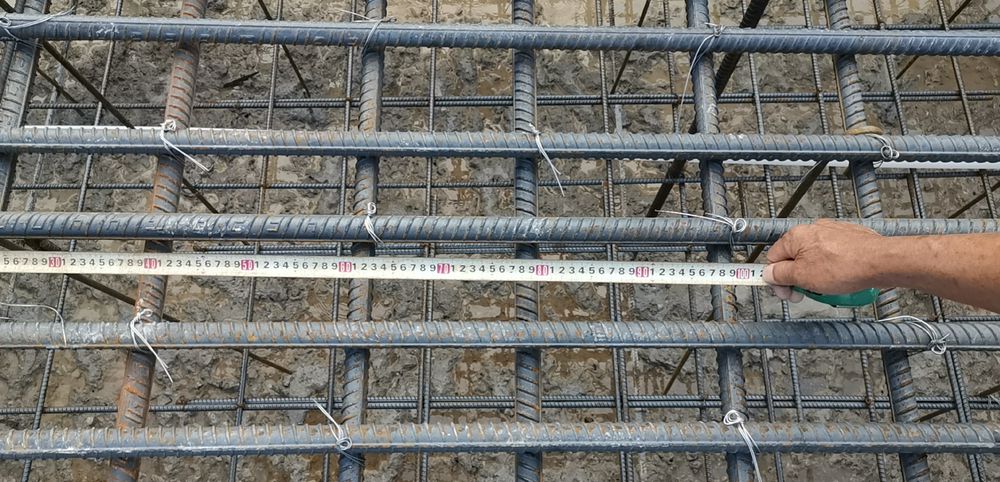

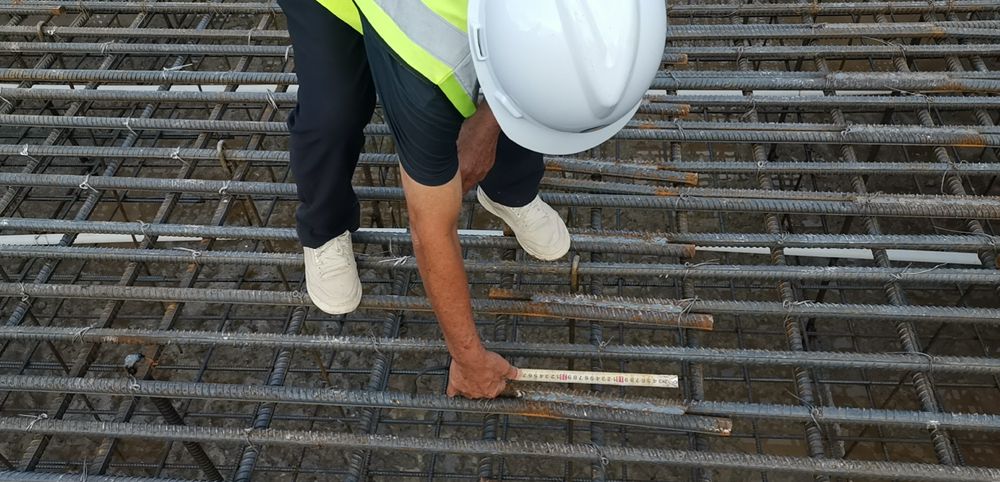

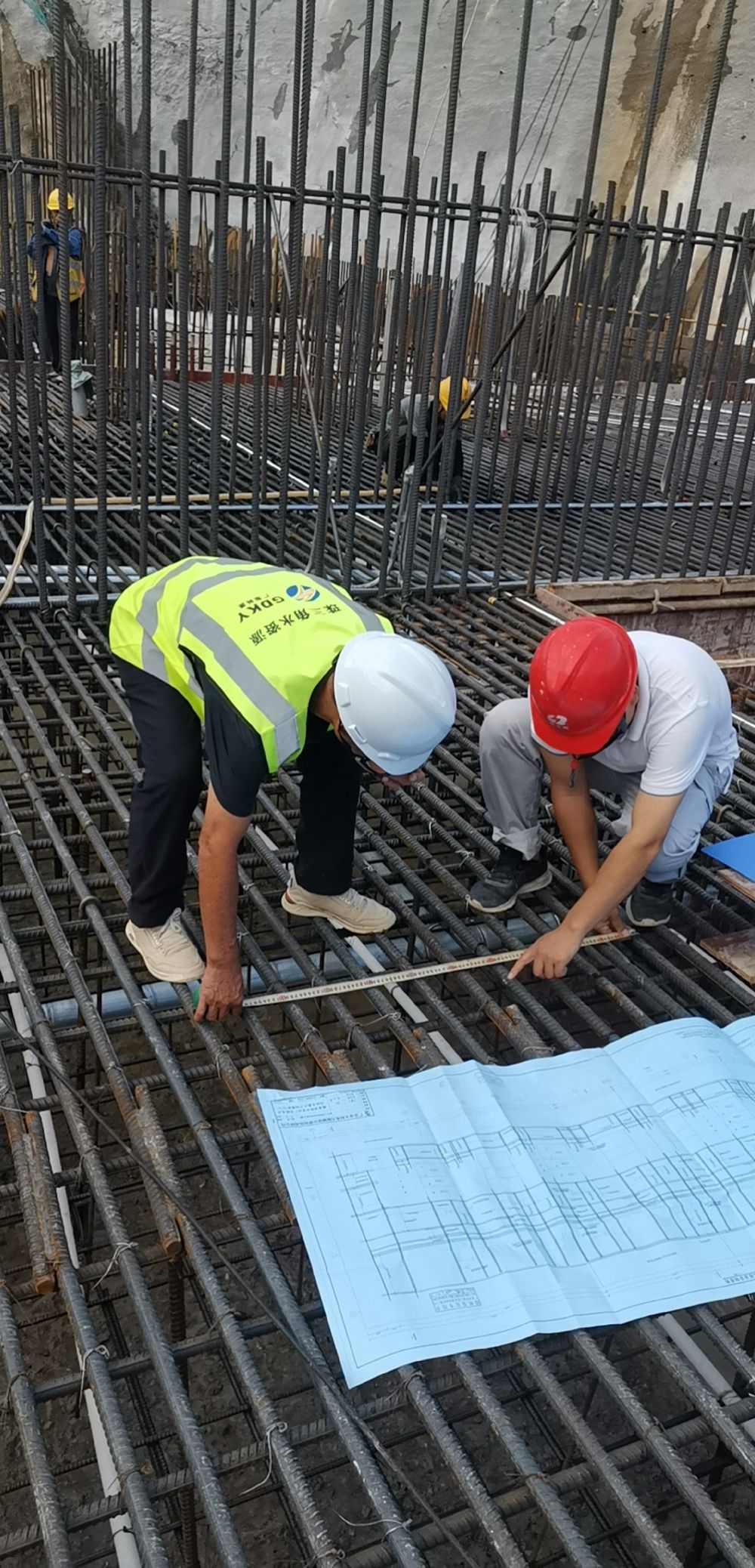

2021年10月16日,监理01标组织鲤鱼洲泵站7#-8#水泵副厂房一17.45高程以下底板仓面验收。

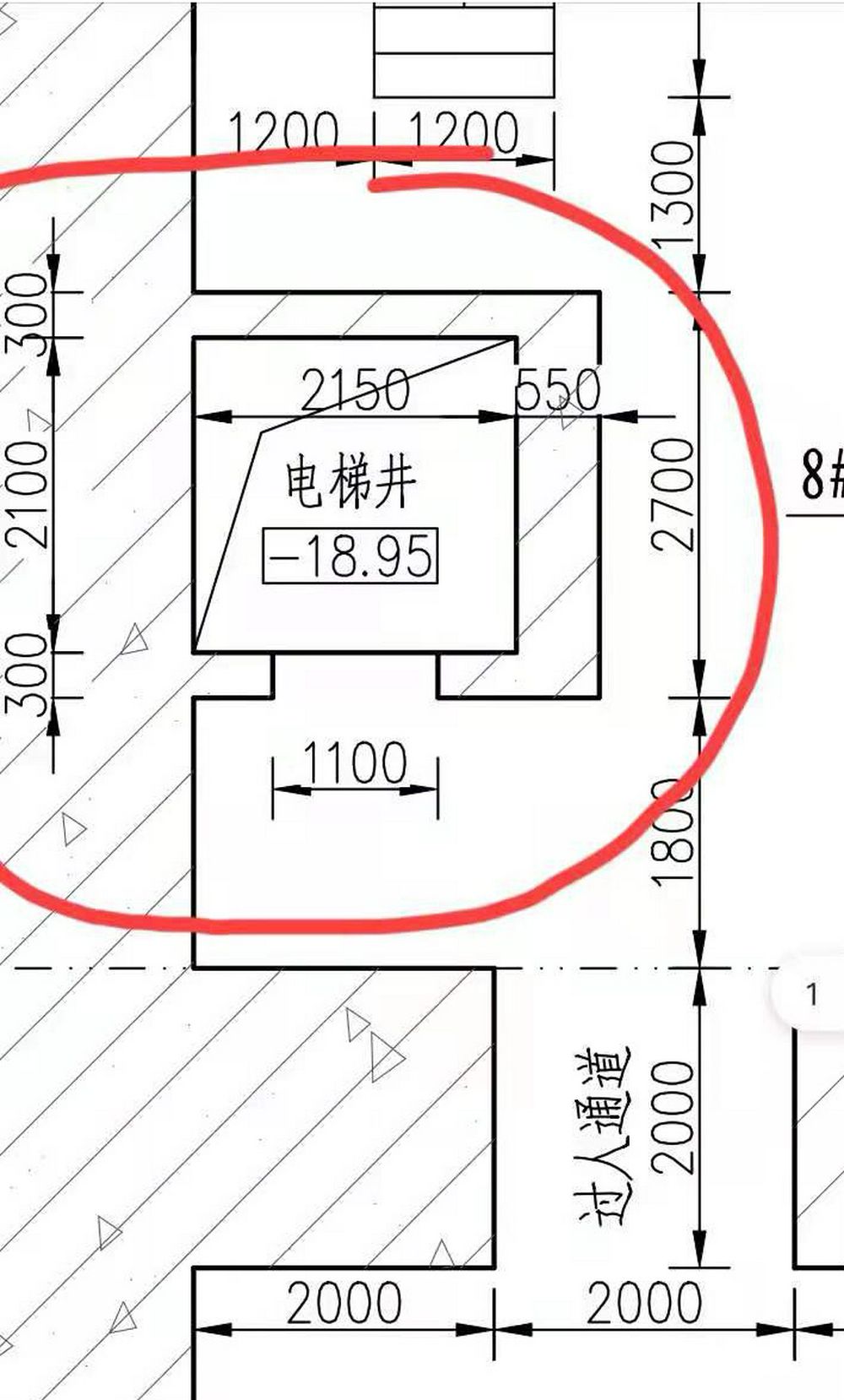

验收存在问题:1.侧墙设计图纸遗漏楼梯钢筋预埋,主设工程师孙文涛采用微信方式,草图通知施工单位 ,指导现场先行将遗漏的楼梯钢筋进行预埋。
