202111122200-2021年11月12日,土建A4标召开粤海12~15号盾构机到达接收专项方案评审

2021年11月12日,土建A4标召开粤海12~15号盾构机到达接收专项方案评审

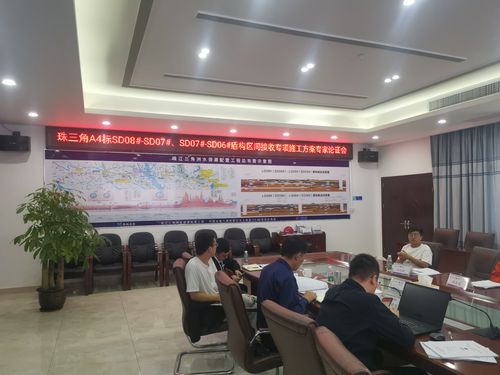

2021年11月12日上午,土建A4标在项目部会议室召开粤海12、13、14、15号盾构机到达接收专项方案评审会议,会议特邀5位专家。顺德分部部长欧泽锋代表设计参加评审会议,并就接收端工作井的情况进行汇报。

1.介绍工作井地质、开挖阶段渗水、周边环境等级情况;

2.介绍工作井接收端工作井加固设计方案及要求;

3.要求距离洞门100米复测盾构机姿态,及时纠偏;

4.检查端头加固情况,地连墙与土体接缝处注浆,水平探孔拱顶处探孔长度大于一倍盾体长,泄水量满足要求;

5.盾构碰壁后常压开仓检查刀具及后方来水封堵情况;

6.接收端托架固定,结构监测及人员安全技术交底;

7.做好应急抢险物资,排水设备准备,落实值班制度,完善应急联动机制。



26 Comments

Comments are closed.
