2021年11月20日,粤海5号盾构机更换螺旋机闸门条件验收会

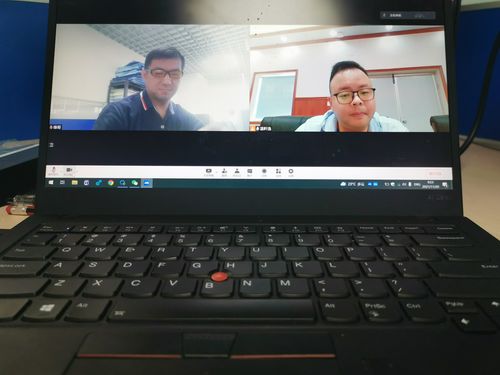

2021年11月20日,监理01标总监温剑滨在土建A2标项目部主持召开“粤海5号”盾构机更换螺旋机闸门条件验收会议,珠三角公司工程部、安质部、顺德管理部、安全监测、设代处顺德分部、土建A3标项目部及特邀5位专家参加本次条件验收会议。顺德分部部长欧泽锋通过视频参加本次会议,并提出注意事项。

1.本次粤海5号更换螺旋机闸门停机刀盘@地面为鱼塘,无重要建筑物、管线。洞身地质上覆弱风化岩层厚度约9.2m,拱顶覆土厚度约54m,做好上部巡查工作。

2.在作业前检查止水环的止水效果,先开仓,后更换闸门。

3.作业过程做好人员、设备的防护。

4.准备相应的应急物资,包括应急排水设备、管路等。
