202112160836-2021年12月15日,A1标鲤鱼岛内渣土平衡协调会议
2021年12月15日,A1标鲤鱼岛内渣土平衡协调会议

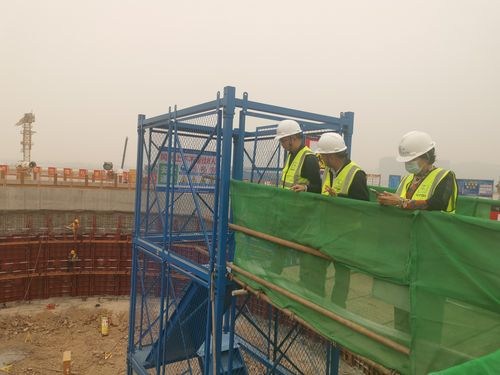

2021年12月15日下午,针对目前鲤鱼洲岛内两个工作井及前池开挖方量、厂房回填方量以及目前岛内渣土中转场地等方面存在的问题,珠三角公司总工陆岸典主持在A1标项目组会议室主持召开A1标鲤鱼洲岛内渣土平衡协调会议,珠三角公司预算部、工程部、顺德管理部李飞、王志云、监理01标总监李滨等参加。施工分院副总工兼珠三角项目项目负责人陈小云、张进,设代处副主任李军,顺德分部部长欧泽锋代表设计参加参加会议。
形成如下意见:

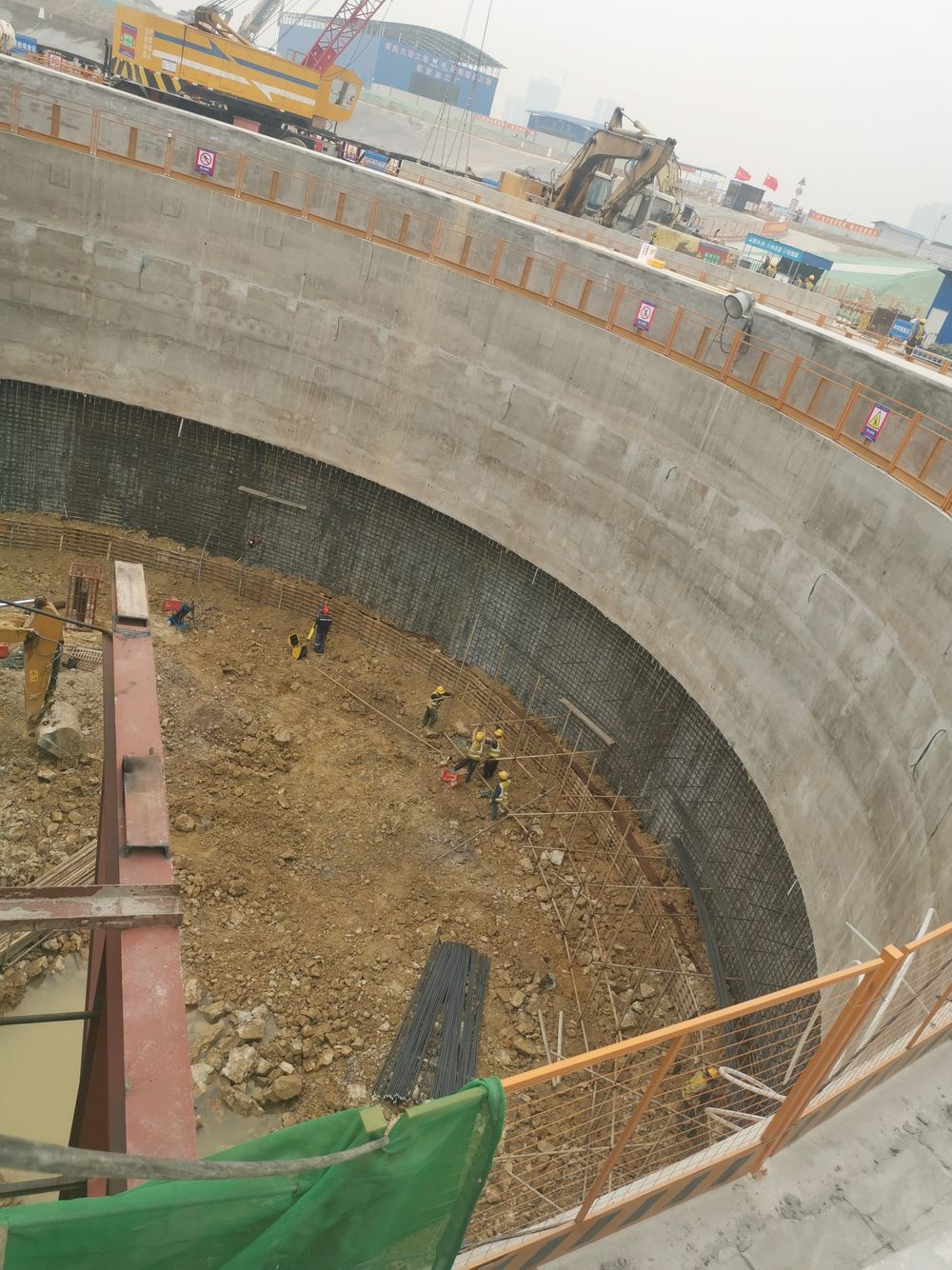

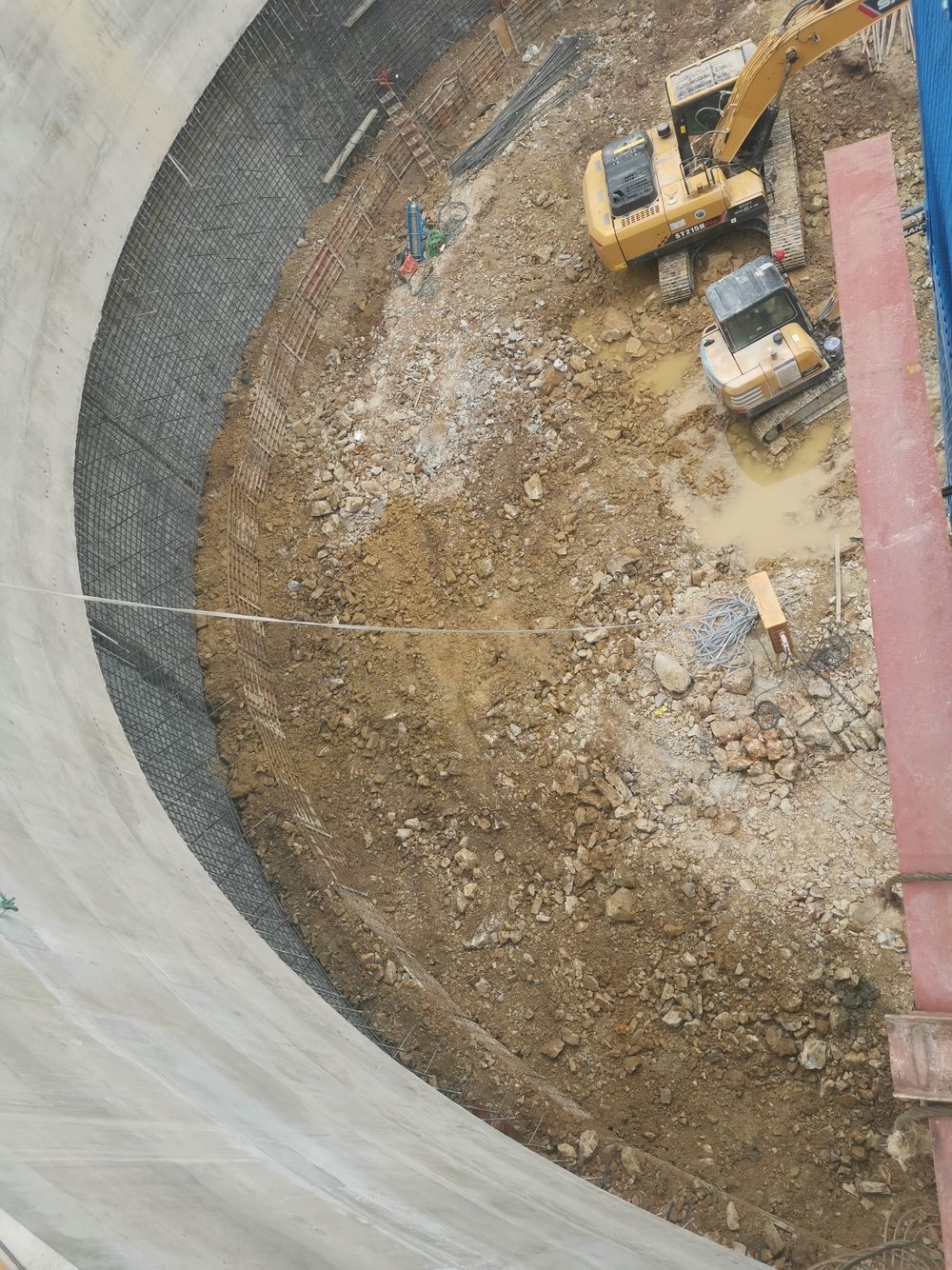

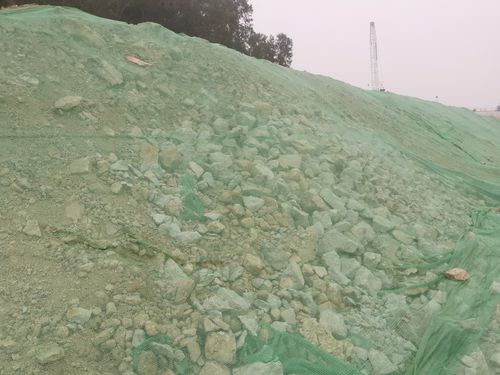

1.明确缺口回填石渣料采用LG01#工作井、高位水池的开挖料砂岩、砾岩强度、软化系数可满足设计要求,筛分后,同意使用。
2.前池堆放的前期开挖料需由施工单位、监理单位地质工程师进行判断,挑选满足设计要求的料,方可用于缺口抛填。
