20220220-阳江抽水蓄能电站下库大坝心墙方案比选分析
阳江抽水蓄能电站下库大坝心墙方案比选分析

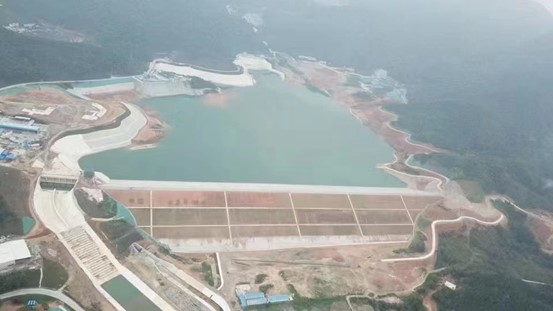

图1 广东阳江抽水蓄能电站下水库大坝
粘土心墙方案的优点:心墙相对较厚,经过碾压和自沉,不易出现渗漏,即使出现渗漏处理方法相对比较简单;可充分利用工程区附近的粘土料。缺点:工程区年降雨较多,粘土心墙施工受降雨影响较大;降雨对施工工期的影响较大;防渗墙顶部刺墙需设钢筋,施工相对困难,并且伸入粘土心墙内部的混凝土接触面容易出现裂缝。
沥青混凝土心墙方案的优点:沥青混凝土厚度较小,施工进度快,保护措施简单,降雨对施工影响相对较小。缺点:心墙施工专业化程度高,相对复杂;沥青混凝土心墙一旦出现渗漏现象,处理困难。
两方案在施工布置方面差别不大,差别比较大的是投资及工期。沥青混凝土心墙方案投资31681.61万元,粘土心墙方案投资27415.74万元,投资方面粘土心墙方案优势明显。工期方面,沥青混凝土心墙方案比粘土心墙方案工期提前约6个月。考虑到目前下水库大坝为电站投产发电的关键线路,应将工期作为优先考虑的因素,故推荐沥青混凝土心墙堆石(渣)坝方案。

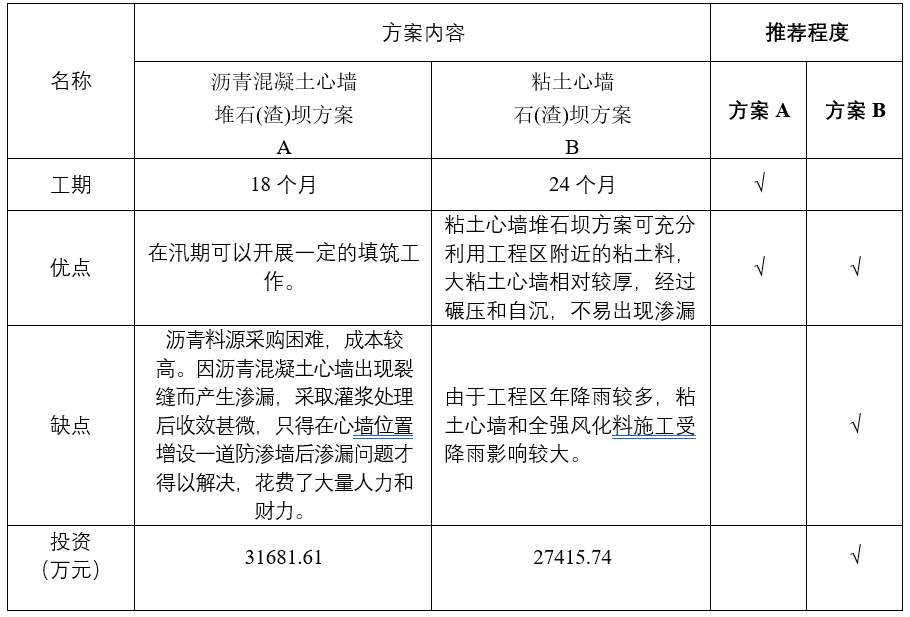

表1 方案比较表
作者:丁辉 日期:2022-2-19
