202203172021-2022年3月13日,粤海2号第1691环盾构常压换刀施工条件验收

2022年3月13日,粤海2号第1691环盾构常压换刀施工条件验收

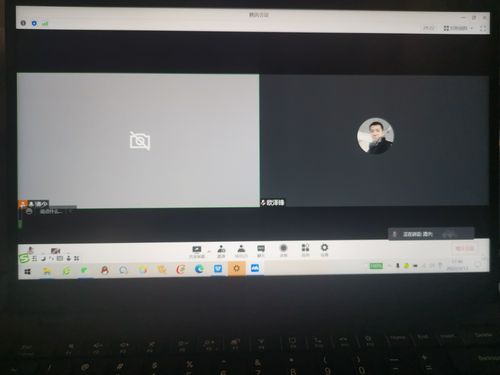

2022年3月13日,监理01标总监李滨主持召开土建粤海2号第1691环盾构常压换刀施工条件验收会议。设代处顺德分部部长欧泽锋代表设计参加本次验收会议,并就换刀位置的地质情况、注意事项。

1.换刀点位于西江左槽江下,水深2.5m,覆土深度为39.6m,弱风化岩层厚17.6m,地层主要为弱风化粉砂岩,地层较完整。

2.具体意见和建议

1)排查开仓附近河床地质钻孔,核实其封堵情况。

2)首仓由地质工程师判断掌子面地质的符合性,开仓全程对来水方向和渗流量进行监测。

3.细化仓内防跌、防滑安全作业措施。

4.加强作业过程中通风换气和有毒、害气体检测。

5.加强仓门应急关闭、应急逃生等应急演练。

6.加强江面水体观察和江堤监测。落实值班制度,建立应急联动机制。
