2022年4月1日,严振瑞副总经理检查珠三角工程

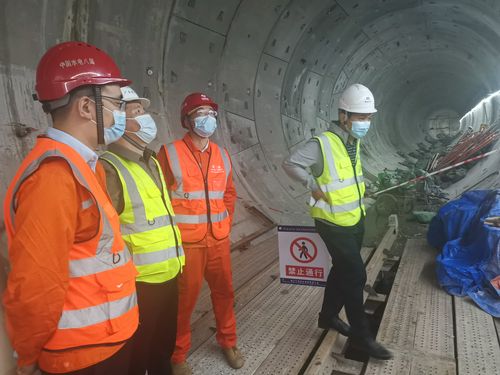

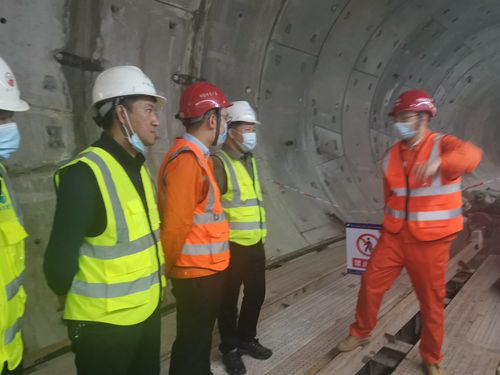

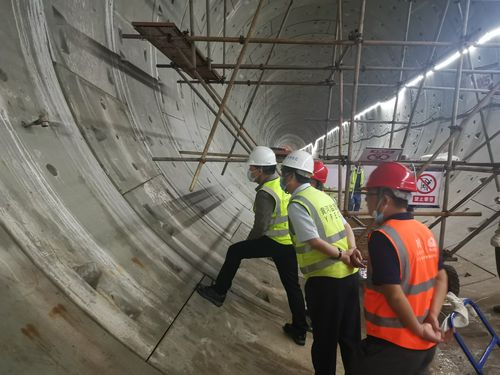

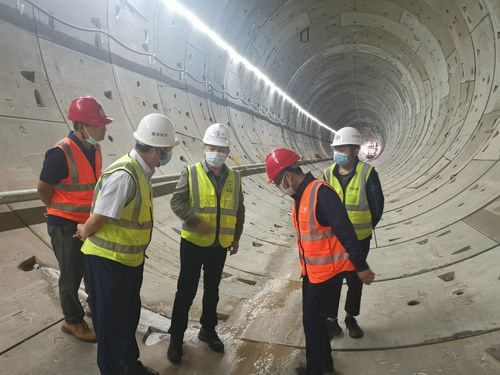

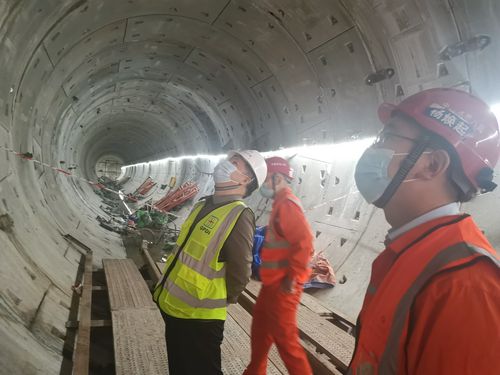

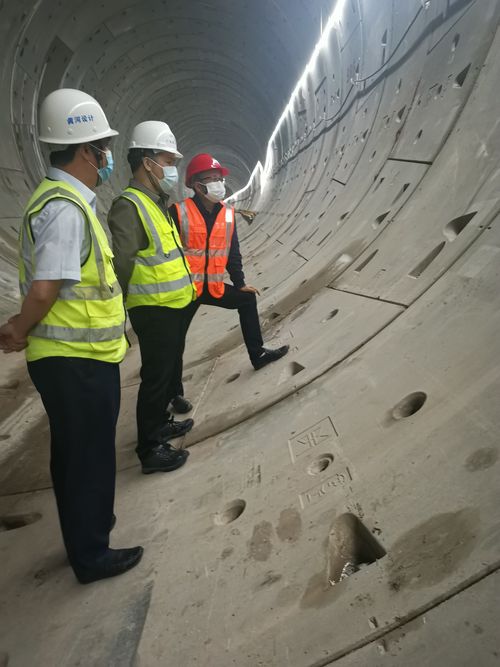

   2022年4月1日,近期珠三角工程安全及质量事故出现,公司副总经理兼珠三角项目负责人严振瑞在设代处欧泽锋陪同下,前往近期质量出现下降的标段,进行实在查勘及听取设代处汇报,了解存在的质量问题。

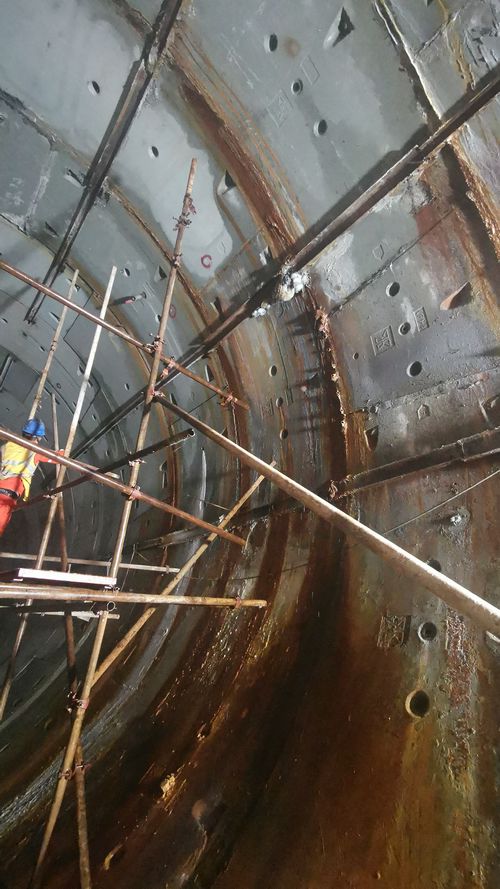

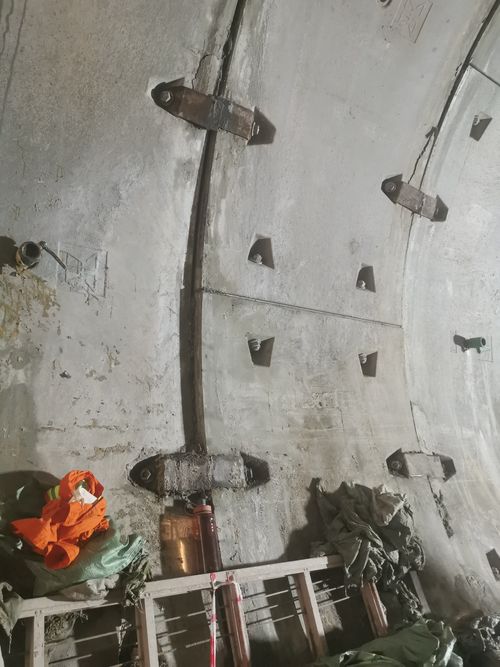

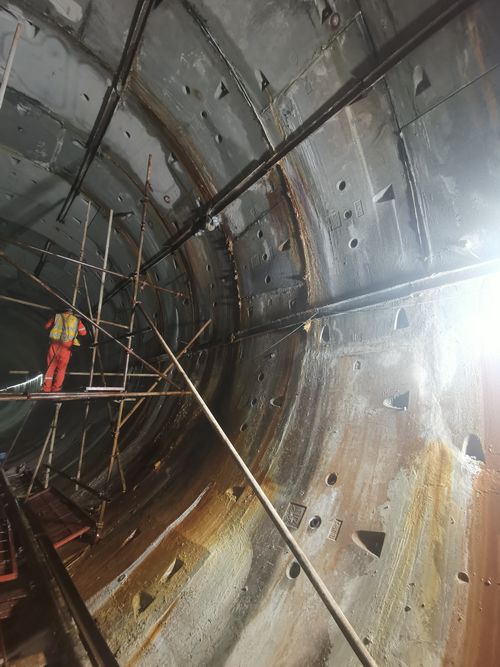

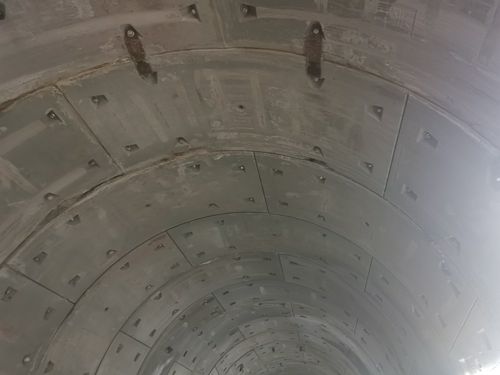

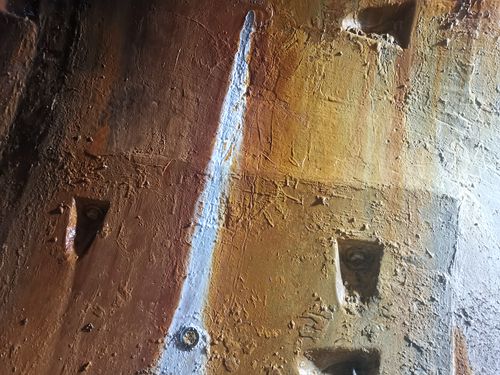

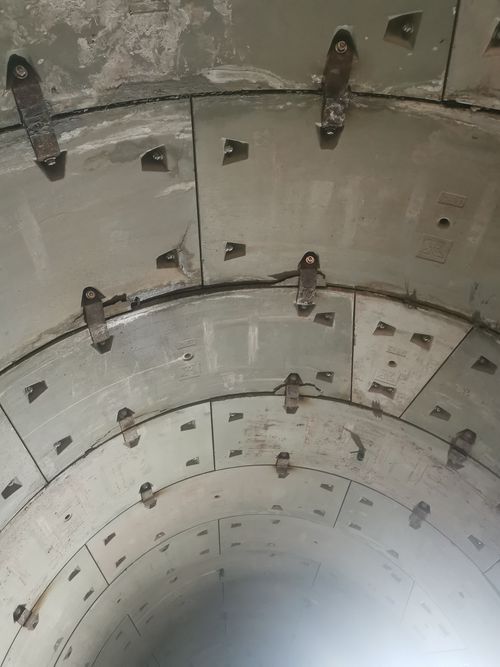

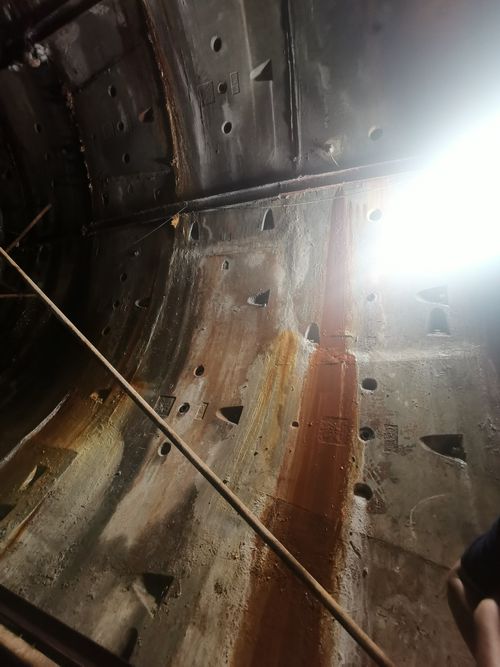

1.盾构出洞接收的土建A4B2标,出现管片破损严重、渗漏、错台、螺栓孔砼破裂、工作井洞门渗水。

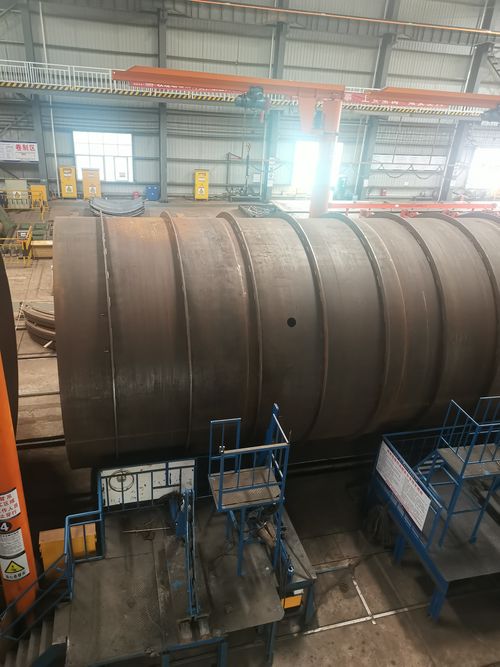

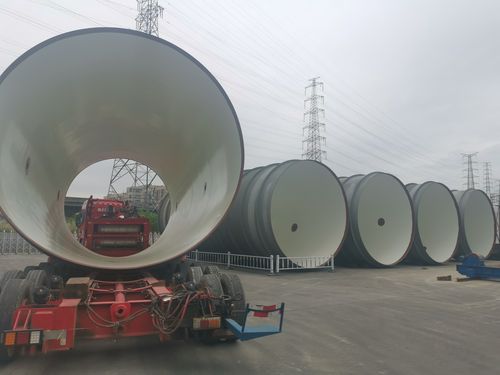

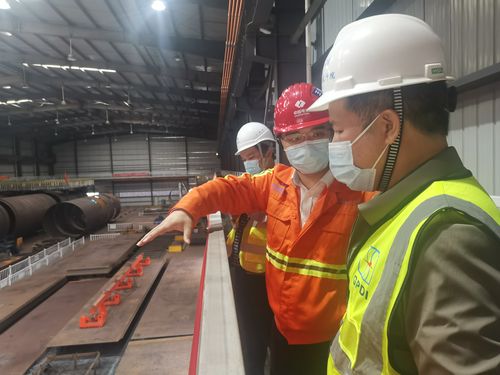

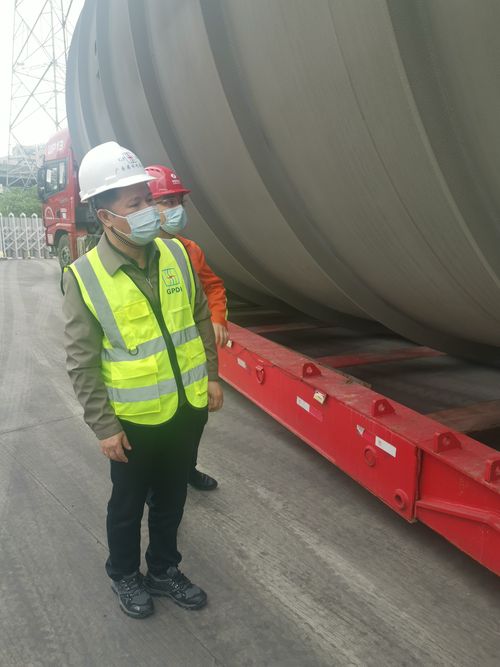

2.钢管防腐涂层厚度不均匀、凹凸排水板阻燃性的问题。

一、问题的原因

1.管片拼装人员操作不当。未按照盾构机姿态、盾尾间隙、隧洞轴线走向等综合因素选择合适拼装点位,拼装过程在其余6块管片螺栓未拧紧、千斤顶加载不足的情况下开始楔形插入F块,导致分区千斤顶对F块进行加载情况下因局部应力集中造成F块迎千斤顶一侧崩角及保护层范围混凝土的纵向破碎。

2.管片保护层厚度30mm,混凝土强度等级C55,同步注浆及二次补浆压力偏大,高强混凝土局部受不均应力作用造成管片崩角、保护层破损开裂情况。

二、缺陷处置措施及要求

要求施工单位应严格按照上报审批的专项整改方案落实,管片破损修补工作,监理全程旁站监督,并留存相关影响资料;修补选用的高强水泥砂浆应履行报验手续,并应有合格的抗压试块检测报告;修补后管片应与原管片搭接平顺,外观整洁,并按设计要求补涂防腐。

三、整改提升

针对当前存在的管片拼装质量缺陷问题,后续盾构施工、转序工作任务提出如下要求:

1.要求施工单位举一反三,加强关键工序人员的技术培训和交底,强化施工过程管理,认真落实质量问题登记、消缺工作。

2.做好盾构施工期间隧洞轴线测量、盾构姿态及管片选型管理,加大同步注浆、二次补浆量,严格控制注浆参数,尽可能采取小压力、多次注浆的方式进行反复注浆填充,减少注浆压力过大造成管片错台、拉裂等质量缺陷。

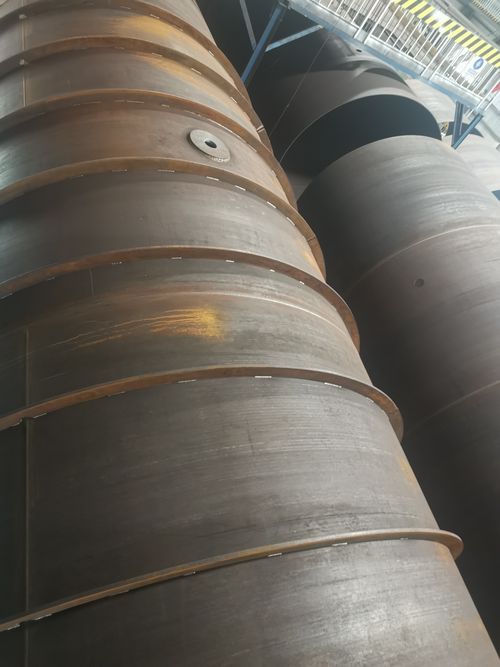

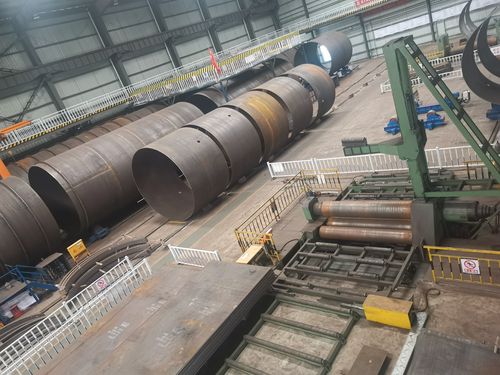

3.进一步加强管片、防水等原材料、中间产品的进场检验与防护。
