202204042314-2022年4月2日,土建A2标下穿西江甘竹溪河道施工方案专家评审会议

2022年4月2日,土建A2标下穿西江甘竹溪河道施工方案专家评审会议

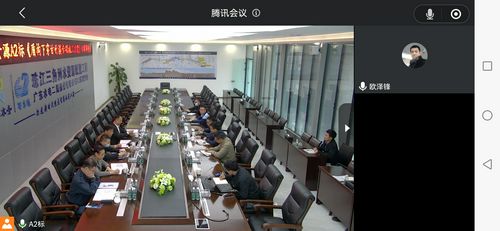

    2022年4月2日上午10:00~12:00,土建A2标主持召开粤海4、5号盾构下穿甘竹溪河道施工专项方案专家评审会议,顺德区水利局、勒流水利所、珠三角公司、监理01标、监测01标、以及设代处顺德分部部长欧泽锋等代表参加会议。

   会议首先听取设计汇报设计方案、监测技术要求,随后听取施工单位针的施工专项汇报。主要要求如下:

1.水文地质情况;

设计单位已于2020年1月提交珠江三角洲水资源配置工程招标、施工图设计阶段 A2 标段工程地质勘察报告,经审核下发各参建单位,并于2020年3月26日进行了设计交底。

施工单位按批复的地质补勘专项方案,聘请专业队伍进行地质补勘,其补勘成果已于2021年9月16日提交,并已上报批准,施工补勘结果与设计提供地质情况基本一致。

2.要求强化专项施工方案管理

如盾构机常压开仓换刀专项施工方案;盾构隧洞超前注浆加固专项施工方案;TSP盾构隧洞洞内超前地质预报方案;输水隧洞盾构区间监测方案等方案。

要求:①尽快组织洞内超前勘探队伍进行穿江段TSP洞内盾构隧洞掌子面超前勘探,并指导施工掘进。②对重点专项方案内容中,需要采取的措施列出清单每周进行检查并形成记录。

3.加强隧道施工超前预报和监控量测

要求:下穿期间采用无人机及高倍望远镜加强水面变化情况观察,加强洞内洞外监测测量,形成记录资料,发现异常及时上报。

4.全面排查施工方案落实情况

要求:再次对盾构机操作机手、掘进班组长、设备维保人员、现场安全人员以及掘进技术管理人员等进行施工方案的再交底。明确掘进地段地质情况,方案措施,质量和安全要求和保障措施;严格按照《水利水电工程施工安全管理导则》(SL721-2015)要求,按期落实方案的再交底工作;要求A2标项目部加强现场专项方案的执行检查,落实一周一检要求,并形成检查记录存档。

5.有效提升应急救援处置能力

要求:强化应急演练的目的,进一步明确险情发生后相关人员的职责,熟悉险情出现后的处置流程、逃生路线,提高全体掘进施工人员的风险防范意识,在遇到突发事件时的应急处置能力;采取有效的预警方式,在双线隧道已掘进1公里多的情况下,穿越甘竹溪,若发生一线隧道透水极端情况下,左右双线隧道联动紧急逃生的应急机制,保持有效的信息传达方式,第一时间启动应急预案,使所有人员安全逃生。做好汛期施工期间度汛及应急物资准备工作,加强与相邻标段、地方三防部门的联动机制。

6.严格施工现场作业人员管控等

会议要求:穿越期间,严格控制井下施工人员;加强对管理人员及下井作业人员进一步的安全培训教育,开展粤海4、5号穿越甘竹溪安全专项培训;强化班前教育及交底,落实领导值班带班制度。
