202204082330-2022年4月6日,A4标盾构区间接收洞门涌水封堵方案专家评审会议
2022年4月6日,A4标盾构区间接收洞门涌水封堵方案专家评审会议
2022年4月6日下午,土建A4标召开盾构区间接收洞门涌水封堵专项施工方案专家评审会议,顺德管理部、监理02标、安全监测等单位代表参加本次会议,顺德分部部长欧泽锋代表设计参加。
一、总体意见:
专家组听取了施工单位关于《盾构区间接收洞门涌水封堵方案》的汇报,经质询、讨论,认为该方案针对现场实际情况,编制较详细,方案总体可行。
二、具体建议及意见:
1.重新施做止水环30环;
2.管片支撑增加井字撑;
3.管片顶部开设泄压排水孔,按照“先底部后两腰,两腰对称,最后顶部”的顺序分次注浆;
4.完善注浆配合比。

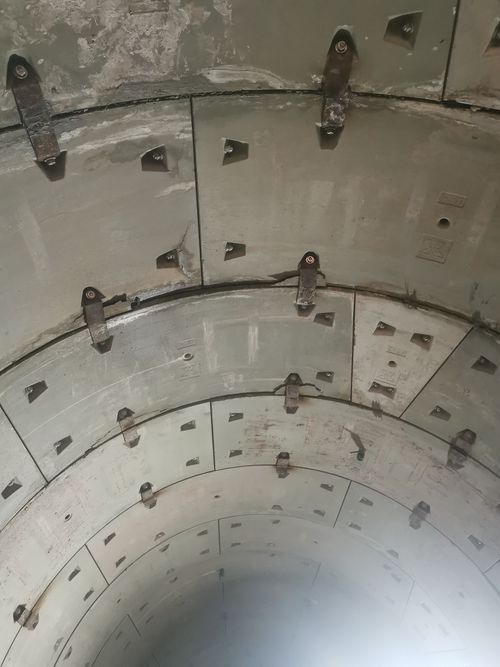

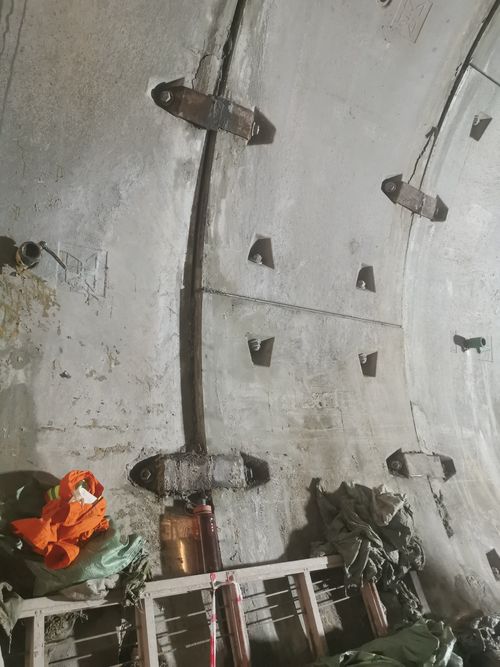

备注:由于LG07#~LG06#双线盾构隧洞在盾构机破除地连墙后,地下水通过地质破碎带从洞门涌出,形成渗流通道。洞门涌水水量大、水压高,在进行洞门封堵注浆时压力过大导致管片错台、破损超限较严重。本方案明确洞门涌水封堵处理施工工艺及施工流程,确保洞门封堵快速有效完成。
