202204120954-2022年4月11日,顺德分部现场巡视
2022年4月11日,顺德分部现场巡视
2022年4月11日下午,根据珠三角公司的要求,顺德分部部长欧泽锋开展施工质量及安全巡视,分别对土建A1标、A2标开展现场巡视工作,现场存在问题如下:

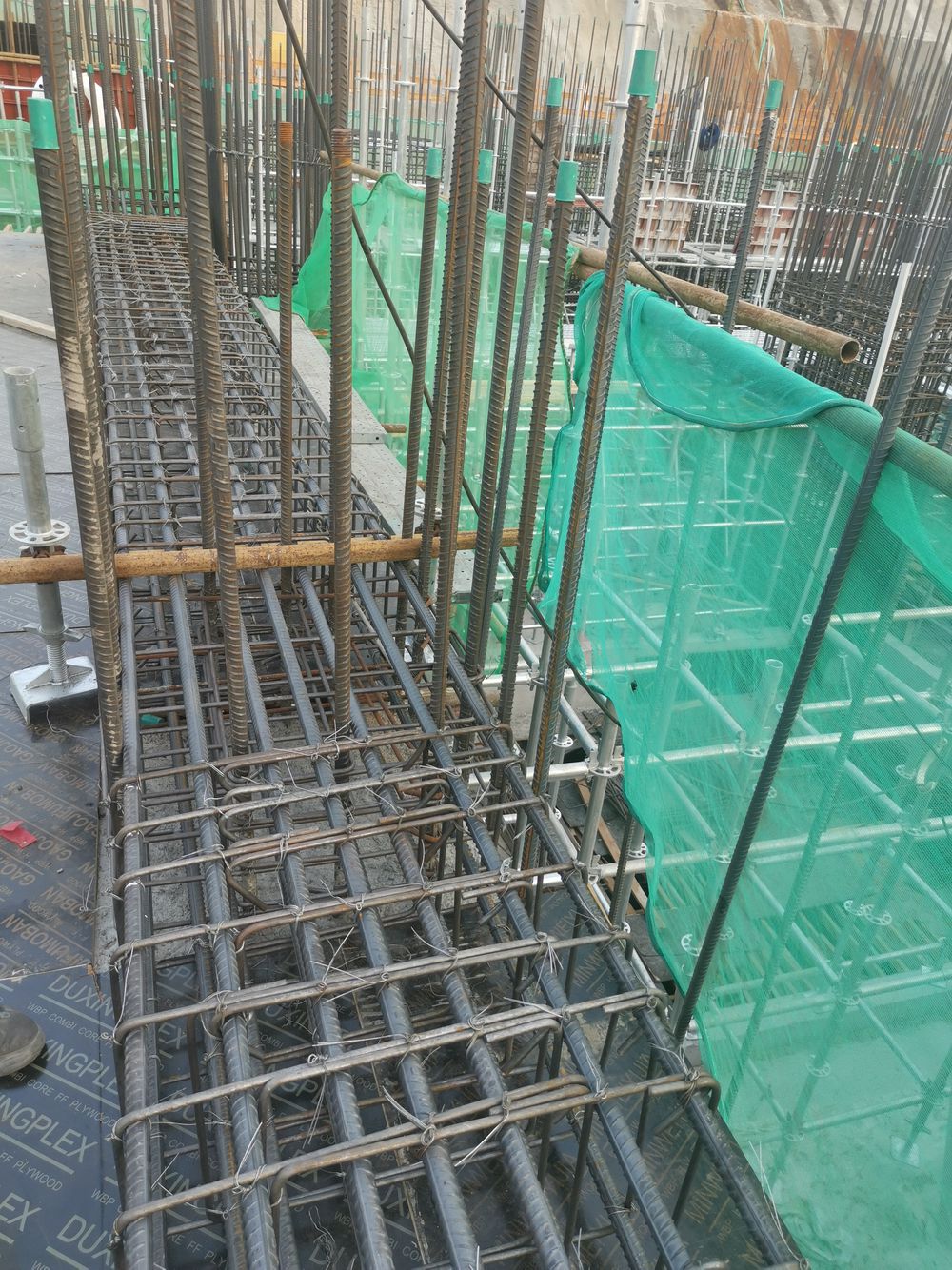

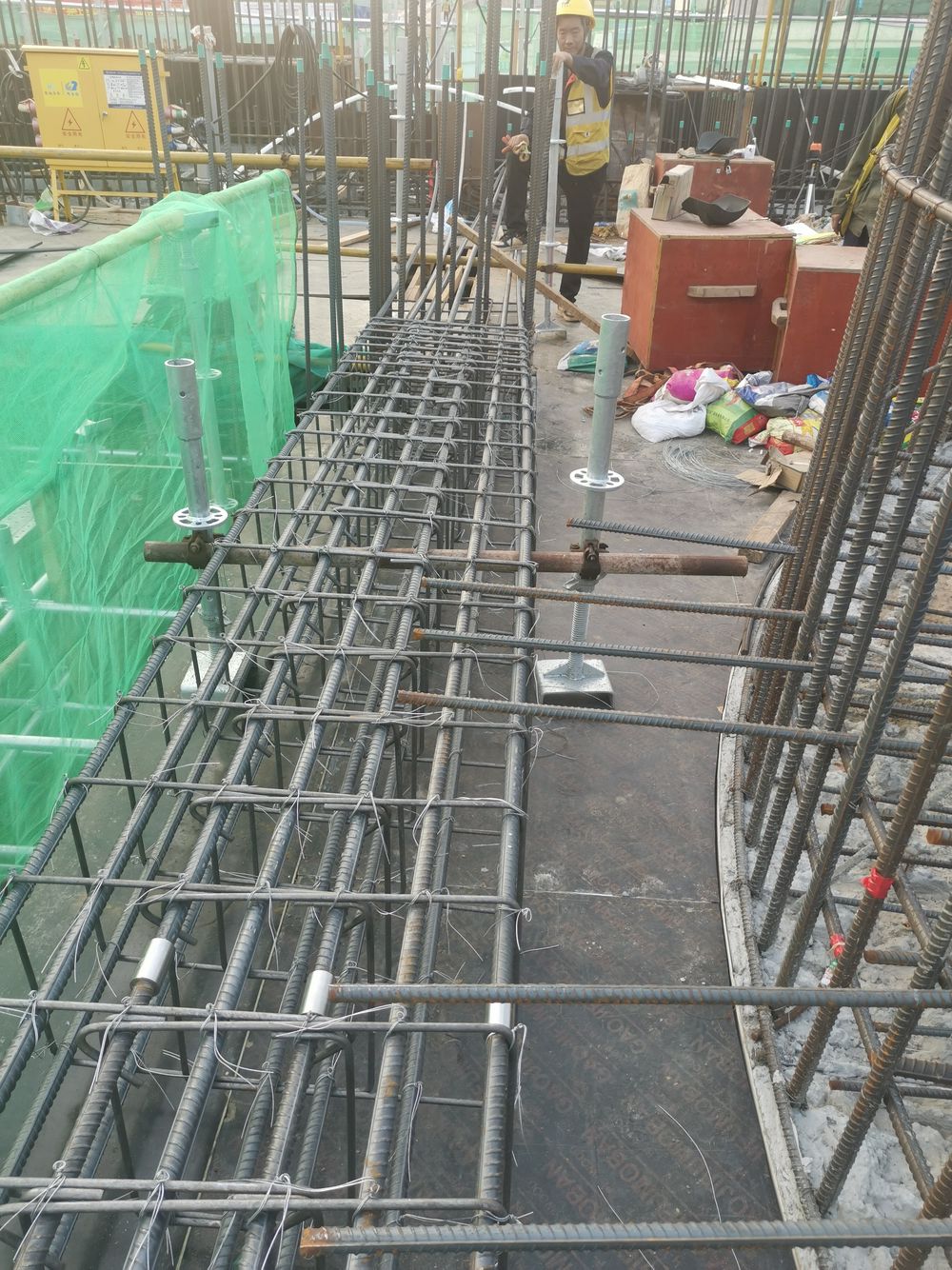

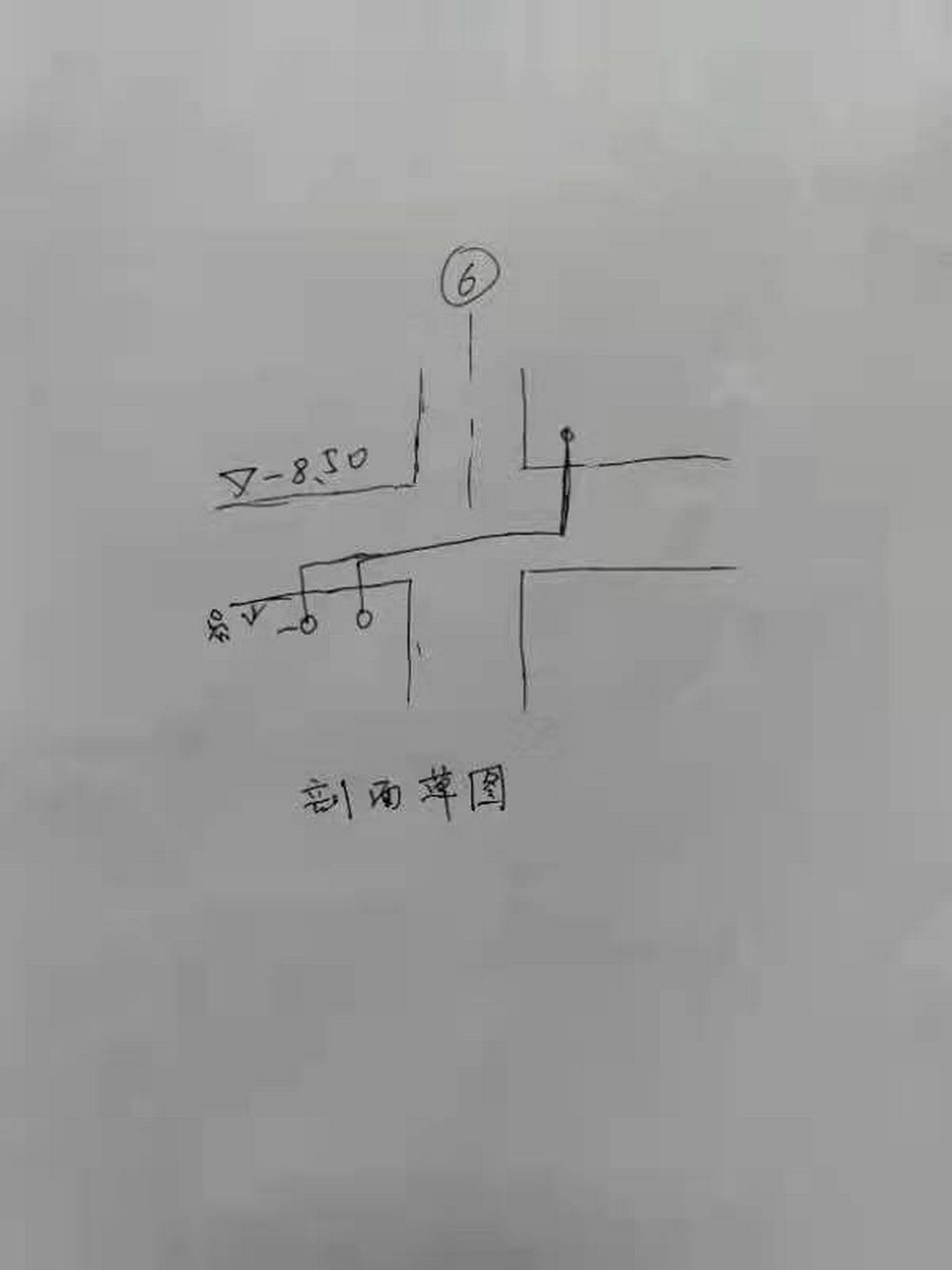

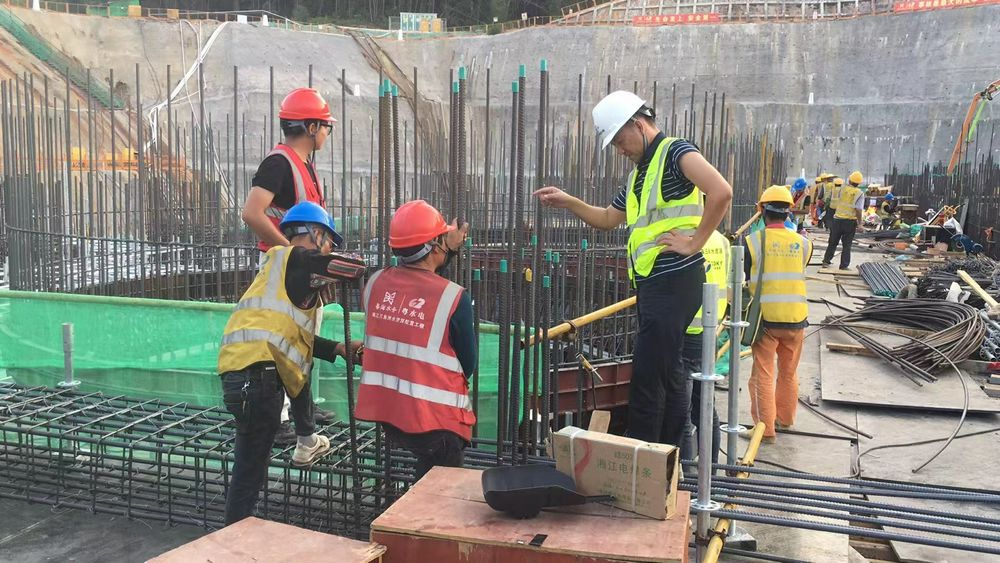

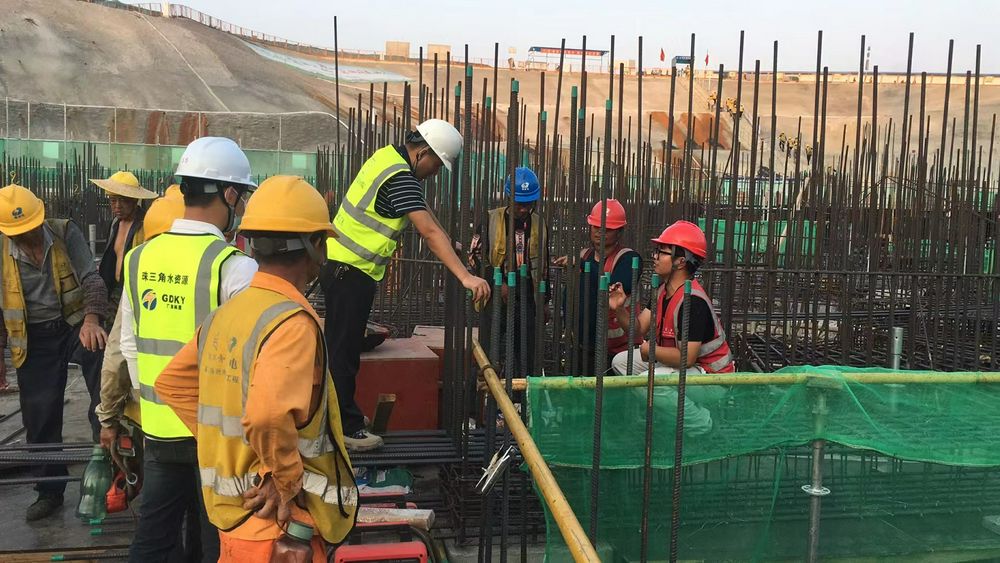

1.土建A1标鲤鱼洲泵站施工至高程-8.45m,发现梁的钢筋绑扎出现弯曲情况,两端柱位置,梁钢筋截面只有650mm,中间为730mm,经询问现场施工员,图纸为800mm柱、800梁,因此存在柱子两端梁尺寸变小小,中间段满足设计情况。
经现场处理:经询问主设人员孙文涛、田新文同意,提出以下处理方式意见:

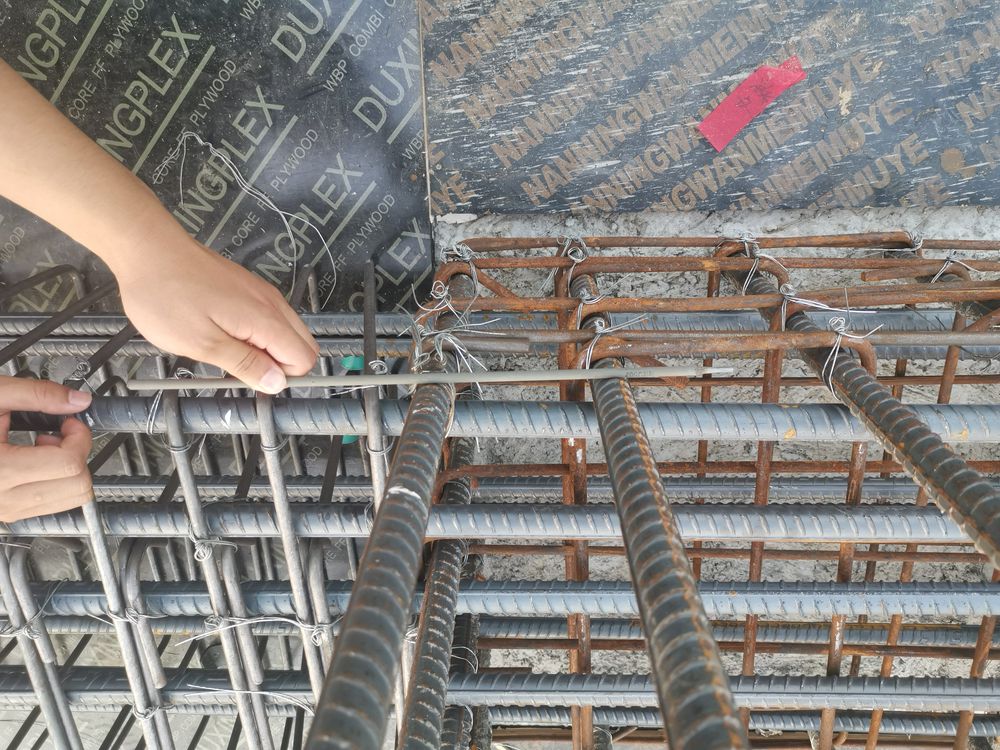

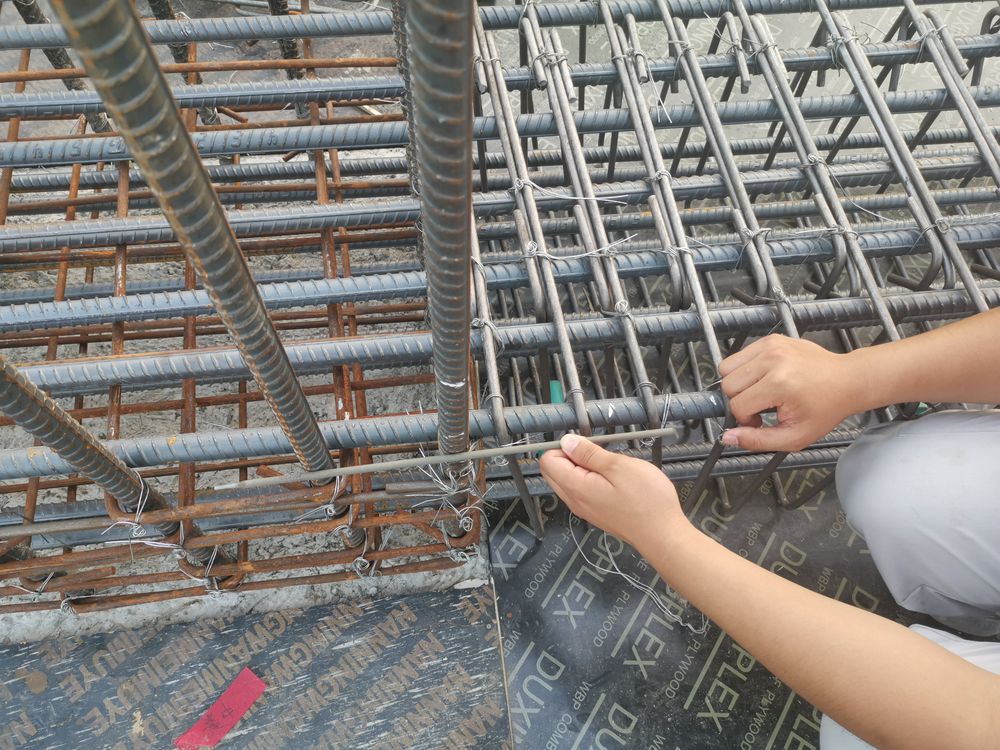

1.梁截面尺寸不变,现场调整一面钢筋平行,在另外一面增设纵向钢筋,在柱子外侧,与原设计钢筋外侧的钢筋形成双排钢筋,并调整箍筋,将外侧增设钢筋箍入。

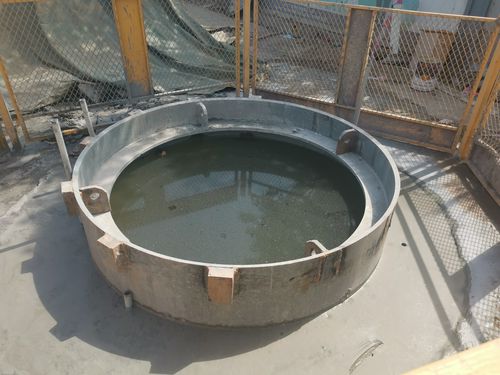

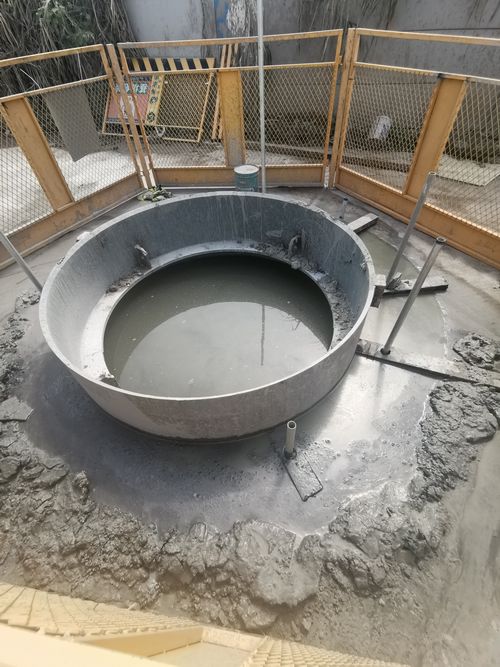

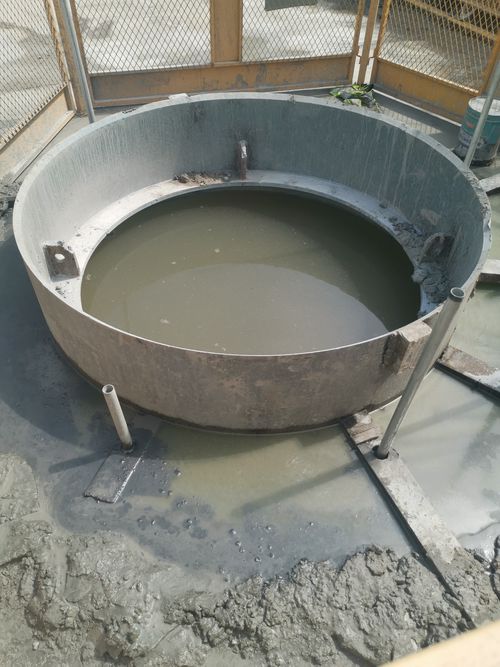

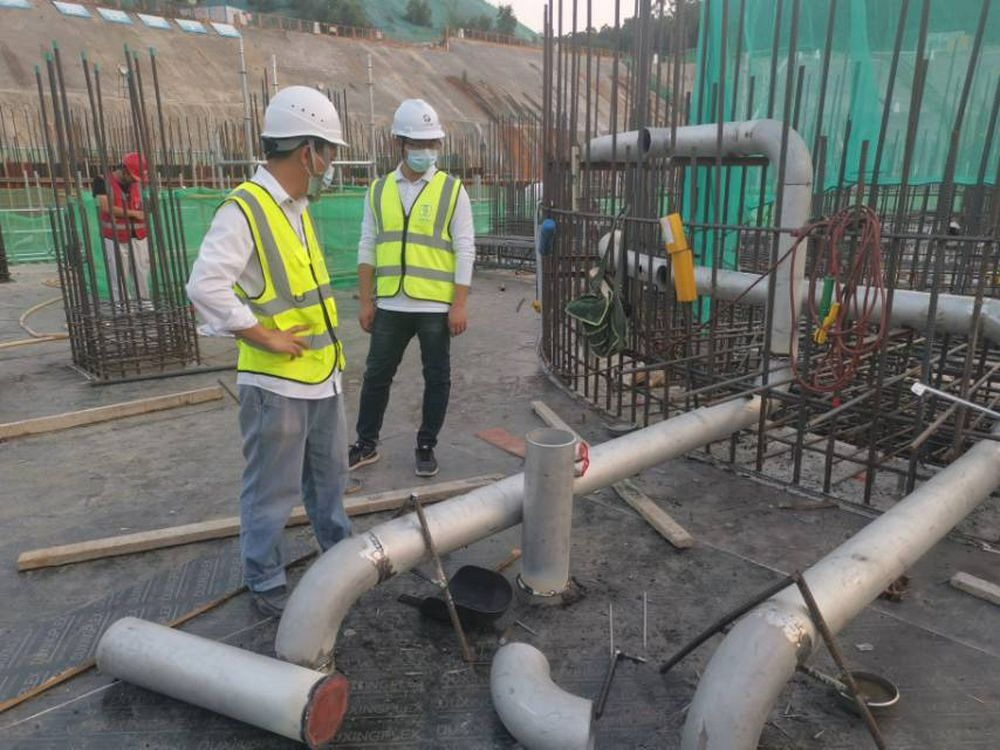

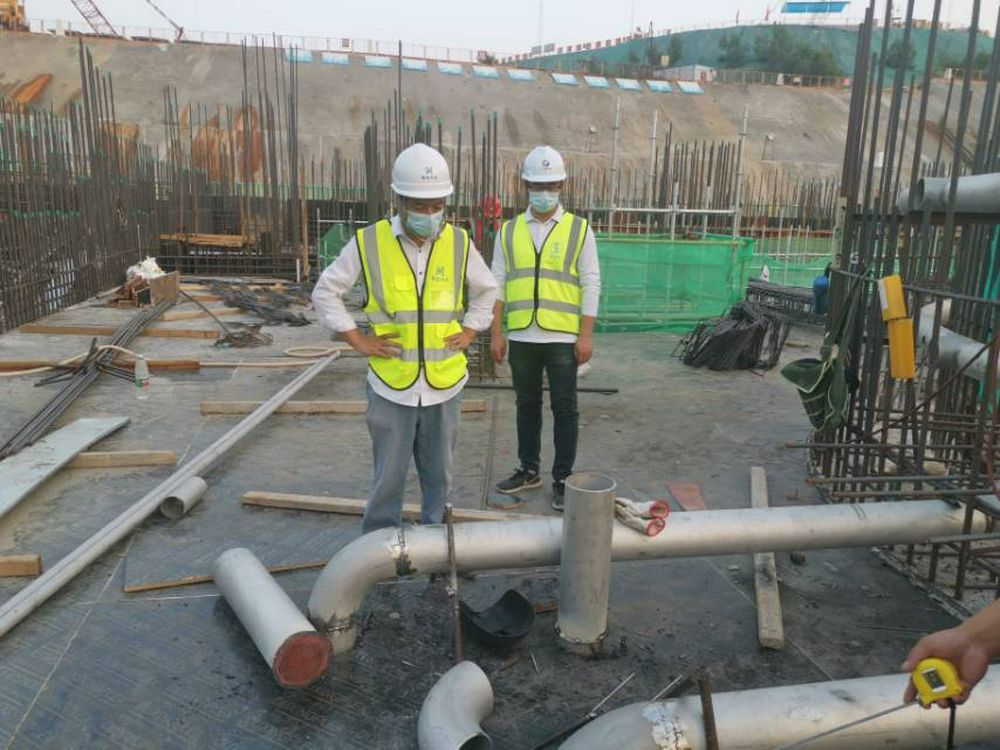

2.水机专业150mm管道原设计方案穿泵站-8.45m柱,接入机组管道,因泵站厂房柱子钢筋间距密,穿不通,调整为埋在楼板内,接入机组管道。
A2标备用方案:已完成,现场未对钢管进行开展监测,要求安装监测点,钢管上浮、地面沉降。
