202204242256-2022年4月23日,粤海4号、粤海5号穿越甘竹溪涉水六项措施落实专题会
2022年4月23日,粤海4号、粤海5号穿越甘竹溪涉水六项措施落实专题会

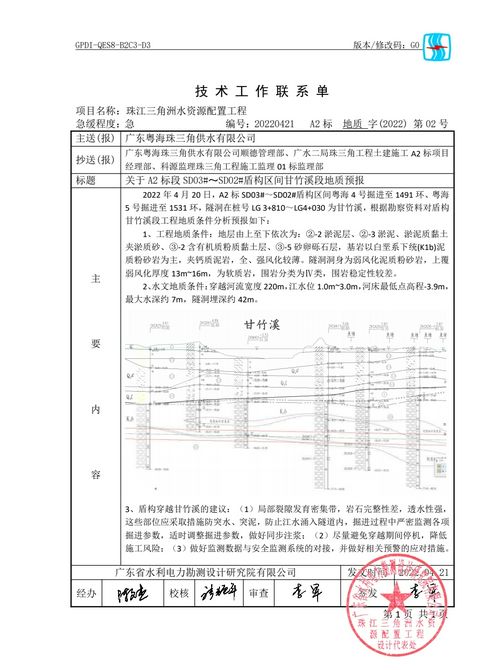

2022年4月23日,监理01标总监李滨在监理部会议室组织了A2标SD03#工作井粤海4号、粤海5号穿越甘竹溪涉水六项措施落实专题会。顺德分部部长陈文杰代表设计参加,并就六项措施之一—全面摸清水文地质情况进行汇报;设计已于2020年1月提交珠江三角洲水资源配置工程招标、施工图设计阶段 A2 标段工程地质勘察报告,经审核下发各参建单位,并于2020年3月26日进行了设计交底。2022年4月21日,以设计技术工作联系单,下发《关于A2标段SD03#~SD02#盾构区间甘竹溪段地质预报》,预报明确指出穿越甘竹溪地质情况,特别提出重点部位以及穿越建议。(编号:20220412 A2标地质字(2022)第02号)。
