2022年7月28日,A3标粤海8号”盾构机到达接收验收会议
2022年7月28日,监理01标总监李滨在土建A3标项目部会议室主持召开“粤海8号”盾构机到达接收验收会议,顺德分部部长欧泽锋代表设计进行设计汇报及验收。

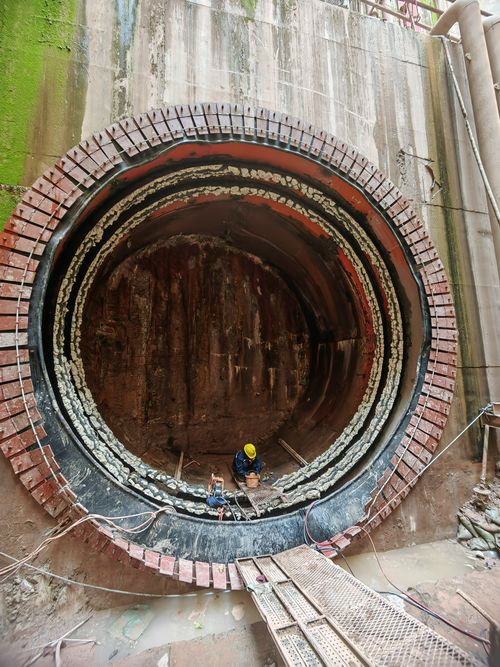

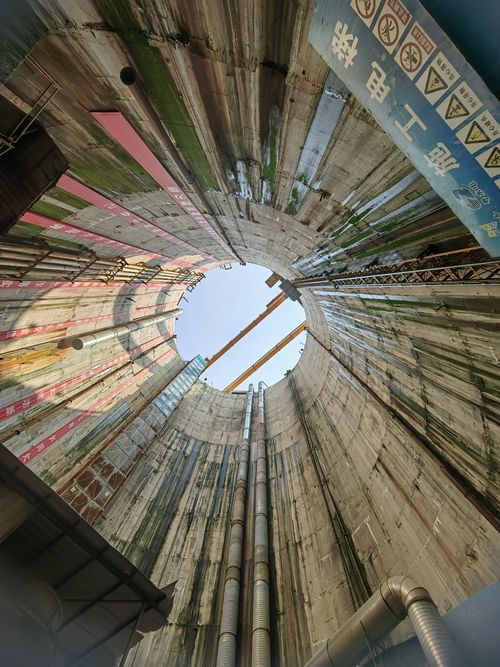

粤海8号接收端头位于弱风化泥质粉砂岩,地表环境简单,端头完成了固结灌浆,经水平探孔检查符合相关要求,目前管片拉结和刀具检查已完成。现场除接收托架外其余准备工作已就绪,内业资料齐备,总体具备盾构接收条件。具体意见及建议如下:
1.核实管片注浆封堵效果。
2.受6号机继续掘进影响,8号机分两步到达接收,应明确首次刀盘停机位置。
3.接收托架姿态应与盾构出洞姿态相匹配,完善“防栽头”相关措施,核实导轨与刀盘的相关位置关系。
4.合理安排洞门封堵注浆工序。
5.做好接收过程中密封刷和帘幕板保护工作。
