2022年8月19日,监理02标周例会
2022年8月19日下午15:00~17:00,监理02总监在土建A5标会议室主持召开监理周例会,设代处成员张浩然代表设计参加,并传达了顺德分部部长欧泽锋现场检查A4标存在的问题。
问题1:行车道角钢锈蚀严重,不满足设计要求,要求清理退场。

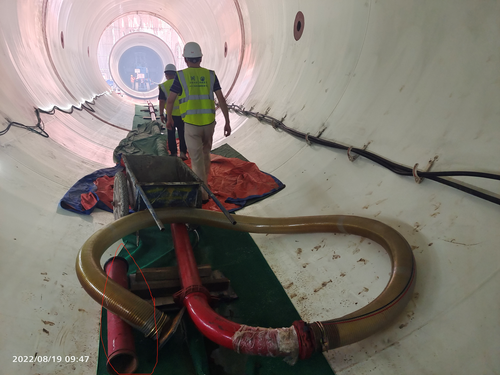

问题2:自密实砼浇筑前对原材料、拌合站、砼输送系统、仓位等检查,特别提醒,入仓软管采用塑料钢丝软管,复核耐压,胀管阻力等是否能满足冲天管入仓要求,以及换管作业平台等,开仓后要确保连续浇筑。

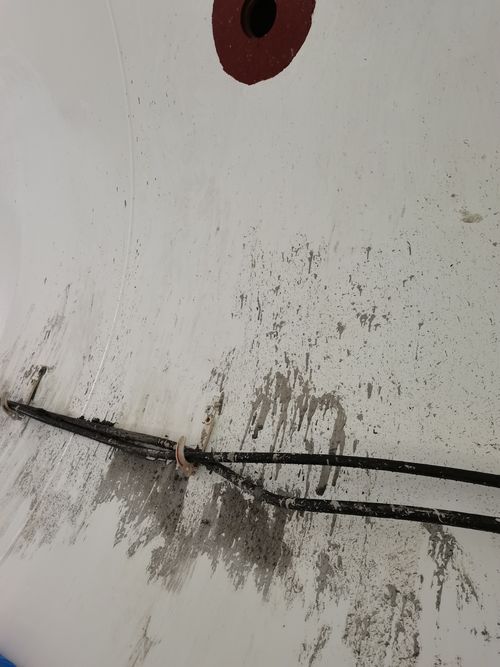

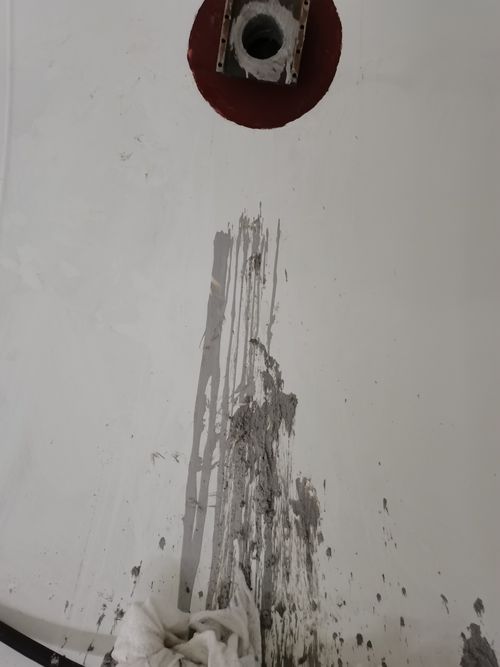

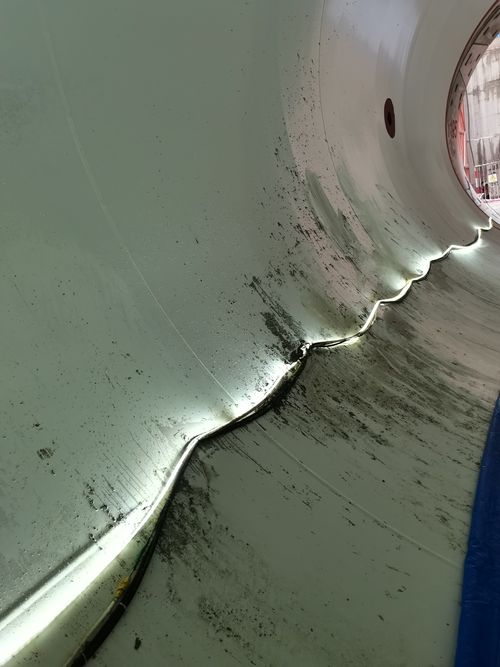

问题3:做好内防腐表面的保护,自密实砼浇筑完成后,应及时清理浇筑口漏浆的水泥浆,保护好内防腐表面。
