202209052350-2022年9月3日,顺德分部现场巡视

2022年9月3日,顺德分部现场巡视

2022年9月3日,顺德分部现场设代开展现场巡视工作。

问题1:发现土建A4标在7~8盾构区(左)安装24-25节钢管,在对接钢管存在缝隙较大情况,要求现场停止安装,并按要求进行整改。

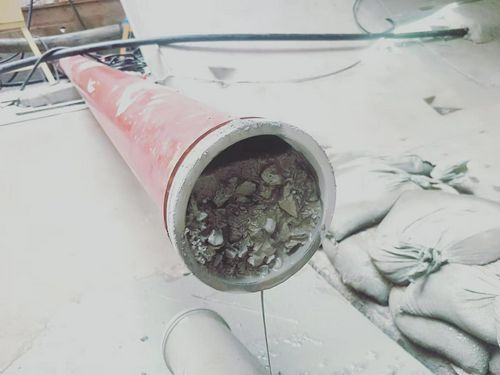

问题2:浇筑自密实砼的泵送管道堵管严重,并可能影响浇筑质量,要求严格要求做好浇筑距离的确定,必要时行车道应进行浇筑,采用砼罐车进行浇筑,减少砼输送距离。

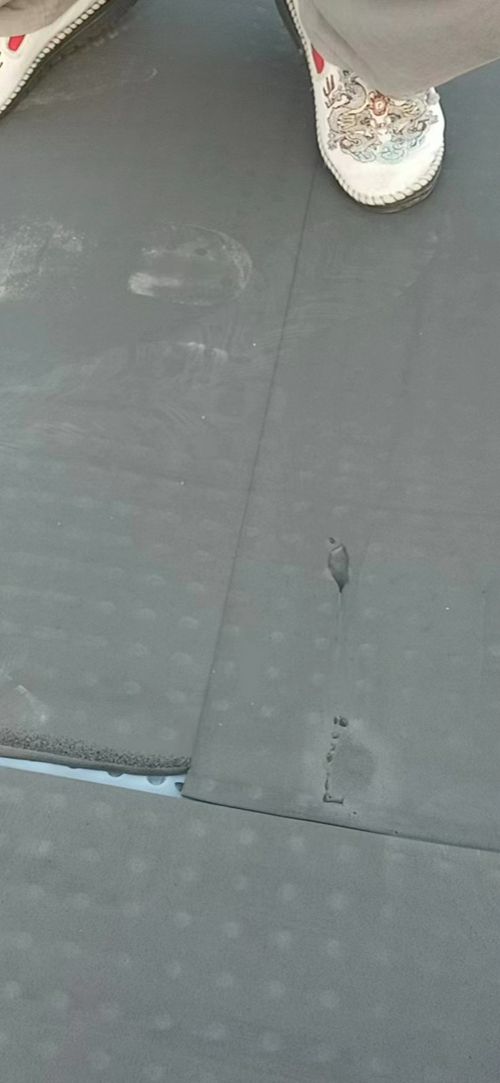

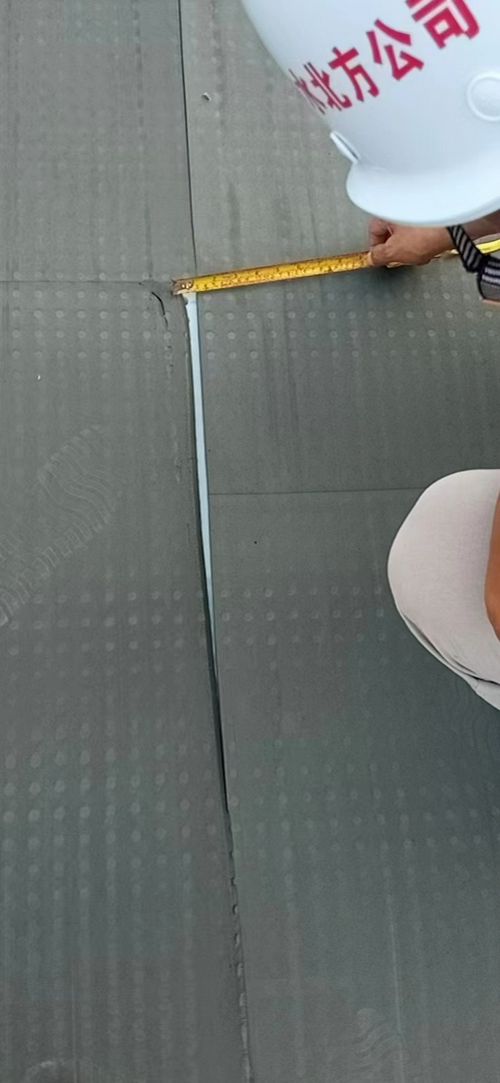

问题3:土建A5标内衬钢管新型凸壳排水板及泡沫板的尺寸与设计图纸不符情况。泡沫板采用2块1.2m的泡沫板拼接,中间存在缝及露出白边,并可见内侧的排水板,属于不满足设计产品,要求现场停止安装,待现场设代反馈主设工程师后,进行明确方可进行安装。
