202210102047-2022年10月8日,A2标粤海5号盾构机到达接收施工条件验收会议

2022年10月8日,A2标粤海5号盾构机到达接收施工条件验收会议

2022年10月8日,监理01标总监李滨在土建A2标会议室主持召开粤海5号盾构机到达接收施工条件验收会议,会议特邀5位专家参加。顺德分部副部长陈文杰代表设计参加本次验收会议。并提出验收意见:粤海5号盾构机到达接收端头加固效果良好,水平探孔基本无水。盾构姿态和轴线控制符合要求,监测情况正常,在完善盾构洞门密封等工作后可满足盾构到达接收条件。具体意见和建议如下:

1.加强掘进参数控制和盾构姿态调整,做好盾构轴线和接收洞口轴线的配合以及接收洞口防盾构磕头措施。

2.做好洞门密封有关的帘布压板安装、拉紧以及场地清理、托架安装调整、固定。

3.建议刀盘磨地连墙前降压进仓检查刀具和确认仓内来水情况。

4.盾构接收过程中加强管片壁后注浆和洞口堵漏,做好洞内二次注浆止水。

5.确保应急物资就位和应急通道畅通可靠,盾构破洞门期间避免井下狭窄场地交叉施工,加强应急联动机制快速反应。

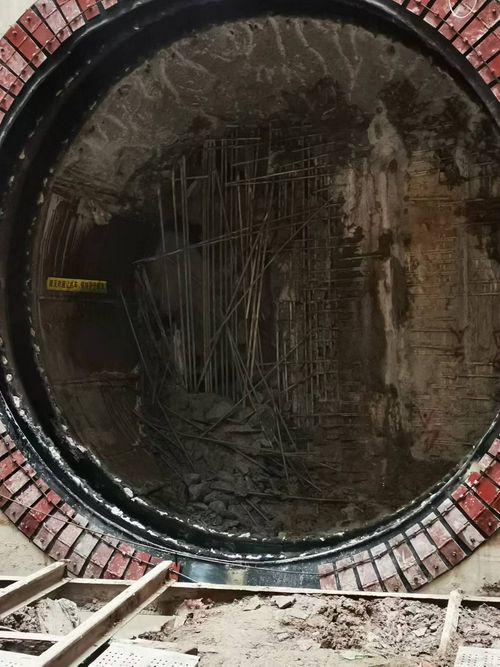

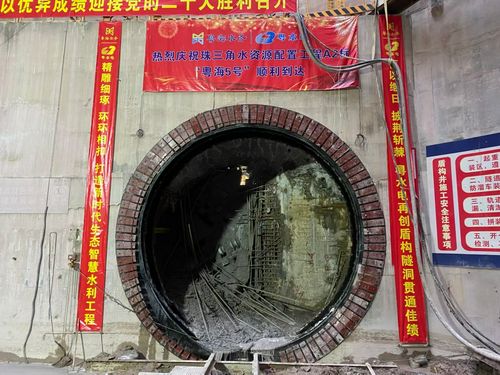

下午18:00,顺利到达接收。
