202211102037-2022年11月7日,设计监理例会

2022年11月7日,设计监理例会

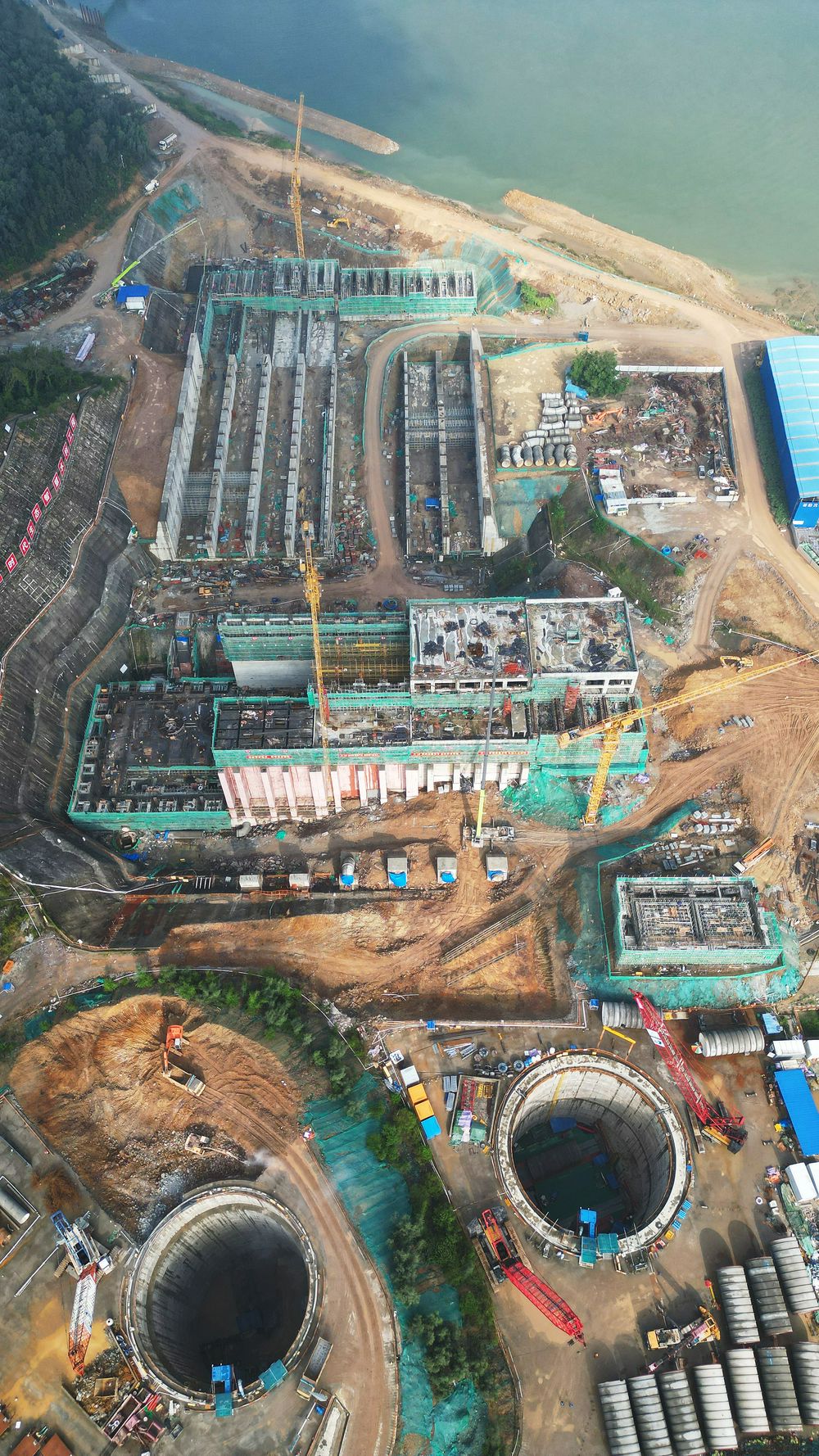

    2022年11月7日14:30~18:00,设计监理在水厂213会议室主持召开第72次设计监理例会,会议由蔡仲银主持,李海道、程严、朱维花、欧泽锋、林颖康通过视频会议参加。

会议对罗田泵站进水口引水渠布置、鲤鱼洲进水口挡墙结构和二期围堰、检修工作井排水外排、高新沙码头设计方案、工作井处污水外排方案设计进展等进行讨论。纪要具体内容如下:

(1)罗田泵站进水口引水渠布置会议讨论意见:设计单位认为原设计方案亦可,考虑业主对美观要求,同意将引水渠右岸墙迎水面优化为圆弧型,尽快以设计联系单形式报批。(2)鲤鱼洲进水口挡墙结构优化问题会议讨论意见:1)原施工方提出的双排桩方案,经设计复核,投资增加过大;仍维持原扶

壁式挡墙方案。2)施工单位需优化施工组织,加大资源投入,保证按时完工。

(3)鲤鱼洲二期围堰优化问题会议讨论意见:1)二期围堰经设计复核,可通行水泥罐车,满足施工期交通要求。但需做混凝土路面,以利于荷载传递。2)围堰施工完成,需复测断面,提交设计复核。3)二期围堰路面属于施工合同外的项目,施工方提交变更申请,走变更程序。

(4)10个检修排水井外排河涌管道铺设方案会议讨论意见:1)检修排水没有污染,满足河道排放要求。2)设计单位按照 4个地区提出联系单;3)根据联系单,4个管理部与地方管理部门沟通确定排水地点;4)根据排水地点,设计单位提交排水方案。

(5)高新沙码头方案进展情况会议讨论意见:1)与工程部沟通确定使用船只规模型号、尺寸、吃水深度;2)根据船只的尺寸,复核 3个码头的设计方案;3)根据船只的尺寸,复核船经过库内人行桥的设计方案。(6)工作井污水外排方案进展情况讨论会议讨论意见:1)工作井处的污水为卫生间排水。设计建议减少卫生间数量,减少污水排放;2)在卫生间布置化粪池、污水池,相关部门定期外运方案。

(7)GS02号工作井布置会议讨论意见如下:1)该工作井的永久征地范围,不能满足消防通道布置要求。2)与地方部门沟通,增加永久征地范围;

3)如果征地无法加大,设计单位进行设计优化。
