202301040756-2022年12月15日,A2标LG02~LG03(左)区间盾构分部工程验收
2022年12月15日,A2标LG02~LG03(左)区间盾构分部工程验收

2022年12月15日下午15:00~18:00,珠三角公司安质部经理黄兵在土建A2标项目部会议室主持召开LG02#~LG03#(左)区间盾构分部工程验收会议。 会议首先成立7人联合验收小组,推荐黄兵担任验收小组组长。设代处顺德分部副部长陈文杰代表设计通过视频参加本次验收,并进行设计工作汇报。

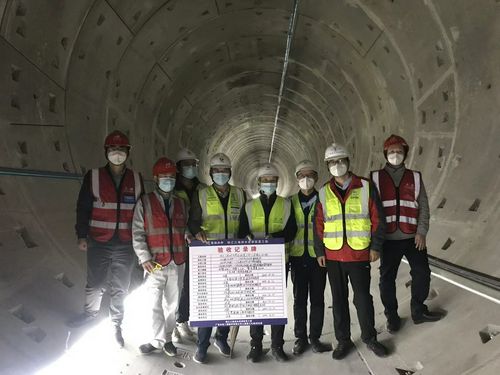

1.进入隧洞现场检查本分部工程完成情况及复核工程实体质量;
2.联合验收小组对本分部的掘进与管片拼装质量进行现场联合检查、抽测;
3.陈文杰受项目组委托代表设计对本次验收提出以下验收意见:
第一道工序: 盾构掘进
主要地质情况复核,超挖,轴线、施工监测
第二道工序: 管片拼装
管片质量(碱活性)、防水、管片拼装错台量、螺栓拧紧力、管片防腐质量、各种原材料、中间产品等的检测单、管片四性检测单、防腐检测单等内容)
第三道工序: 壁后注浆注浆量、强度。
第四道工序: 成型隧洞
上述四道工序均满足设计要求,同意通过验收。LG02#~LG03#(左)区间盾构隧洞分部工程等级评定为“优良”。(粤海4号盾构机)
质量监督站副站长唐华参加本次验收,并全程进行督导。对验收成员、程序、结论进行点评,同意验收小组对分部工程评定“优良”结论。要求,在钢管安装前,对隧洞内未消缺完成的位置,进行清理及消缺后移交下一道工序。
