201912112217-LG13、GS02工作井补勘进场协调,LG09-1工作井第一幅槽23#终孔验收
LG13、GS02工作井补勘进场协调,LG09-1工作井第一幅槽23#终孔验收

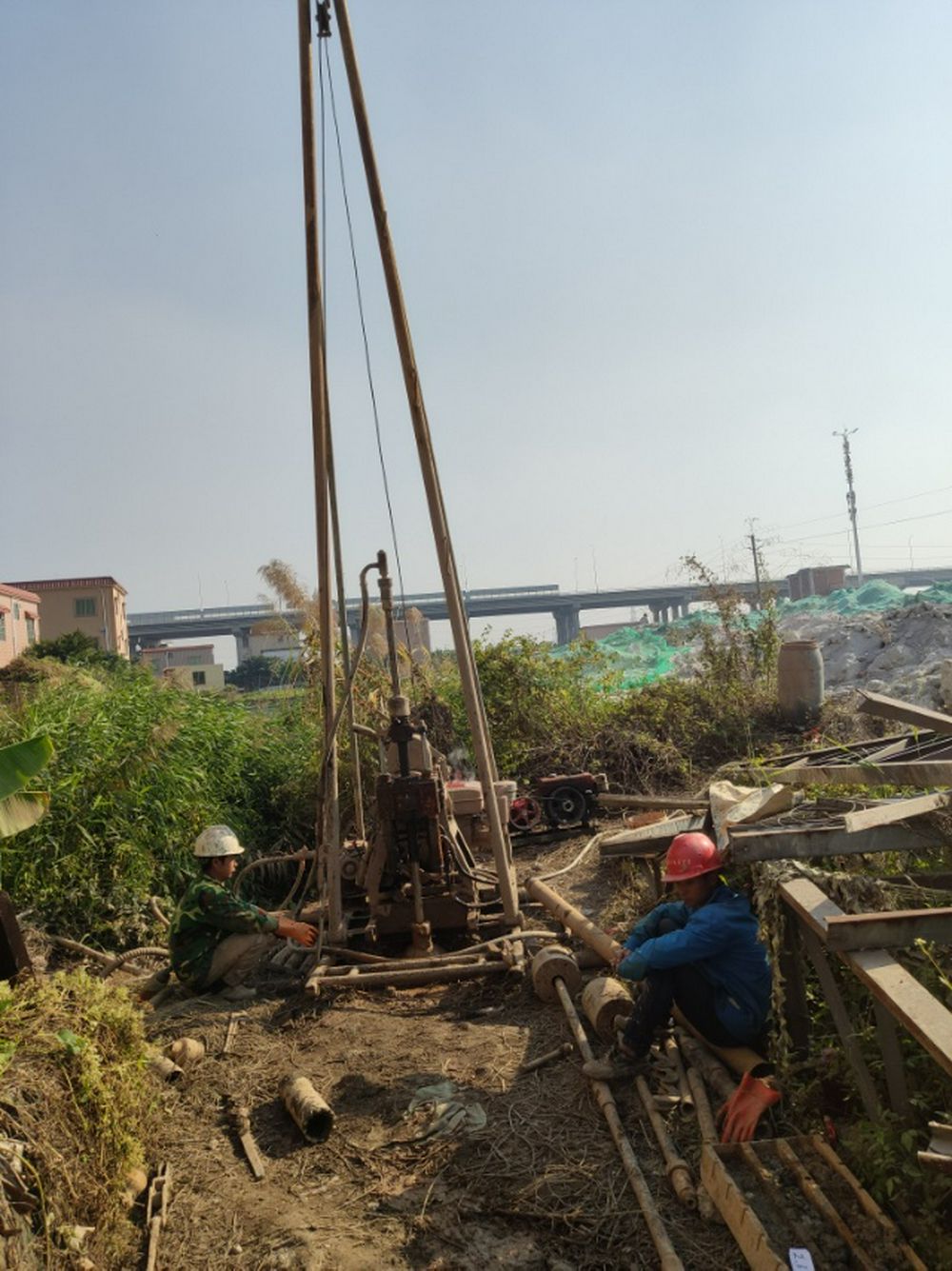

1. LG13工作井场地位于鱼塘,中水七局现回填过半,现场放孔后钻机下午进场开展钻探工作。
2. GS02工作井场地经粤水电二局协调后进入场地放孔,科达公司明天上午进场开展钻探工作。
3. LG14和GS01工作井目前已各完成1各钻孔,编录钻孔岩芯。
4. LG09-1工作井第一幅槽23#,终孔验收,确认入青灰色弱风化砂岩超过3.5m,终槽深度69.3m。
5. 同A3标技术负责人讨论A3标段地质补勘方案,建议如下
(1)勘察依据重点参考《引调水线路工程地质勘察规范》(SL 629-2014)和《水利水电工程地质勘察规范》(GB50487-2008)这两本规范,本工程是水利工程,本报告的内容和编制、布置原则都是按《岩土工程勘察规范》,需做相应的修改,下同。
(2)四.编制原则
钻孔深度不满足规范要求,应按《引调水线路工程地质勘察规范》(SL 629-2014)7.2.2,勘探深度应进入隧洞底板不小于10m,至少大于一倍洞径。
同时应对钻孔的布置做优化。(1)部分钻孔和设计单位勘探钻孔重合和距离较近,可以参考设计单位勘探资料;(2)结合实际现场实施钻孔条件,部分钻孔偏离线路距离大,可以删除。(3)结合现场鱼塘、建筑物等优化布孔位置,需要钻孔无法实施,以免后期钻孔工作量与补勘计划冲突大。
(3)施工工期做合理调整。
