202002181850-顺德分部设代现场巡视A3、A4、A5标(最新进展情况汇报)

顺德分部设代现场巡视A3、A4、A5标(最新进展情况汇报)

2020/2/18 上午9:00至下午14:00,顺德分部设代陈祯平从顺德分部设代处出发,依次对A3、A4、A5标各工作井进行现场巡视,现场进展情况及设代工作事项如下:

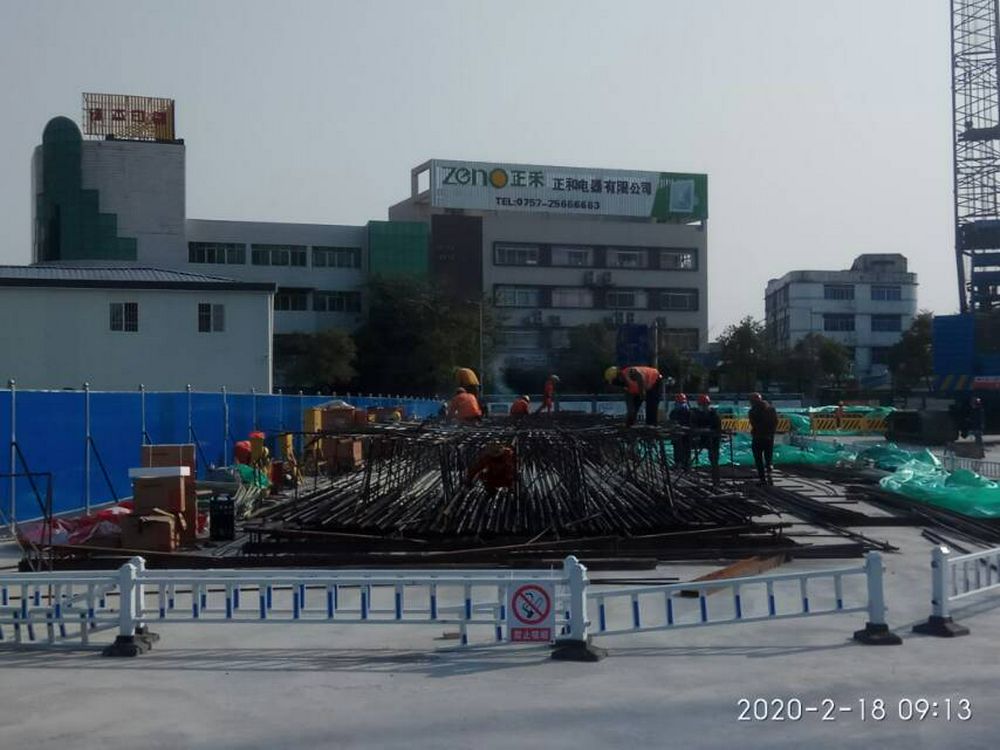

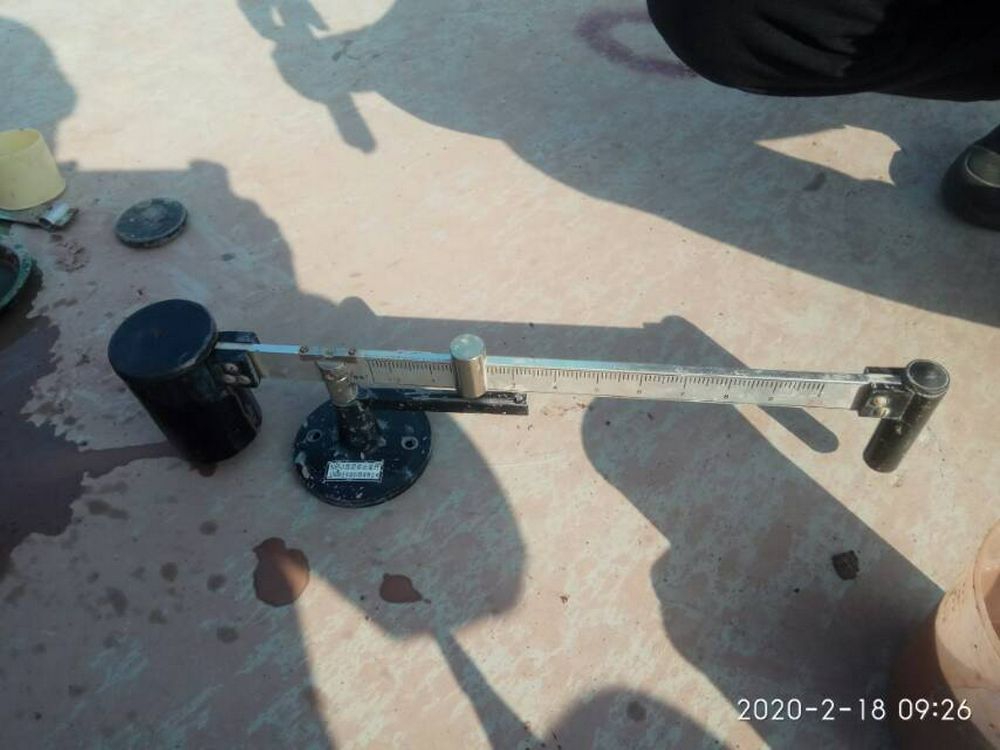

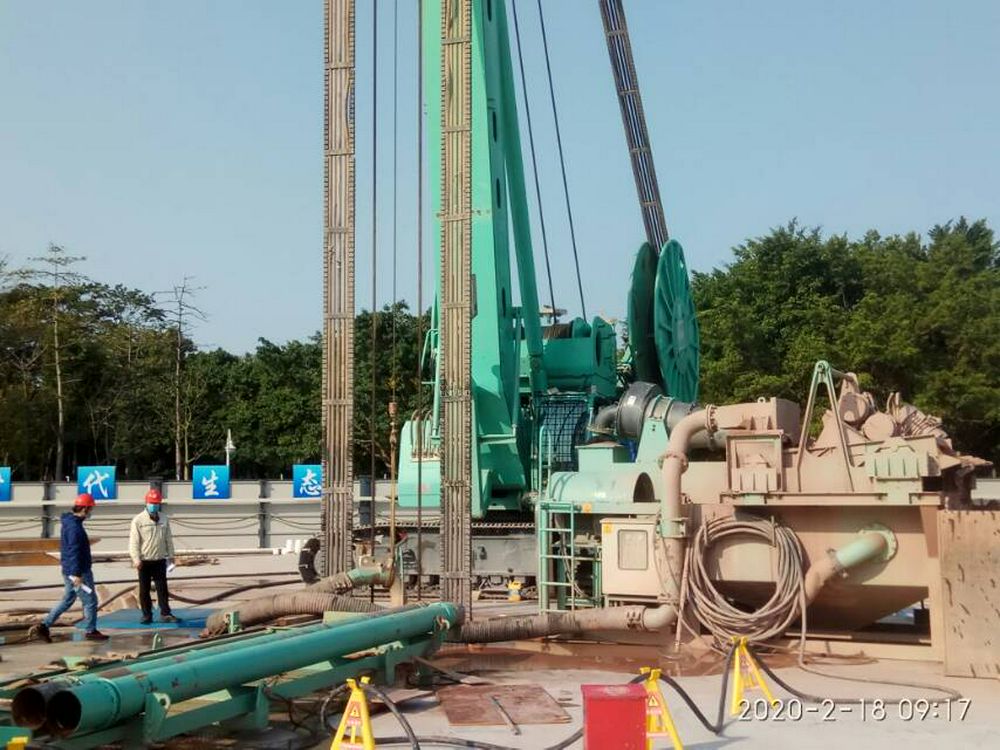

①上午9:10,与 A3标施工单位李正严对LG04#工作井进行现场巡视,现场正在施工(2月17日区水利局复工条件核查,已复工),进行地连墙19#槽的成槽施工(9:17时已铣槽至62m)以及对应的玻璃纤维钢筋笼加工制作,现场抽查并进行地连墙19#槽附近泥浆比重试验(试验值1.15,合理范围1.1~1.25,满足要求),预计2月20日可对19#槽进行终槽地质验收(门卫处测体温、登记信息各一次);LG05#工作井未施工。

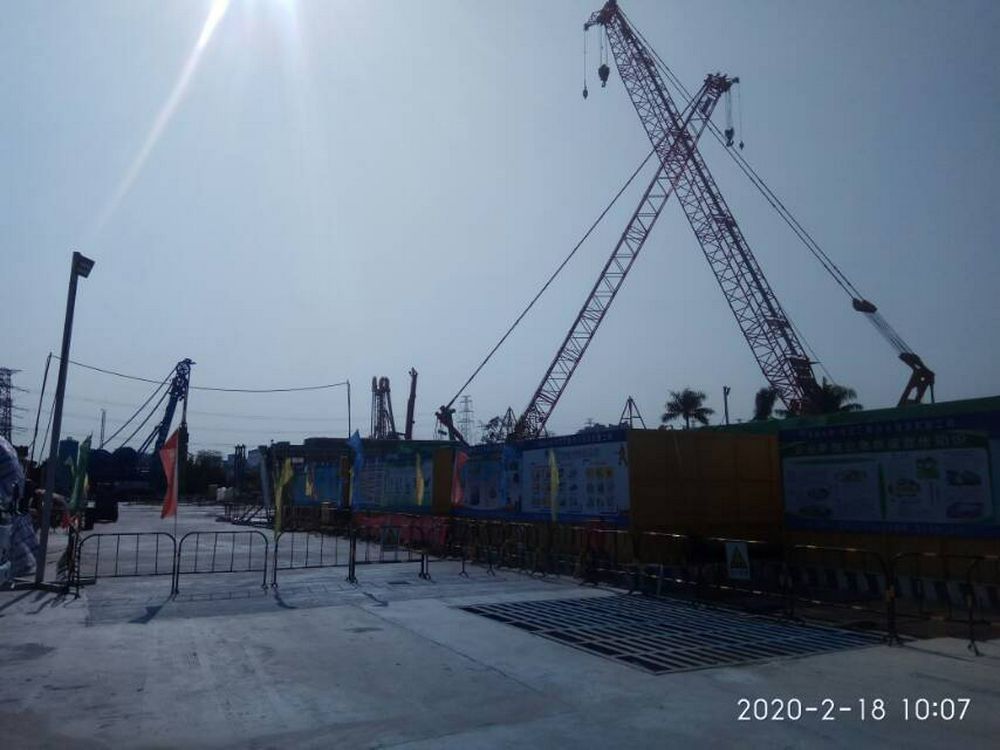

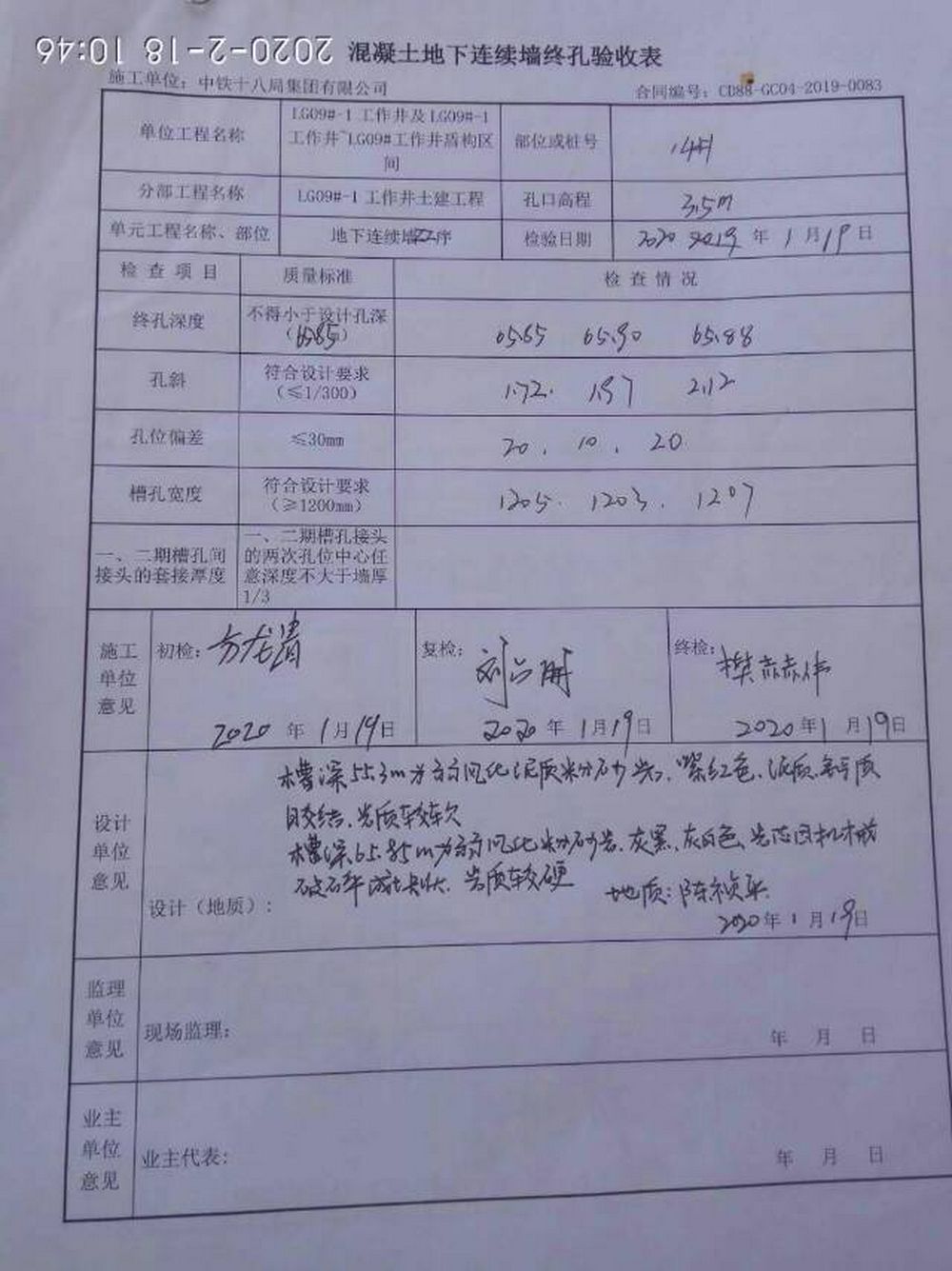

②上午10:00,查看A5标LG09-1#工作井现场已暂停施工,A5标施工单位柴建国、叶茂森等相关人员在场,因为正在准备迎接区水利局业主、顺德管理部、02标监理中水北方的“复工条件核查”(10: 50到达),设代人员陈祯平对年前LG09-1#工作井已完成现场终槽地质验收的地连墙进行终孔验收表签字(路口卡点测体温、查身份证、信息登记各一次,门卫处测体温、信息登记、喷消毒液各一次);LG09#工作井未施工。

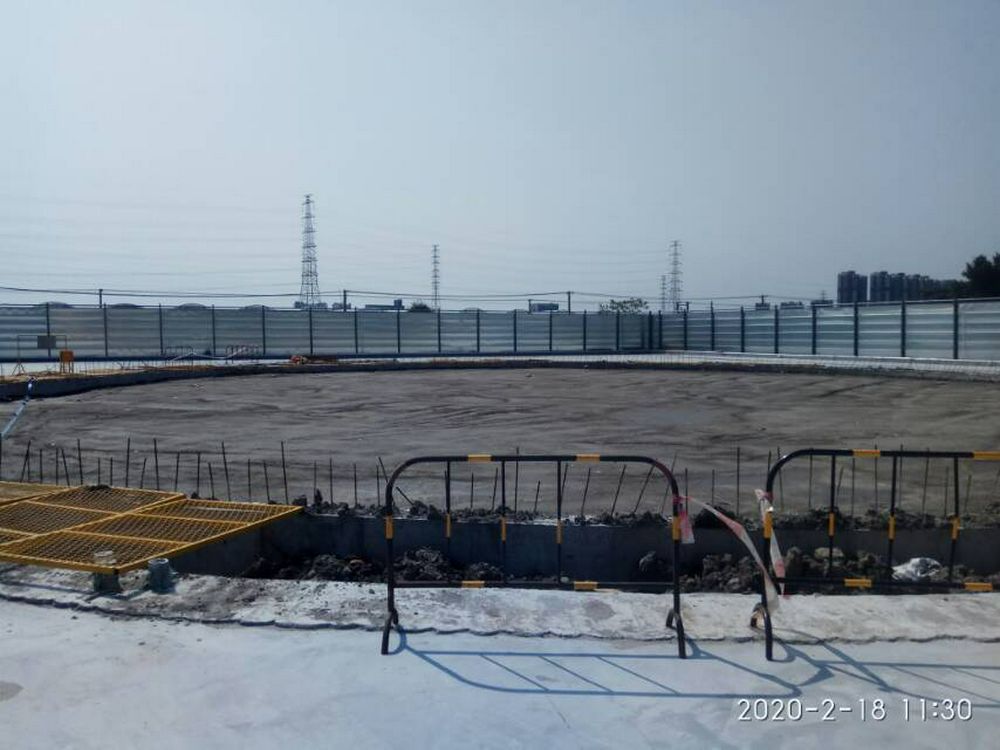

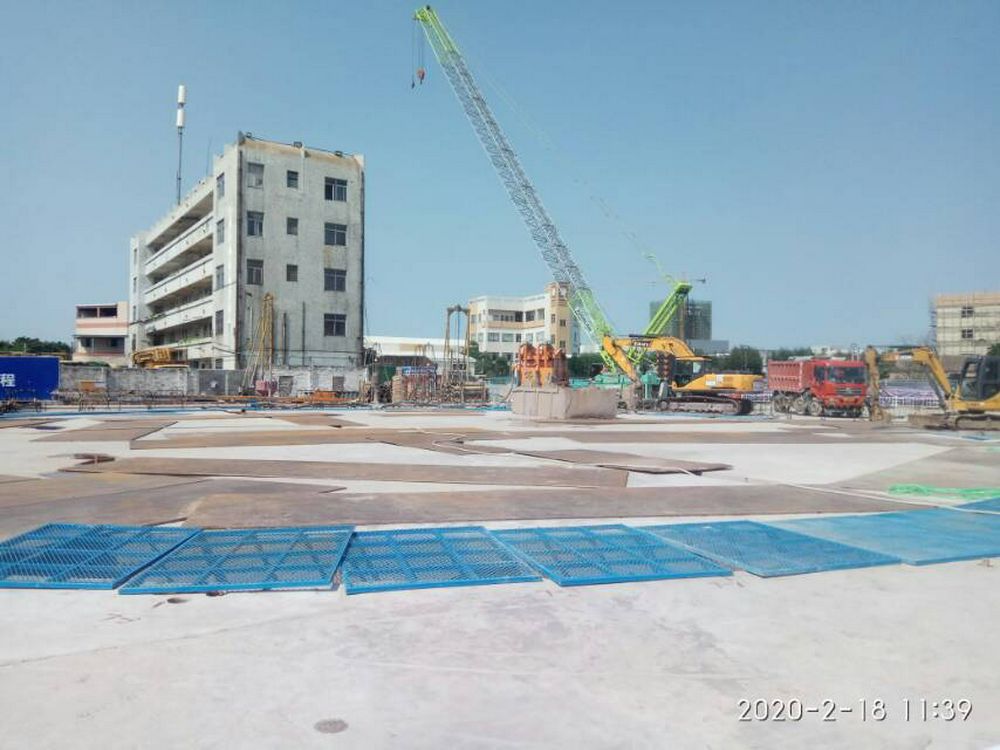

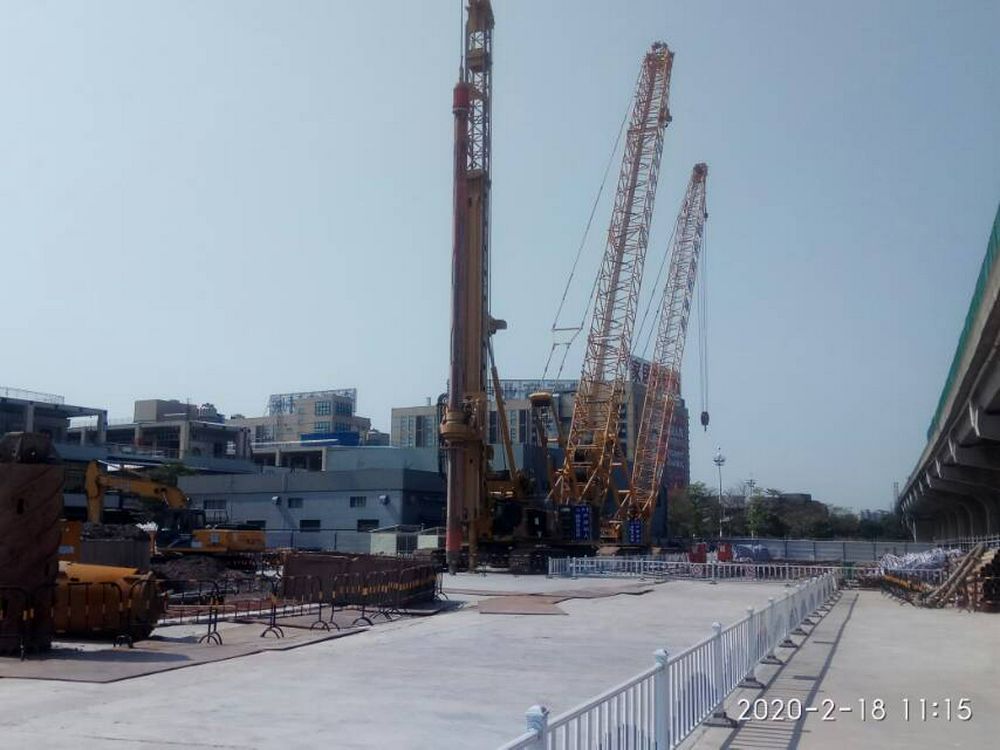

③上午11:10,与 A4标施工单位李建伟、谭海华依次对LG08#、LG07#、LG06#工作井进行现场巡视,三个工作井均刚结束区水利局业主、顺德管理部、02标监理中水北方的“复工条件核查”,现场均未施工,获悉如下:(1)LG08#工作井工人大多来自湖北疫区,预计到2月底才能正常进行施工;(2)LG07#工作井现场已基本成型,建有搅拌站,但尚未投入使用,因部分用地还存在征地问题,暂时无法进行施工;(3)LG06#工作井正在等待“复工条件核查”通过,通过即可施工,下一步施工内容是地连墙14#槽成槽施工及钢筋笼加工制作。

在A4标项目部,设代人员陈祯平对年前LG06#、LG08#工作井已完成现场终槽地质验收的地连墙进行终孔验收表签字。(路口卡点测体温、查身份证、登记信息各2次,工作井门卫处测体温、登记信息各3次)
