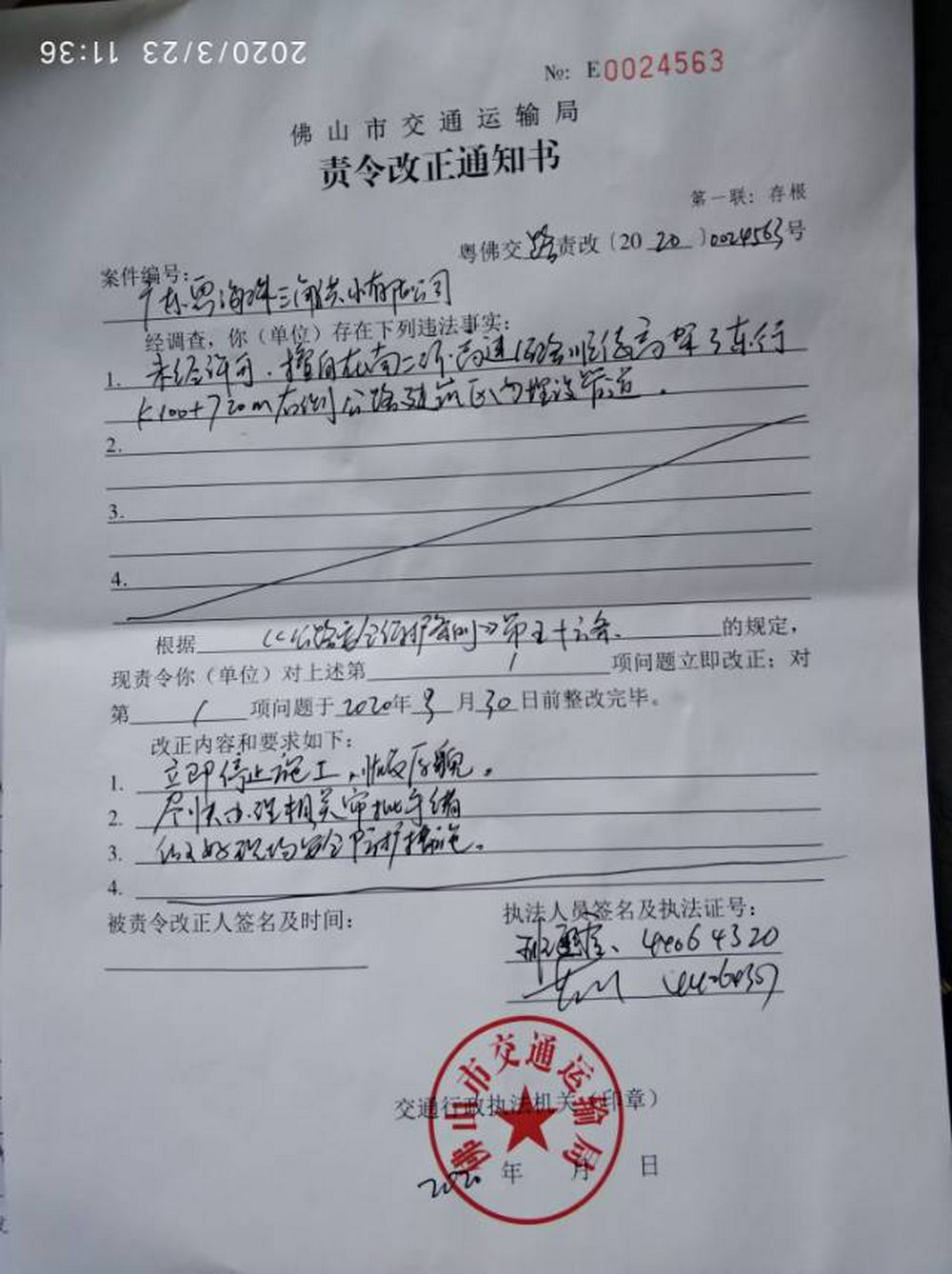

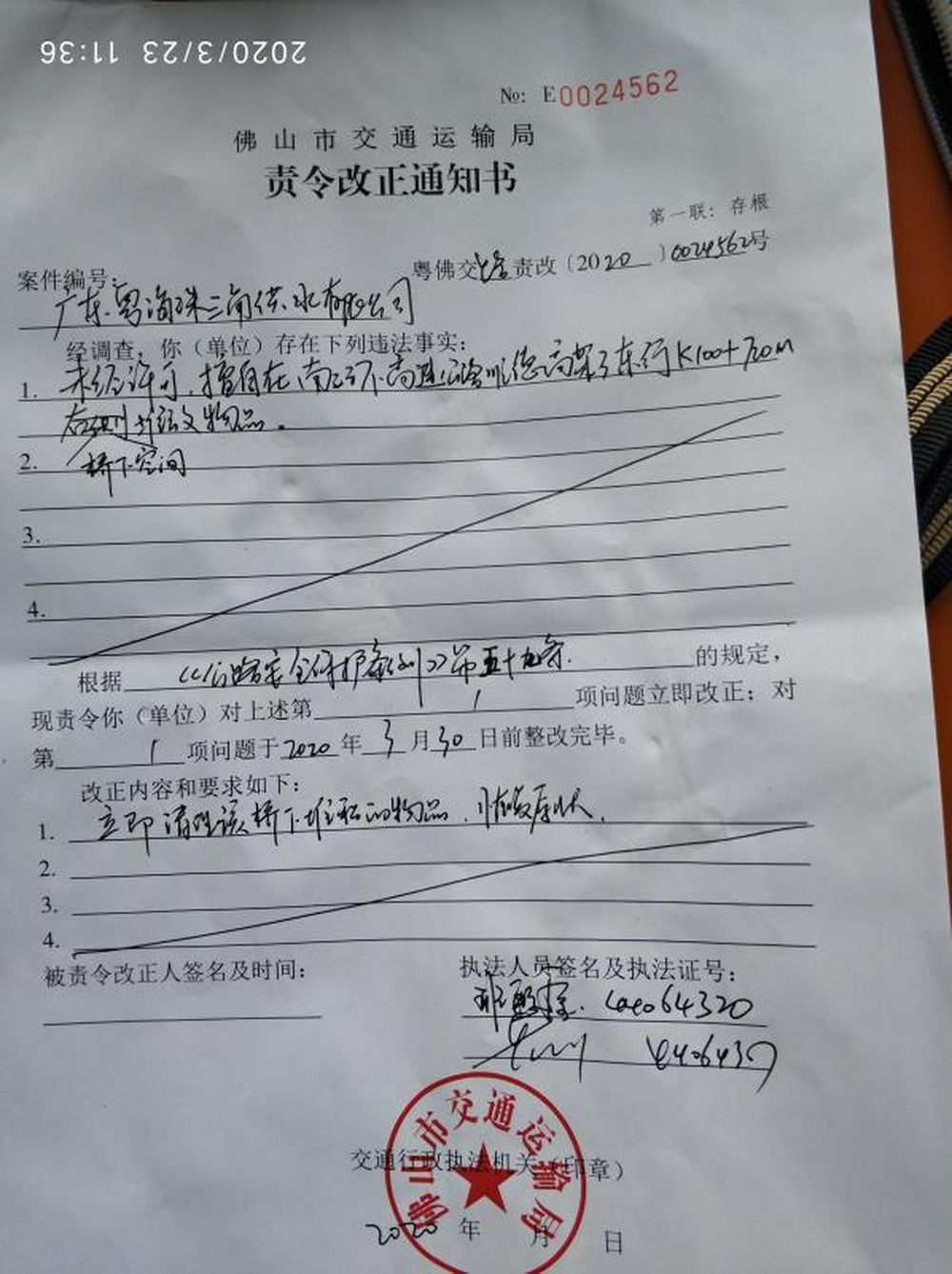

2020年3月23日,LG08#工作井施工受处罚

    2020年3月23日上午,广州绕城高速(南二环)管理公司向顺德区交通运输局报案,珠三角项目在公路管理范围施工未过得施工许可证,违法施工。

下午,顺德分部部长欧泽锋陪同顺德管理部副总经理前往南二环管理中心,就处罚事件进行沟通协调。

     下一步工作开展。

   1、2020年1月广东省交通集团规划拓宽广州绕城高速公路(南二环)方案。由我院与省交通设计院进行对接,就目前国家批复珠三角项目工作井及输水隧洞方案,如何进行调整,可以实现共存。

  2、方案调整后,统一办理征求意见,报送交通集团同步开展设计方案,施工方案,安全苹评估方案评审。

项目回顾:2017年3月,佛山市政府颁布停建令,LG08#工作井(工程可行性研究阶段编号LG07#)布置于广进商业中心东侧伦教街道荔村村地块上,国家发改委批复工程可行性研究报告。

     在确定北线方案作为工程推荐方案进入初步设计阶段,项目组与顺德区政府协调过程中,LG08工作井位于广进商业中心东侧规划裕成路及横一路上,顺德区及伦教街道提出该地块属于鸡洲村地块上,征地实施难度大及地块规划等因素影响,在2018年2月26日,顺德区首次联络会议提出,初步设计阶段须与有关部门进一步探讨,研究具有可操作性的初步设计方案,在后续征地拆迁协调会议中,顺德区要求将该座井调整至广进商业中心东侧伦教街道已收储的规划绿地上,确保工程建设顺德区可按期交付本座井地块。本座井2019年9月开工,同步办理临时用地手续,用地手续齐全。

LG08#工作井前期主要与顺德区进行对接,工作井及线路布置方案,均需满足顺德区城市建设规划要求,在广进汽车城沿广州绕城绕城高速南侧规划的绿化带布置,顺德区规划、国土、镇街才允许下一步的沟通协调。

      因此,在用地手续上基本上是合法的,因工作井进入广州绕城高速公路管控区范围内,开工后,未能及时办理安全评估,办理施工许可证。
