202004092212-设代现场巡视A5标及LG06#、LG04#、LG03#工作井

设代现场巡视A5标及LG06#、LG04#、LG03#工作井

2020/4/9 1、下午14:40时,设代处地质专业陈文杰、陈祯平,同施工A5标中铁十八局韩鹄,在LG09-1#工作井进行地质巡视,现场进行第一层土方开挖、压顶梁钢筋绑扎,另外对施工单位开展盾构区间段的地质补勘进行查看,提供指导意见。(左图开挖工作面高程约-1.2m,地质情况以1层人工填土及2-2层灰黑色软塑状淤质土为主,场地内积水较多,地质情况差)

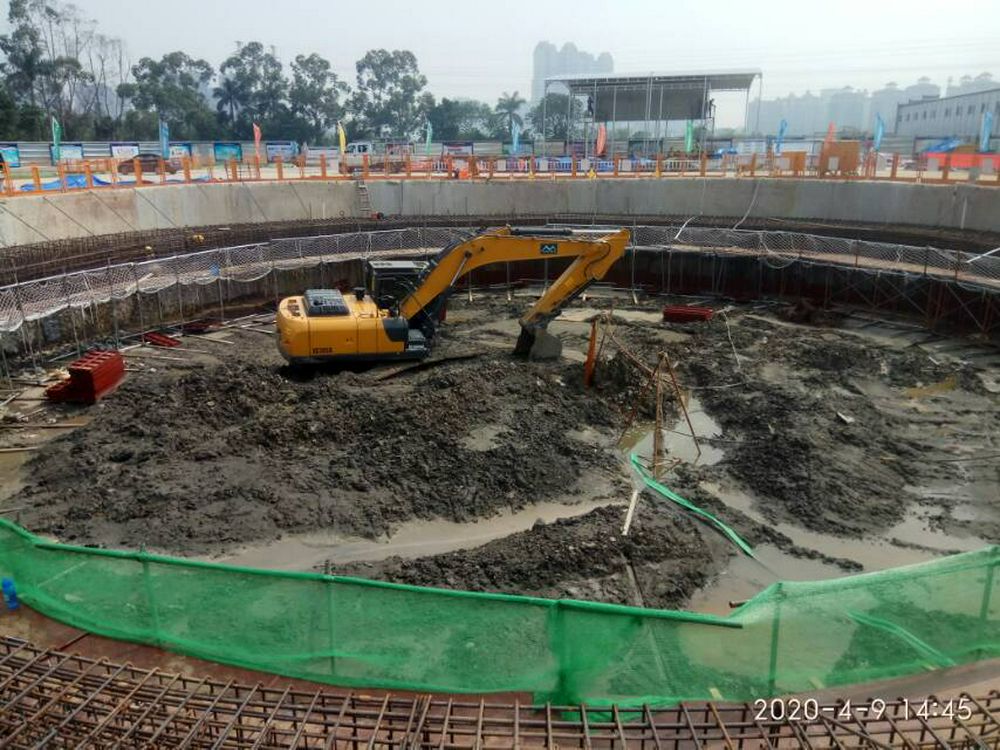

LG09-1#井第一层土方开挖面(高程约-1.2m)

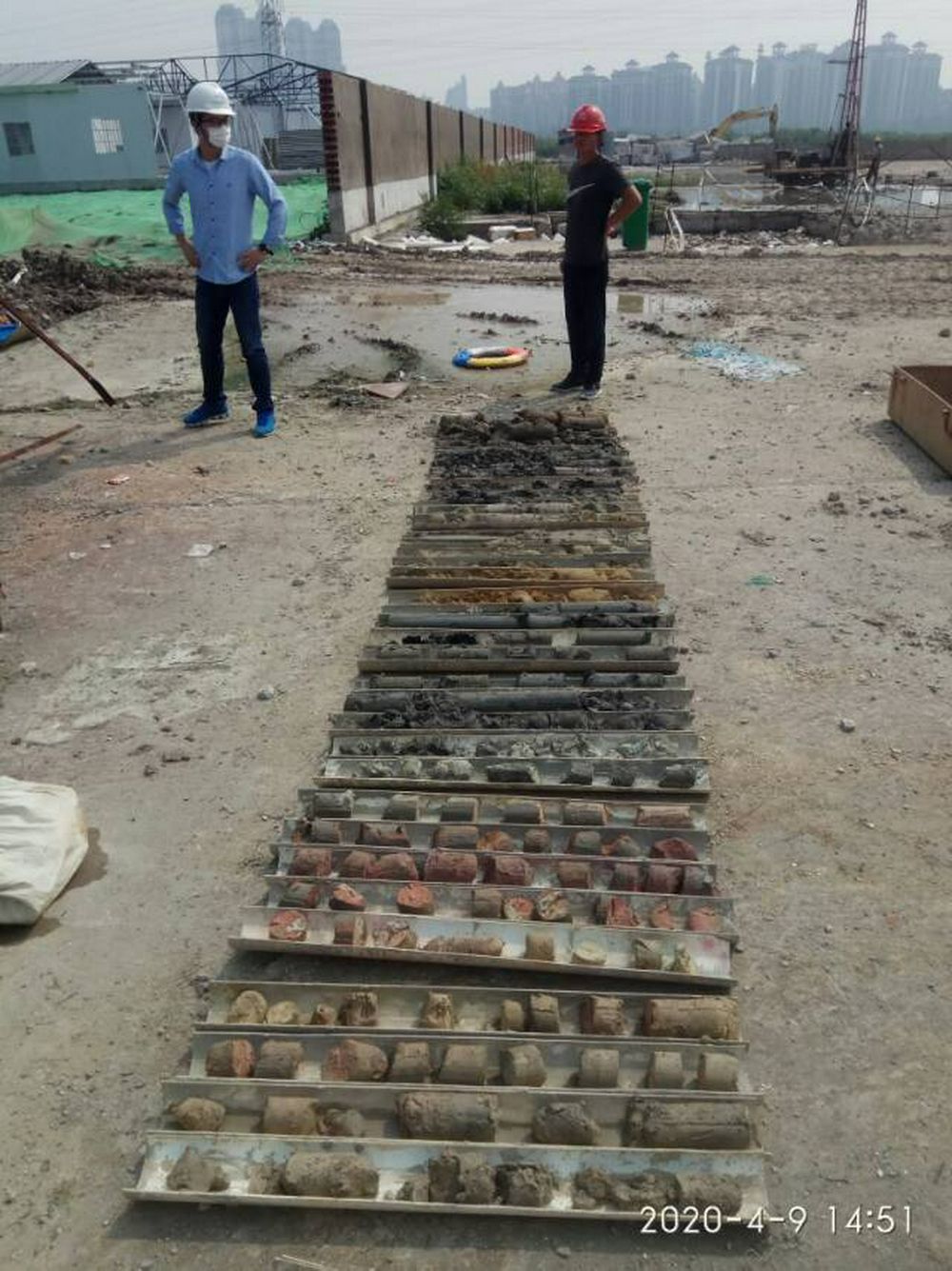

LG09-1#井盾构区间施工单位地质补勘岩芯

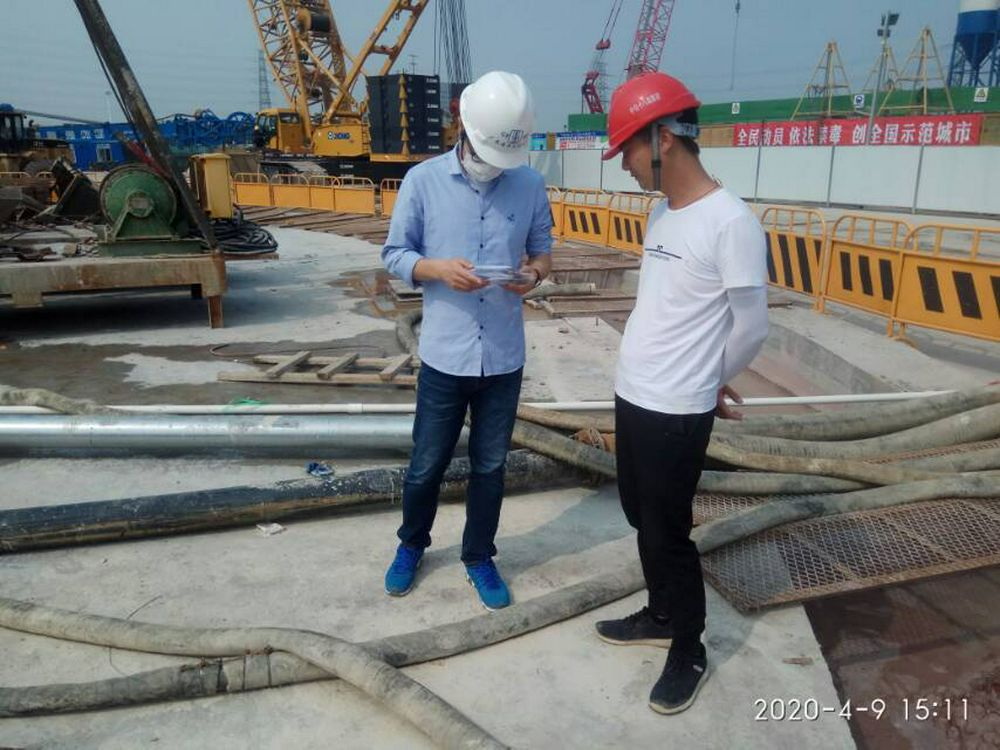

2、下午15:11时,设代处地质专业陈文杰、陈祯平,在A5标LG09#工作井进行地质巡视,对地连墙11#槽进行地质验收。目前LG09#工作井进行地连墙施工,已完成地连墙1幅,剩23幅,总共24幅。

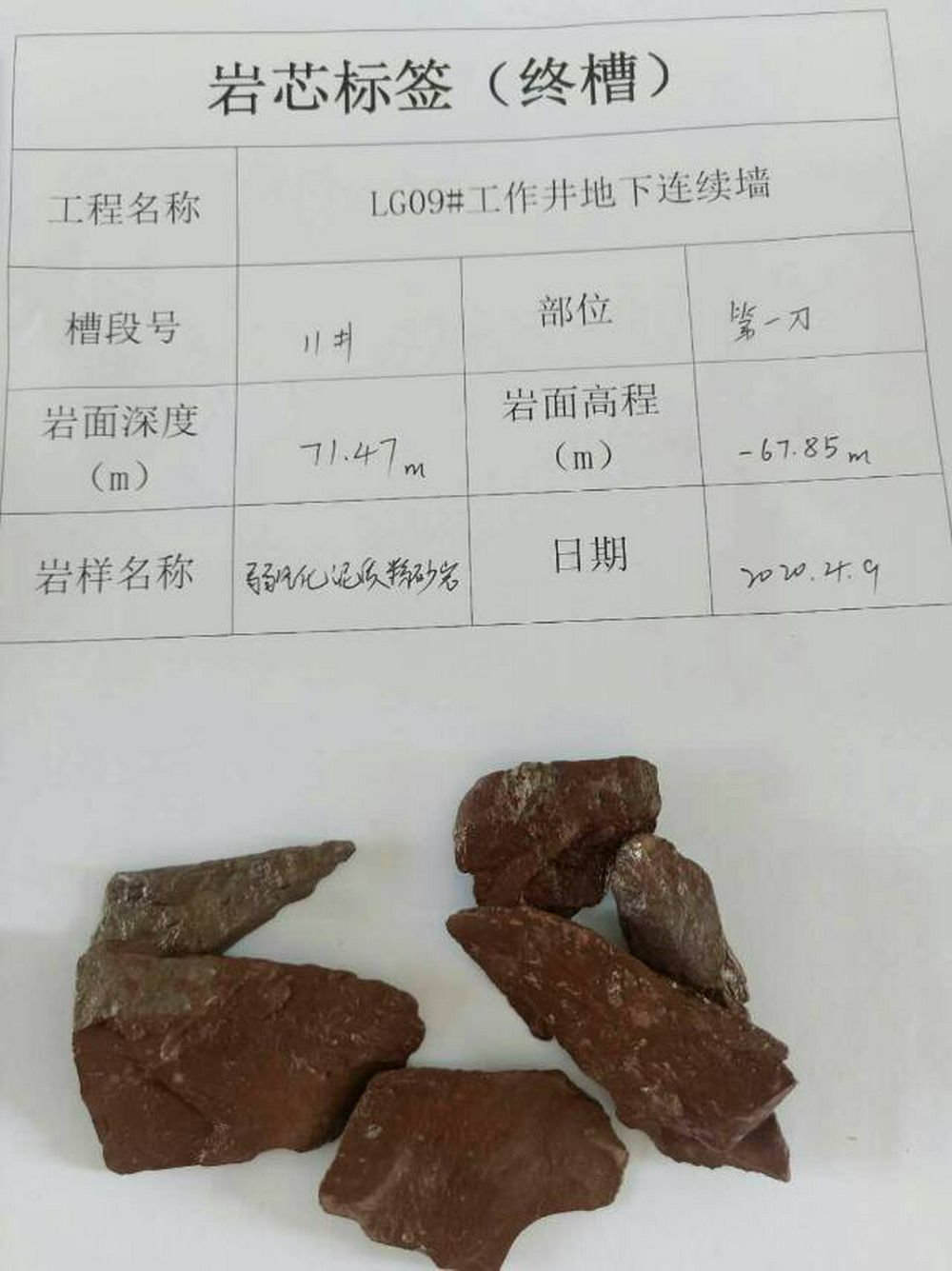

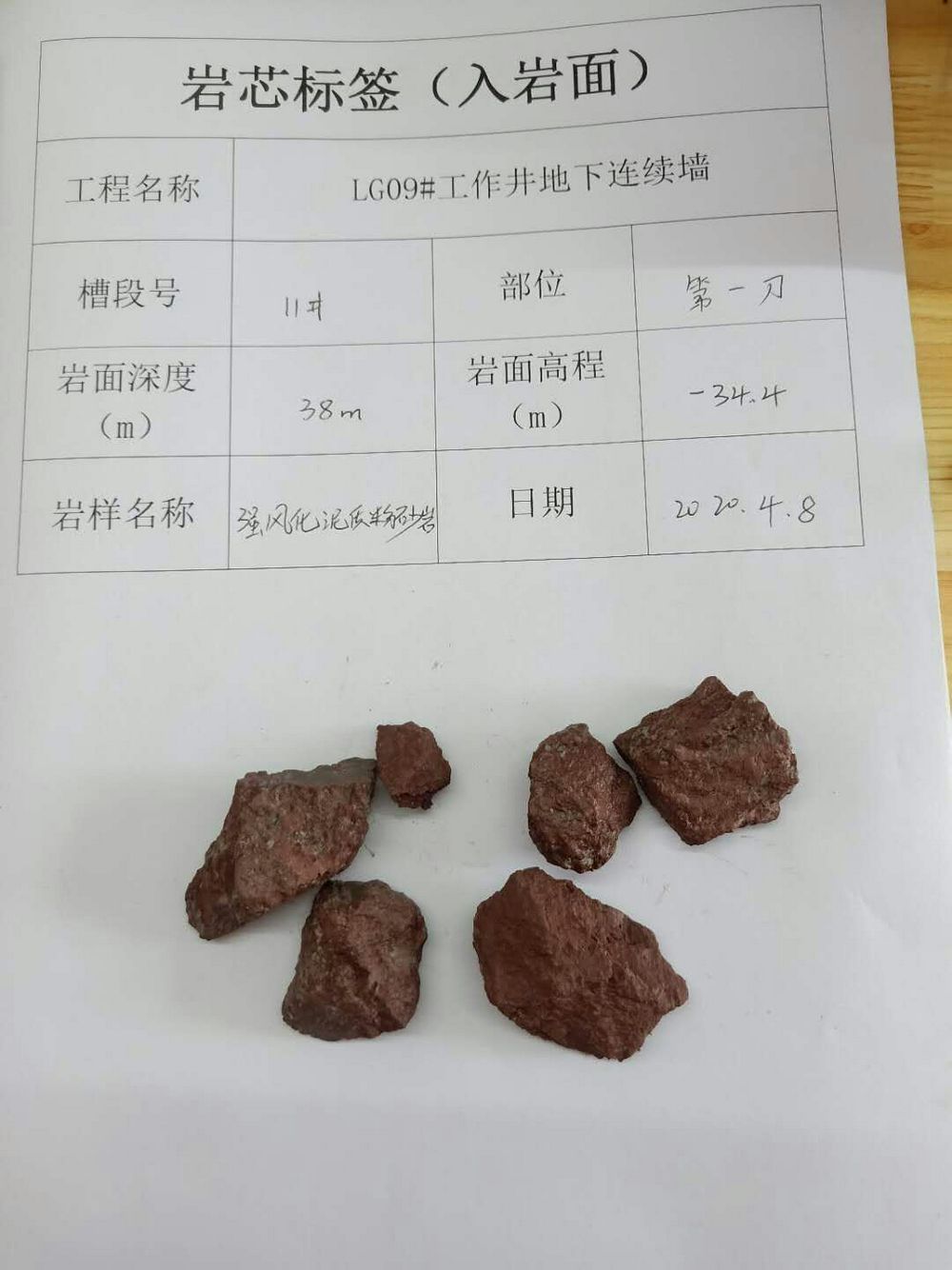

LG09#井地连墙11#槽地质验收

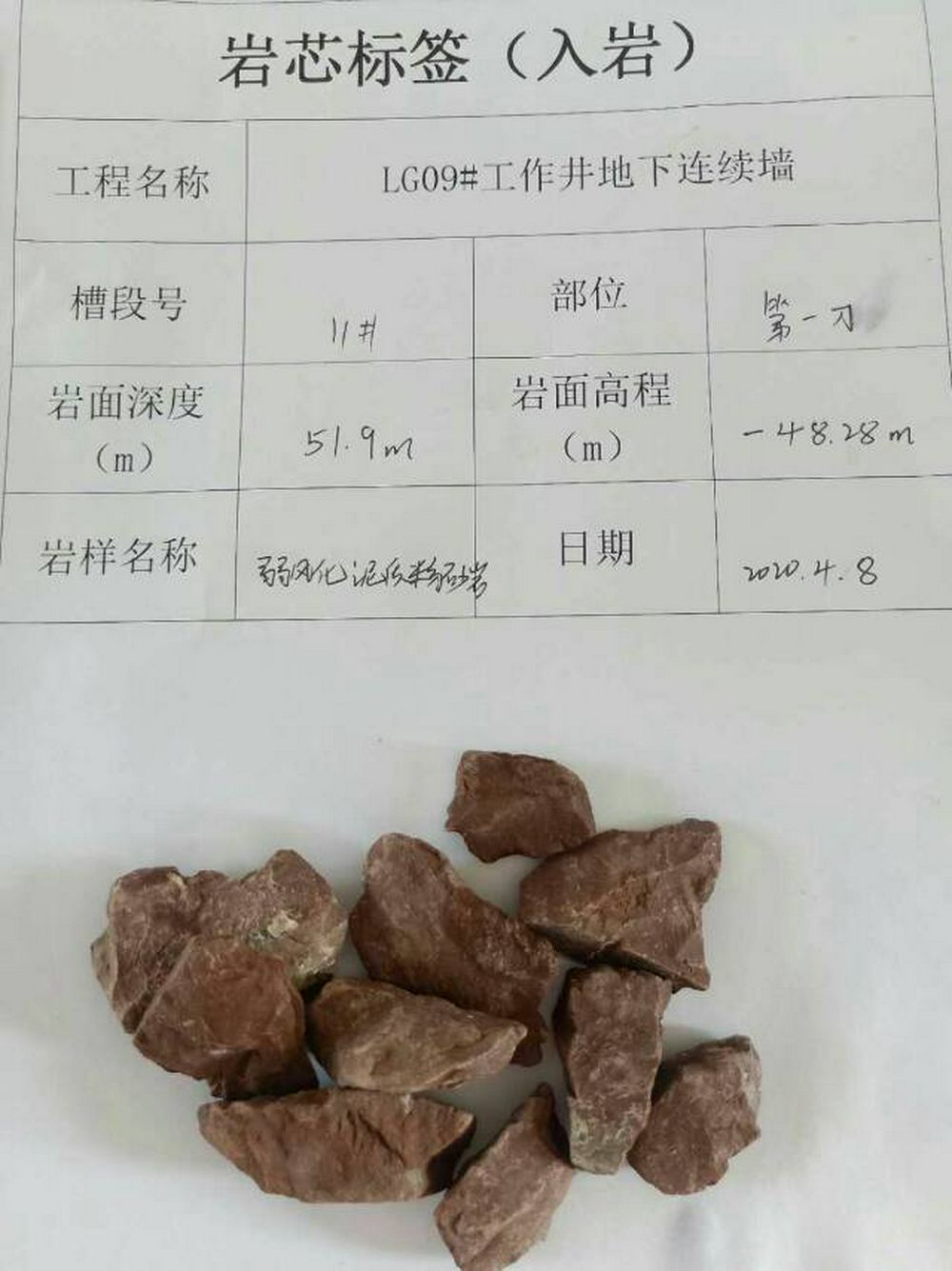

LG09#工作井地连墙11#槽地质情况为:孔深38m为紫红色强风化泥质粉砂岩(见锈黄色溶蚀性小孔洞),孔深51.9m为紫红色弱风化泥质粉砂岩,孔深71.47m为紫红色弱风化泥质粉砂岩。

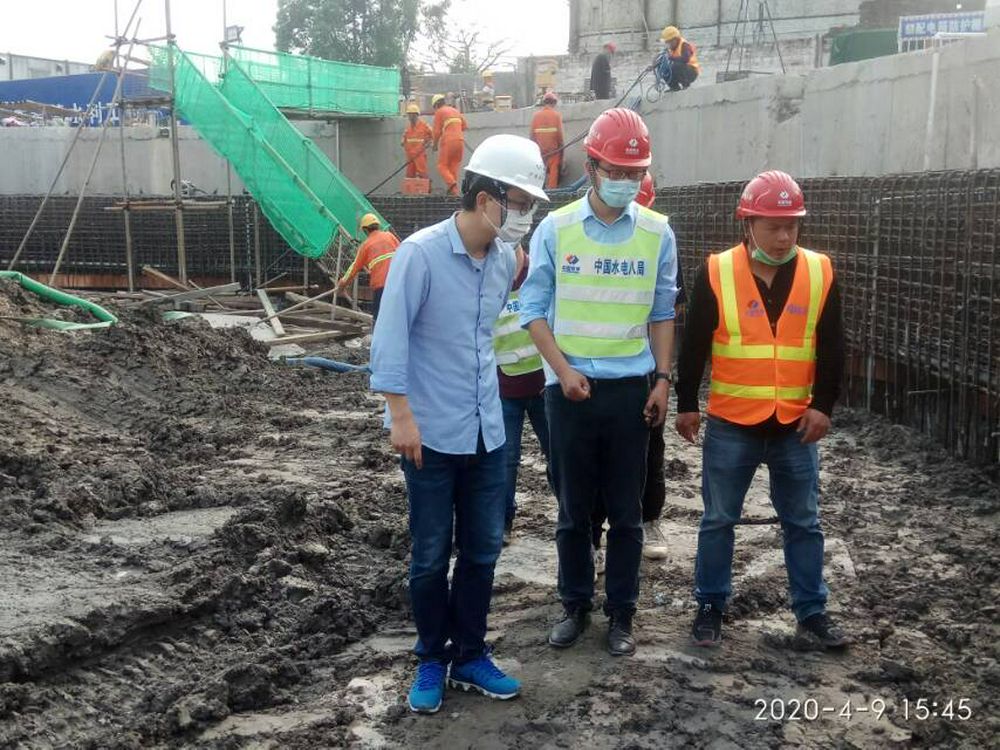

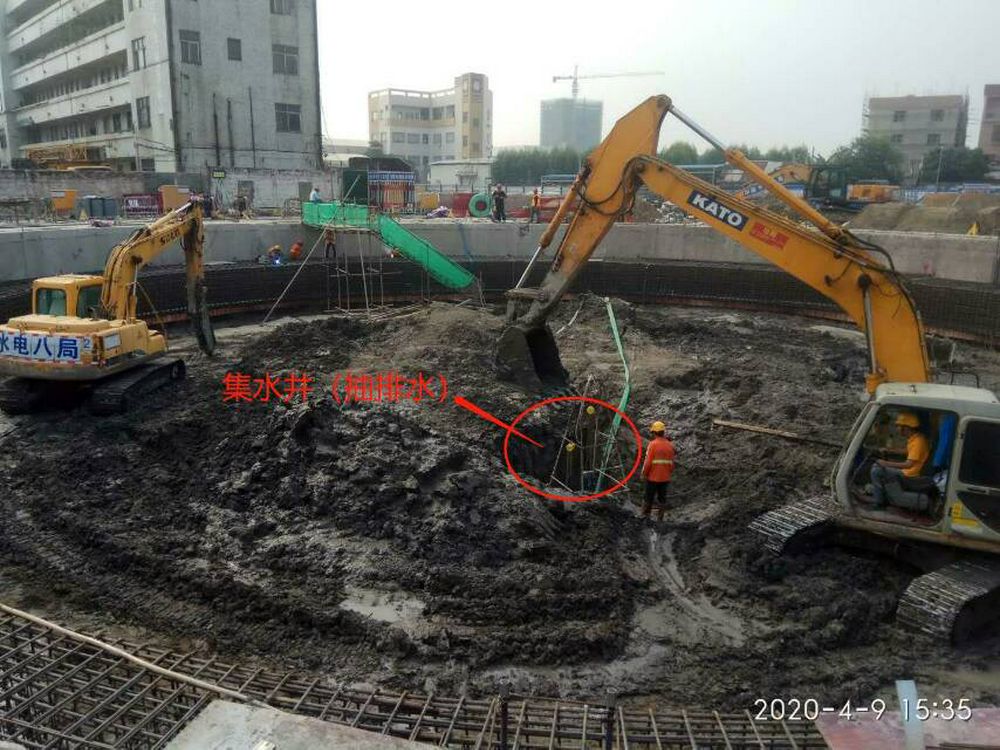

3、下午15:30时,设代处地质专业陈文杰、陈祯平,同施工A4标中水八局李建伟,在LG06#工作井进行地质巡视,现场进行工作井第一层土方开挖,开挖工作面高程约0.1m,地质情况差,以软塑状淤质土及松散状淤质砂为主。

LG06#井第一层土方开挖面(高程约0.1m)

4、下午16:20时,设代处地质专业陈文杰、陈祯平,在A3标LG04#工作井进行地质巡视,同施工01标科源监理谭兵、LG04#工作井地连墙施工技术人员蒋琪,对地连墙4#槽进行地质验收,现场进行4#槽钢筋笼吊装。目前LG04#工作井进行地连墙施工,已完成地连墙17幅,剩7幅,总共24幅。

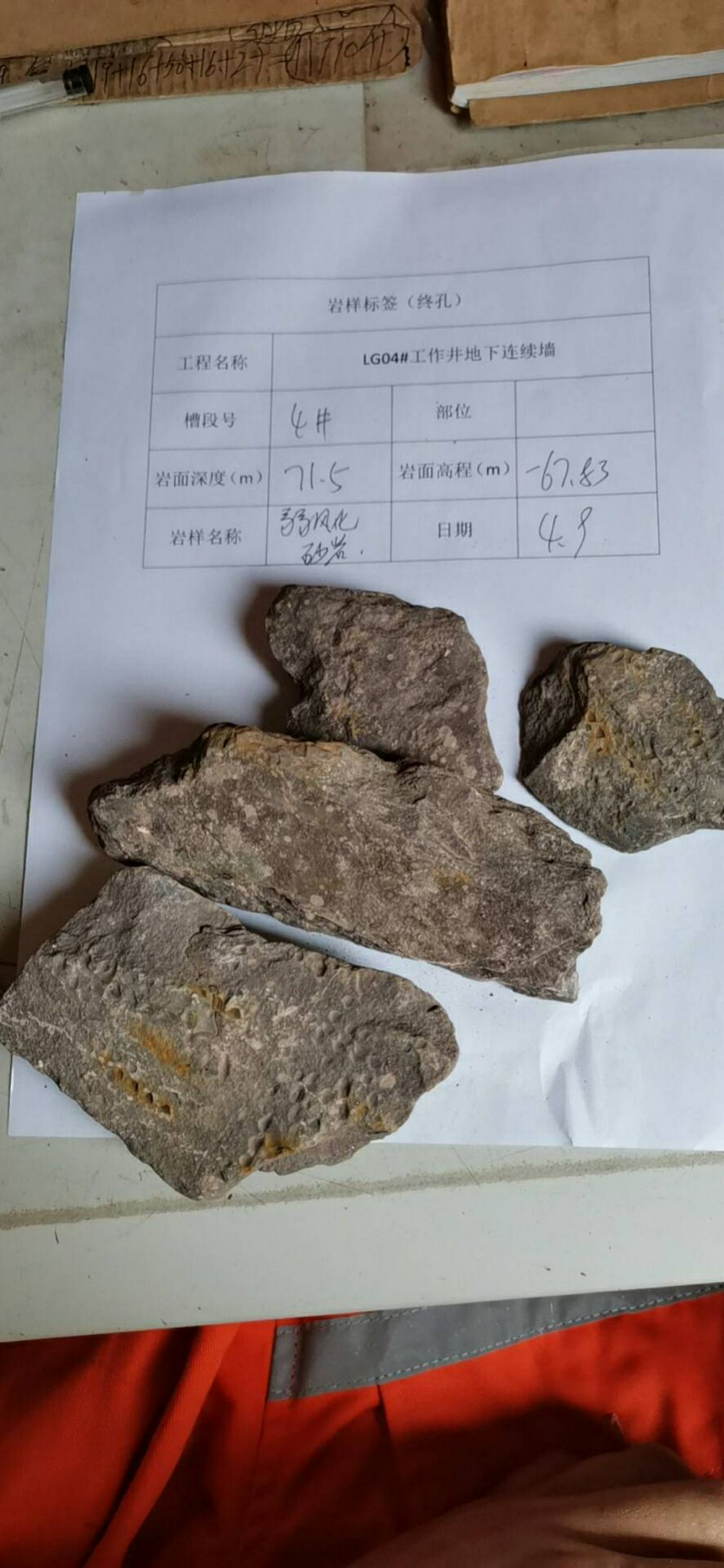

LG04#井地连墙4#槽三方联合验收

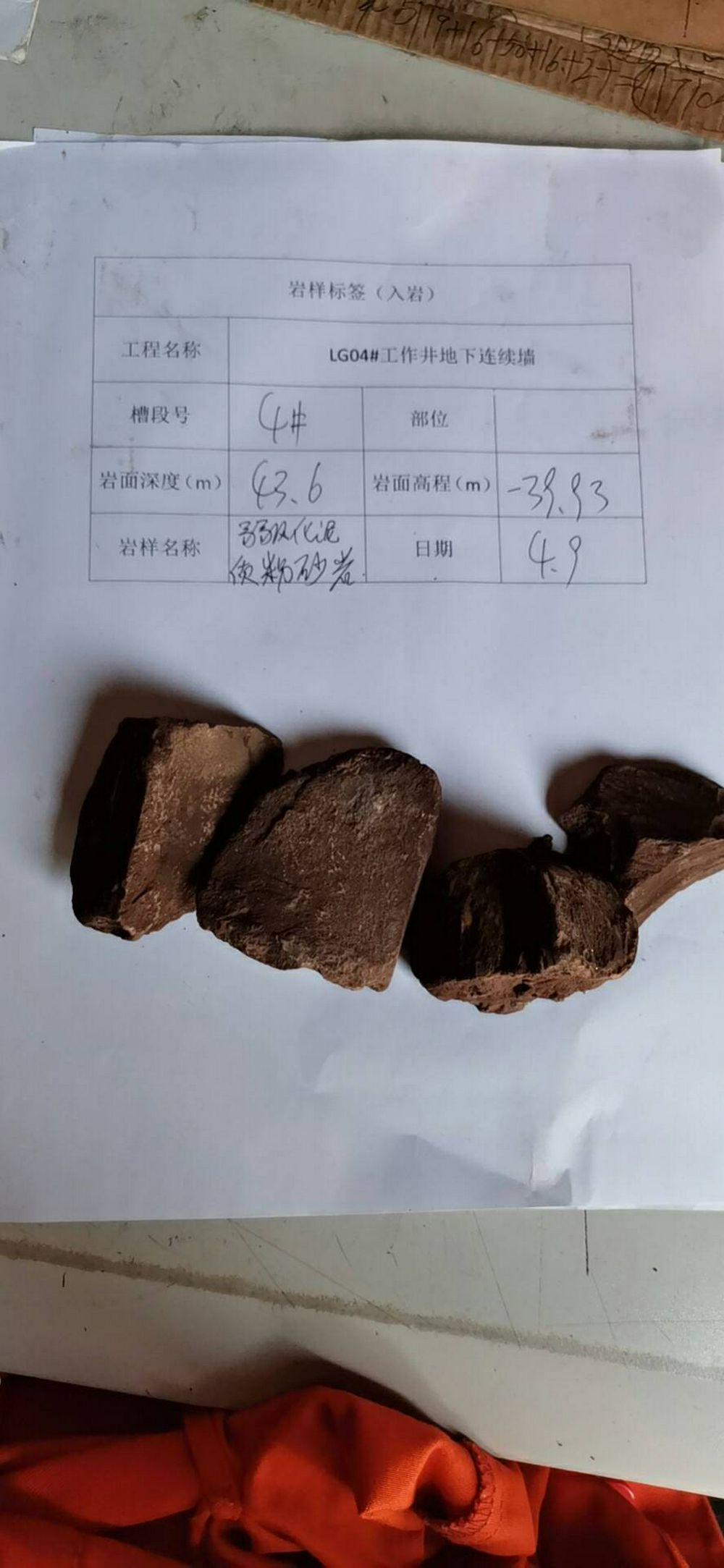

LG04#工作井地连墙4#槽地质情况为:孔深43.6m为紫红色弱风化泥质粉砂岩,孔深71.5m为浅紫红色弱风化砂岩(岩质较硬)。

5、下午16:45时,设代处地质专业陈文杰、陈祯平,在A2标LG03#工作井进行地质巡视,现场进行第三层土方开挖,以及第三层内衬墙凿毛、钢筋绑扎。(下图开挖工作面高程约-8.78m,地质情况以3-1层灰黑色淤泥质黏土为主,软塑-可塑状)

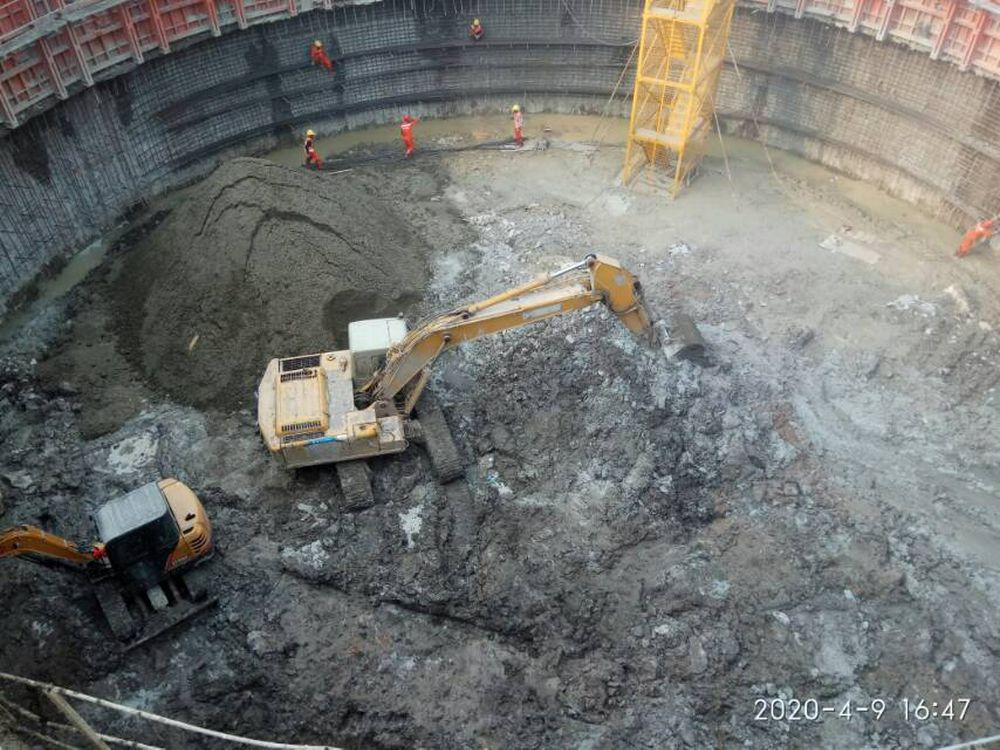

LG03#井第三层土方开挖面(高程约-8.78m)
