202004142053-B3、B4标例行巡视
B3、B4标例行巡视

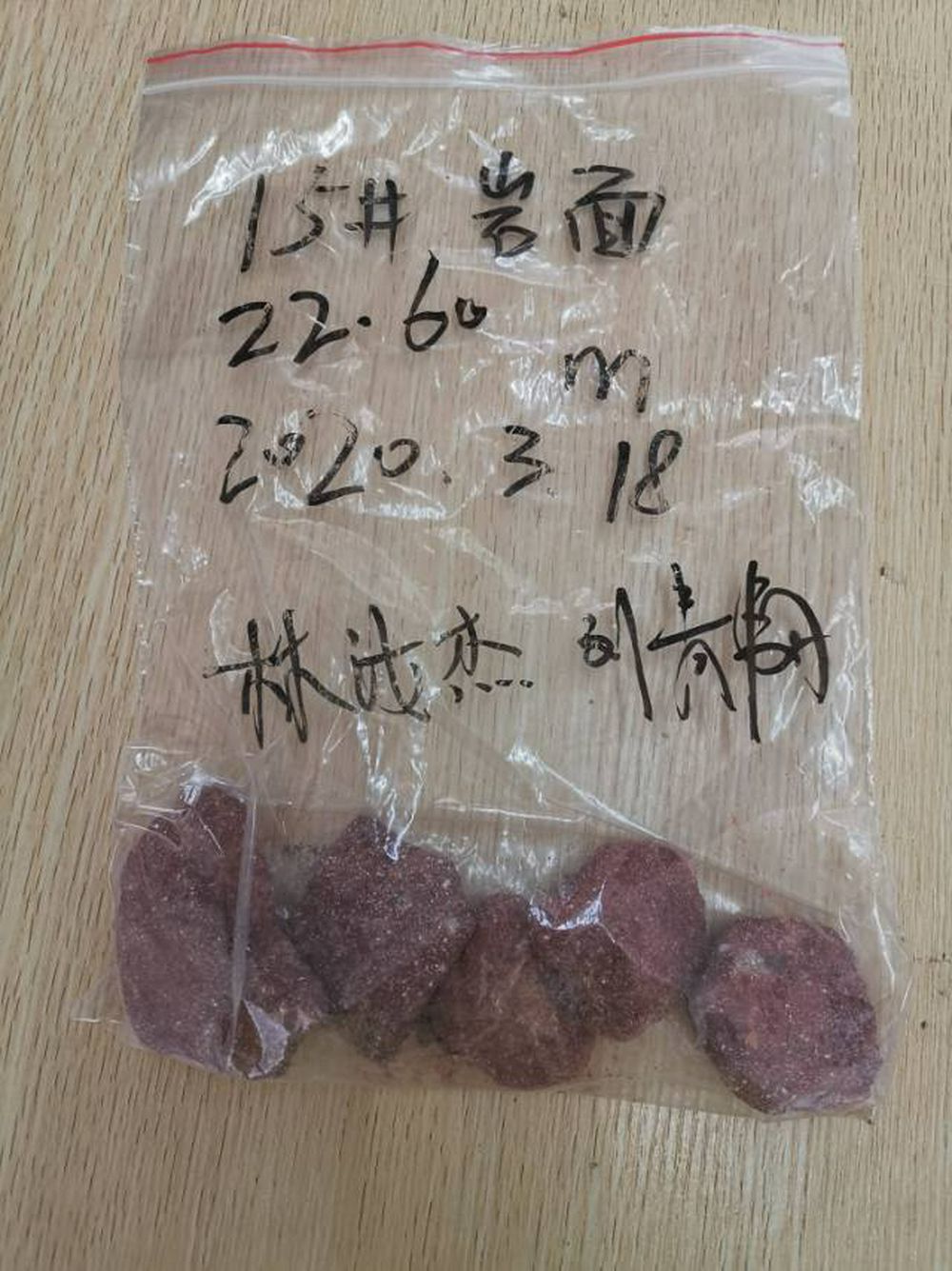

4月14日上午9:00点,设代东莞分部张艳平到B4标GS09井现场,与施工单位时伟强副总、章信武副经理一起抽查连续墙铣槽渣样(棕红色弱风化砂砾岩、含砾粗砂岩),了解工作井连续墙施工进度及存在问题。目前18幅连续墙已完成11幅。

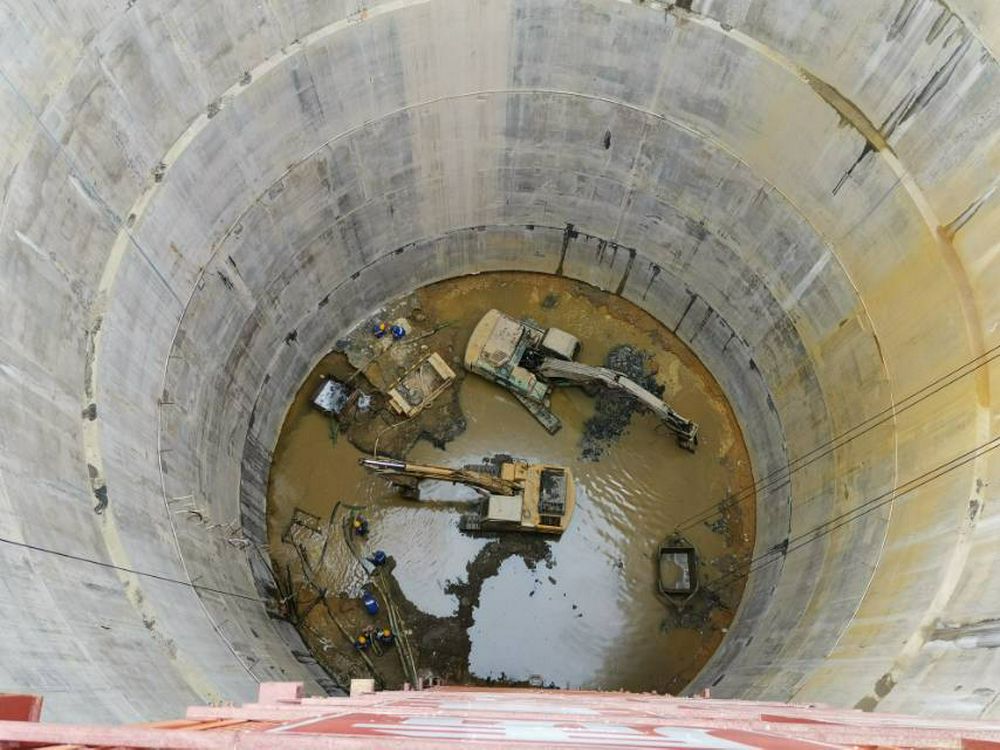

上午10:30,与监理部邱立明部长到B3标GS05井查看第10层开挖情况,基坑积水较多,抽排不力,一台炮机作业,进度不理想,开挖面于水下。

上午11:30,到GS08井例行巡视,地连墙已完成6幅,进展较慢,抽查岩渣为棕红色泥质粉砂岩夹粉砂岩,粉砂岩坚硬耐磨。施工单位现场负责人陈秦龙介绍当前地连墙铣槽1幅平均7天。
