LG02#工作井、A3及A4标现场进展及设代巡视

2020/4/20 1、下午14:50时,设代处地质专业设代陈祯平,同顺德管理部毛阿平、施工01标科源监理、施工A2标粤水电二局唐景成,在A2标LG02#工作井进行地质巡视,现场正进行第六层土方开挖,下图角落处开挖工作面较深已达到高程-21.9m,其地质情况:紫红色全风化泥质粉砂岩,呈风化土状,硬塑状,局部夹较多强风化泥质粉砂岩,呈碎石块状,岩质较软。设代建议:因LG02#工作井土、岩分界面存在一定的起伏,要求施工单位继续进行开挖,确保工作井开挖面大部分出露紫红色泥质粉砂岩全风化土,再由施工单位通知业主、设计、监理四方进行工作井开挖岩面联合地质验收。

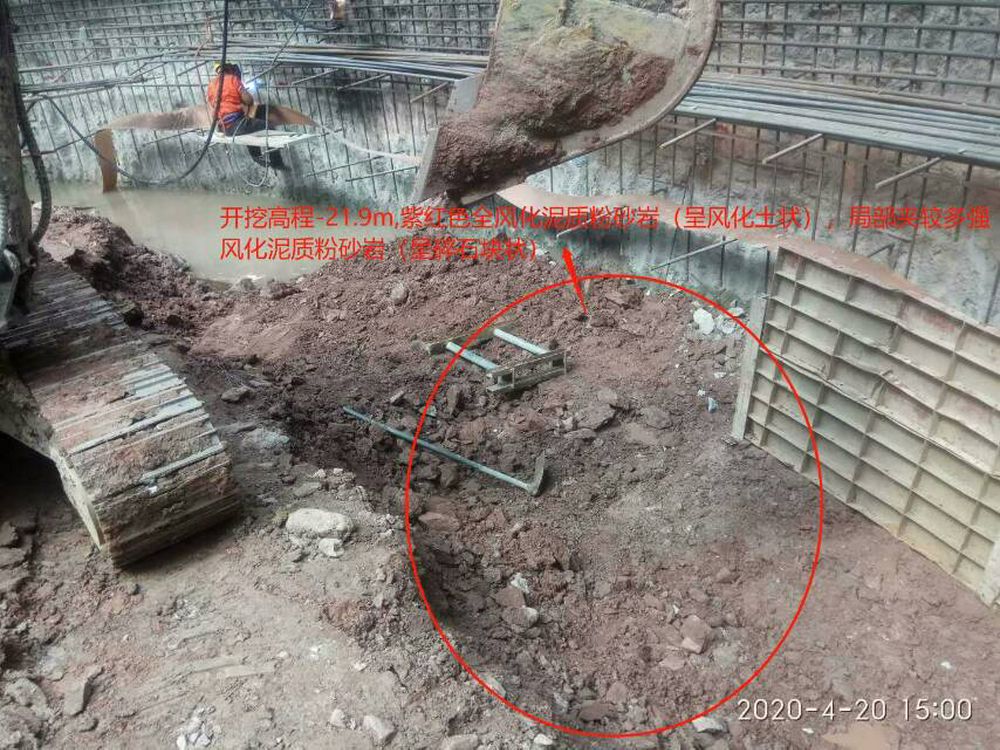

LG02#井局部开挖面高程-21.9m

设代地质巡视LG02#井开挖面

2、下午15:40到16:20时,设代处地质专业设代陈祯平,依次在A3标LG04#、LG05#工作井进行地质巡视。

(1)LG04#工作井现场进展:正进行最后两幅地连墙6#槽、10#槽的成槽施工,钢筋笼均已绑扎完成,预计晚上23时可以对6#槽进行验收,预计明天下午可以对10#槽进行验收,现LG04#工作井已累计完成地连墙22幅,总共24幅。

LG04#井最后两幅地连墙成槽作业

(2)LG05#工作井现场进展:在进行工作井场地的硬化。

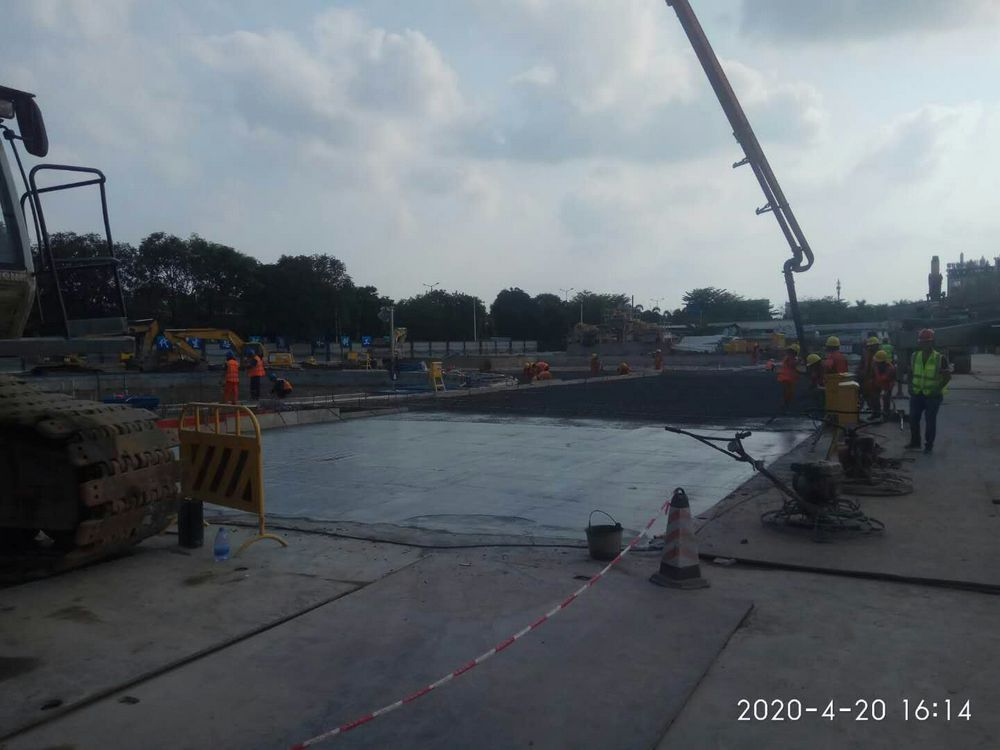

LG05#井场地硬化

3、下午16:35到17:20时,设代处地质专业设代陈祯平,依次在A4标LG07#、LG08#、LG06#工作井进行地质巡视。

(1)LG07#工作井现场进展:正进行地连墙10#槽的清孔作业,设代对地连墙10#槽成槽深度30.5m、47.4m、66.2m岩渣进行判断,确认其地质情况:①孔深30.5m为青灰色强风化泥质粉砂岩;②孔深47.4m为紫红色弱风化泥质粉砂岩;③孔深66.2m为紫红色弱风化泥质粉砂岩。现LG07#工作井已累计完成地连墙22幅,总共24幅,剩余2幅。

LG07#井地连墙10#槽清孔作业

LG07#井10#槽地质验收岩渣

(2)LG08#工作井现场进展:正进行工作井的第一层土方开挖,开挖工作面高程约0.82m,开挖面不平整,其地质情况为灰黑色淤质土,软塑状,局部为红褐色人工填土。设代现场发现的问题:开挖过程中,挖机对地面出露地连墙墙体、钢筋均有一定的破坏程度,出现墙体凿烂、钢筋扭曲等现象。设代现场提出的建议:要求施工单位提醒现场挖机人员在对四周地连墙墙壁附近进行开挖时,减缓挖机速度,尽量不多挖、超挖,可安排工人手工开挖,减少对地连墙墙体、钢筋不必要的损坏,同时注意现场的卫生。

LG08#井第一层土方开挖高程约0.82m

(3)LG06#工作井现场进展:正进行工作井的第二层土方开挖,开挖工作面高程约-3.78m,开挖面地质情况较差,积水较多,为2-3层灰黑色淤泥质细砂,松散状,局部夹淤质土,流塑状。设代现场发现的问题:开挖工作面为松散状淤质砂及流塑状淤质土,挖机极易倾覆;第二层开挖面看到的地连墙墙体,因过度凿毛造成墙体有一定的破坏程度;压顶梁面见较大的鞋陷孔洞印,明显养护时间不够,工作人员现场踩踏。设代现场提出的建议:第二层土方开挖面地质情况较差,建议对井内进行及时的抽排水,要确保下井作业人员及机器的安全;地连墙凿毛需采取措施改进,减少对地连墙墙体的破坏;在压顶梁养护期间,禁止工人踩踏压顶梁面。

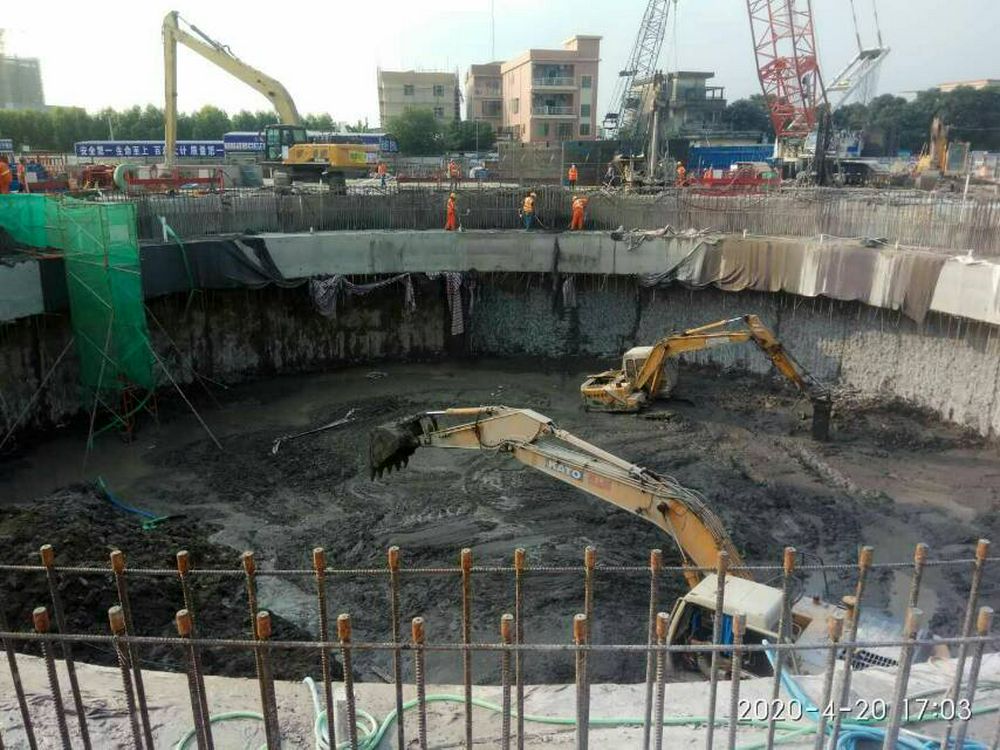

LG06#井第二层土方开挖高程约-3.78m
