202010222156-2020年10月20日,顺德管理部副总经理石文广拜访南方电网佛山供电局
2020年10月20日,顺德管理部副总经理石文广拜访南方电网佛山供电局
2020年10月20日上午,珠三角公司顺德管理部副总经理石文广率施工A5标项目经理李敏、顺德分部部长欧泽锋前往佛山市供电局拜访相关职能部门,落实珠三角输水隧洞在佛山市顺德区下穿高压电塔盾构施工手续办理相关事宜。沟通协调会议备忘如下:

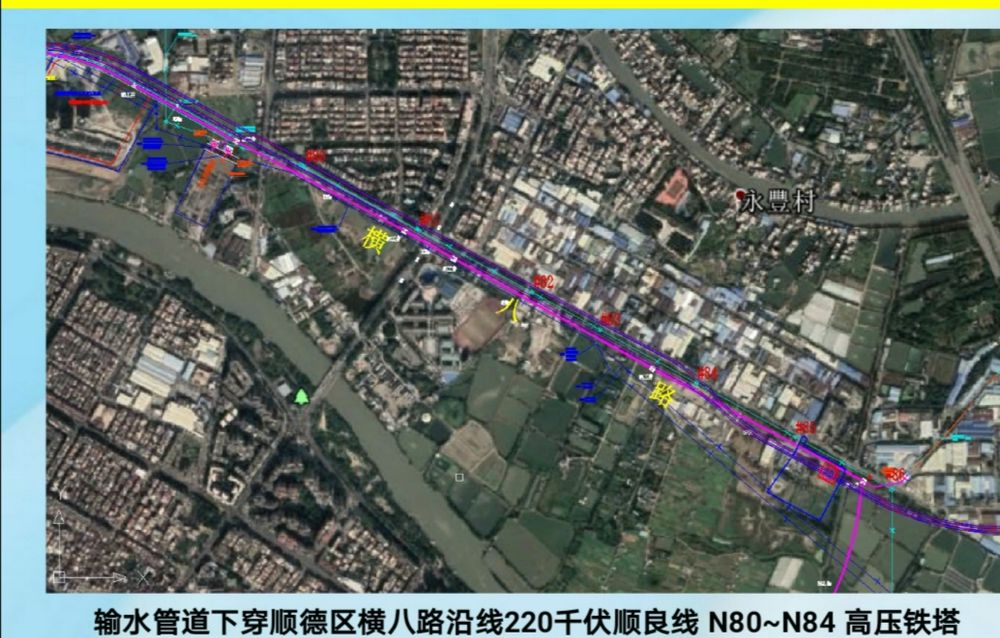

1、伦教横八路220Kv顺良线因顺德区规划及实施进度无法按期完成迁改,导致珠三角项目需采用下穿方式穿越5座电塔。因此,佛山供电局原则上不同意出具拆迁改为下穿方案的相关施工许可证。
2、珠三角隧洞与铁塔基础竖向距离约25米,且埋于弱风化泥质粉砂岩,从技术分析对下穿电塔影响,属于风险等级较小,但不等于风险不存在。因此,供电局不同意塔基未迁改完成前,盾构隧洞下穿。
建议珠三角公司及顺德区政府做好如下工作。
1.临时拆迁方案,结合横八路建设,采用电缆槽盒拆迁临时拆迁高压线,供电局配合相关工作,工期约2个月。
2. 临时架空拆迁方案,临时拆迁电塔,确保盾构隧洞通过,本方案由顺德区政府确定。
在上述两种方案仍未能实施或存在不可操作性,建议珠三角公司或顺德区政府对铁塔进行加固保护等措施,确保盾构隧洞穿越塔基的安全,该部分费用由项目建设单位,并自行组织相关专家进行评审,供电局不参与相关评审工作及出具相关意见。盾构隧洞穿越塔基安全责任由珠三角公司负责。
