202101100202-2021年1月9日,顺德段A2标粤海3号盾构机带压换刀进展情况
2021年1月9日,顺德段A2标粤海3号盾构机带压换刀进展情况

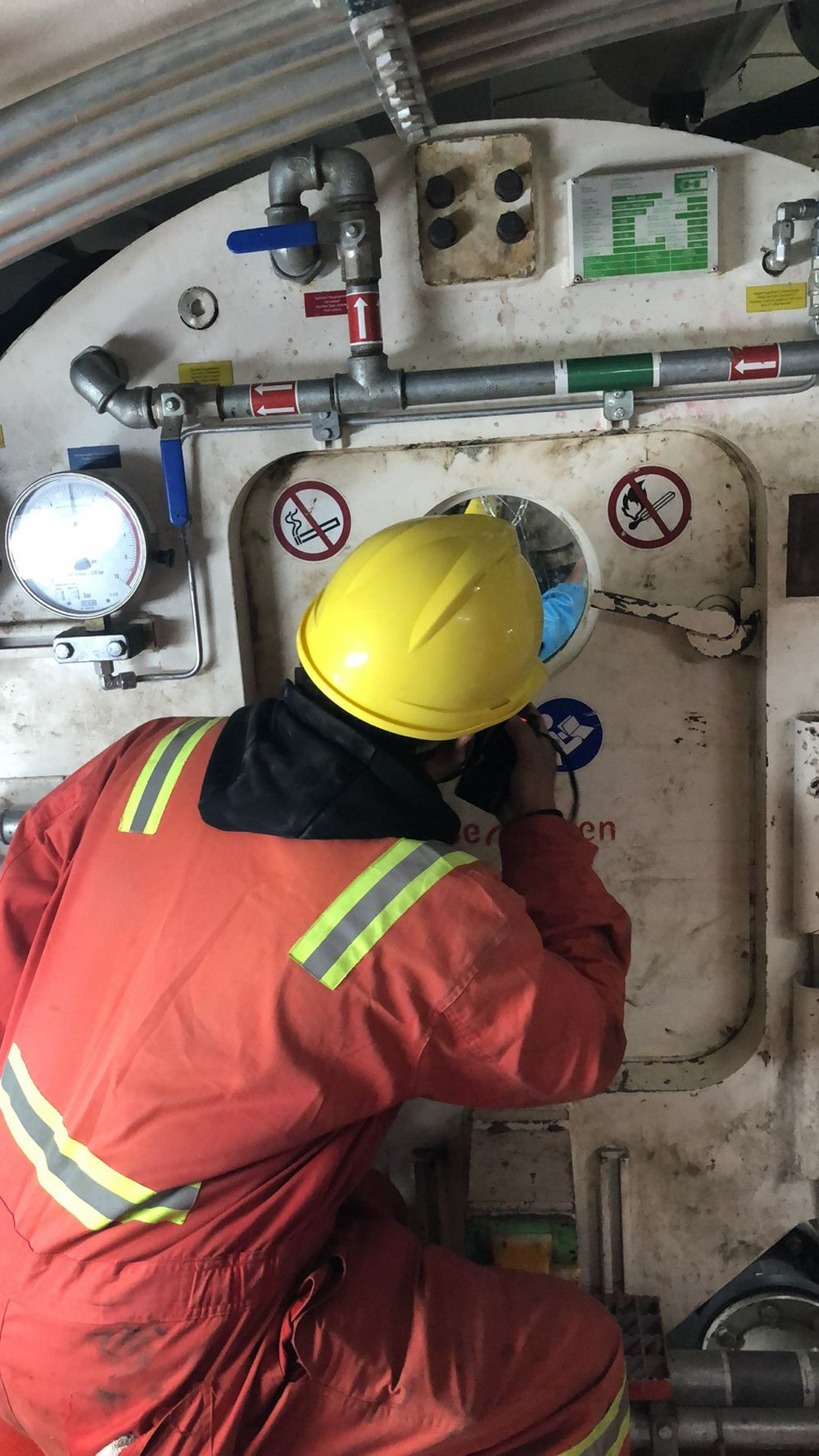

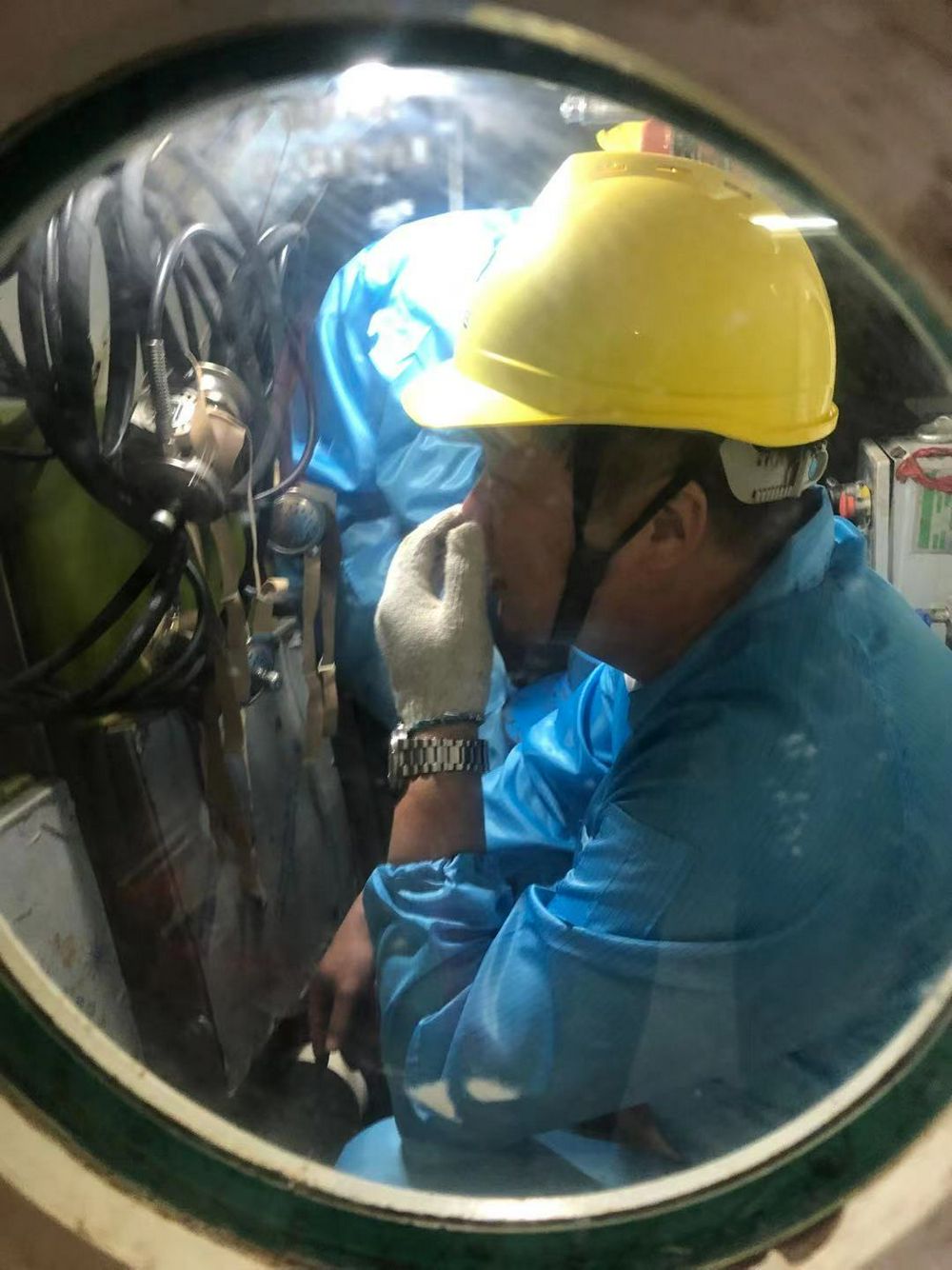

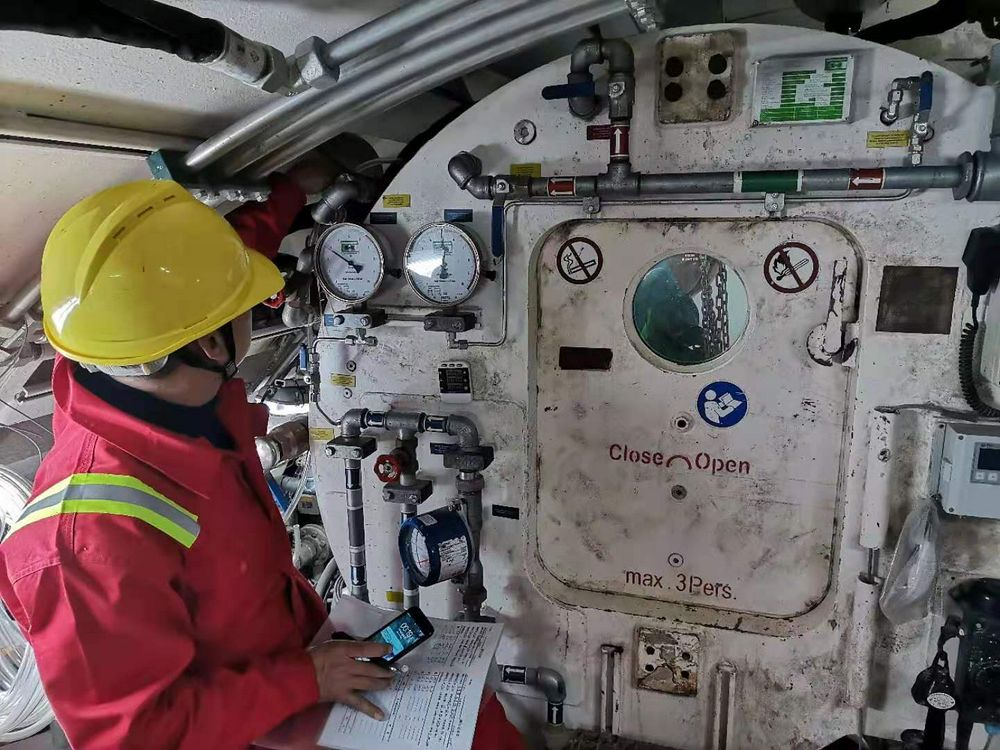

施工A2标LG02#工作井粤海3号掘进至第136环受不良地质影响,盾构机在大金山脚下停留28天,经过施工、监理、建设、设计以及多次召开外部专家评审会议,充分研究及精心准备,2021年1月8日下午18:00粤海3号盾构机带压换刀施工条件验收通过验收小组验收,1月9日上午开始进行超高压带压换刀工作。
地质:(III)弱风化砂砾岩、全风化状断层泥;
仓序:第1仓~第3仓
地面情况:刀盘位置地面稳定可控无异常;
作业面:掌子面稳定,无渗水,无漏砂;

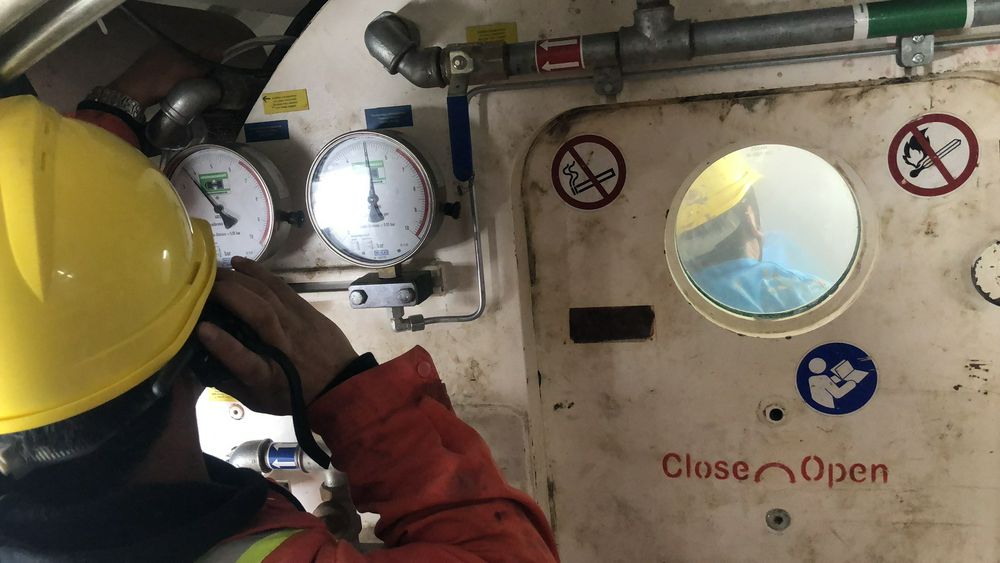

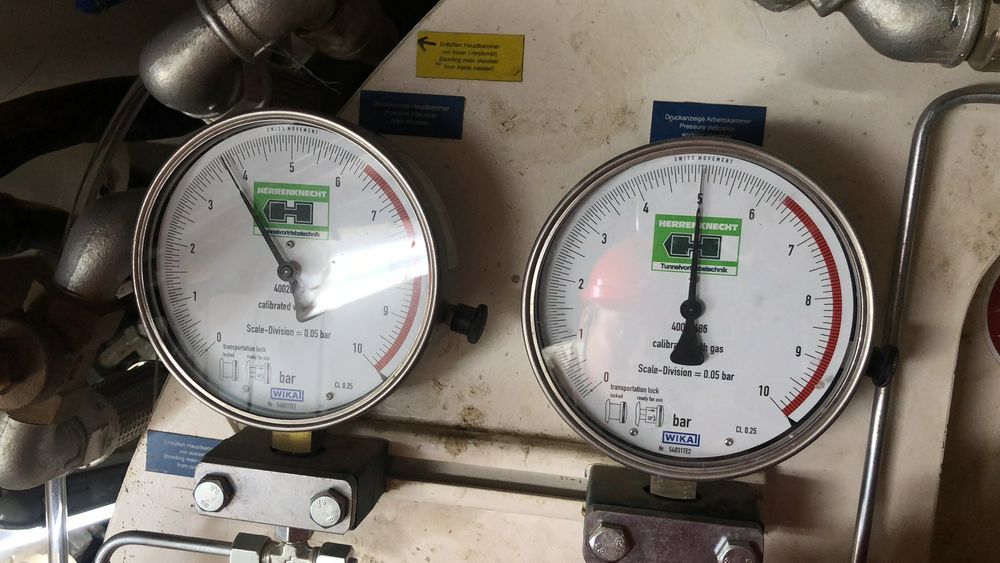

仓压:5.01bar;
工作情况:冲洗38#、32#、35#单刀(磨损15mm)。
