202101202141-2021年1月20日,监理02标主持召开LG09#-1工作井监测数据异常会议
2021年1月20日,监理02标主持召开LG09#-1工作井监测数据异常会议

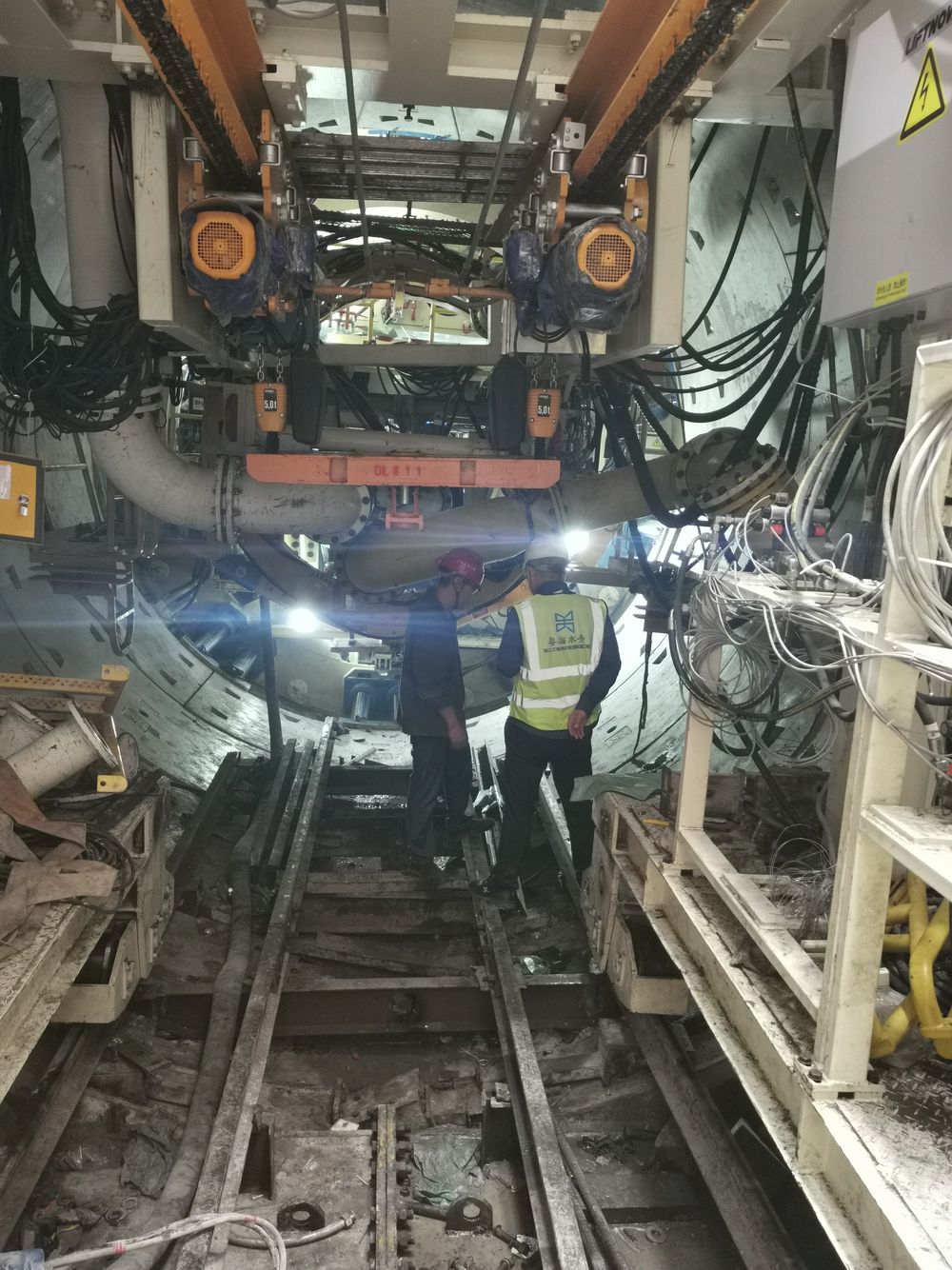

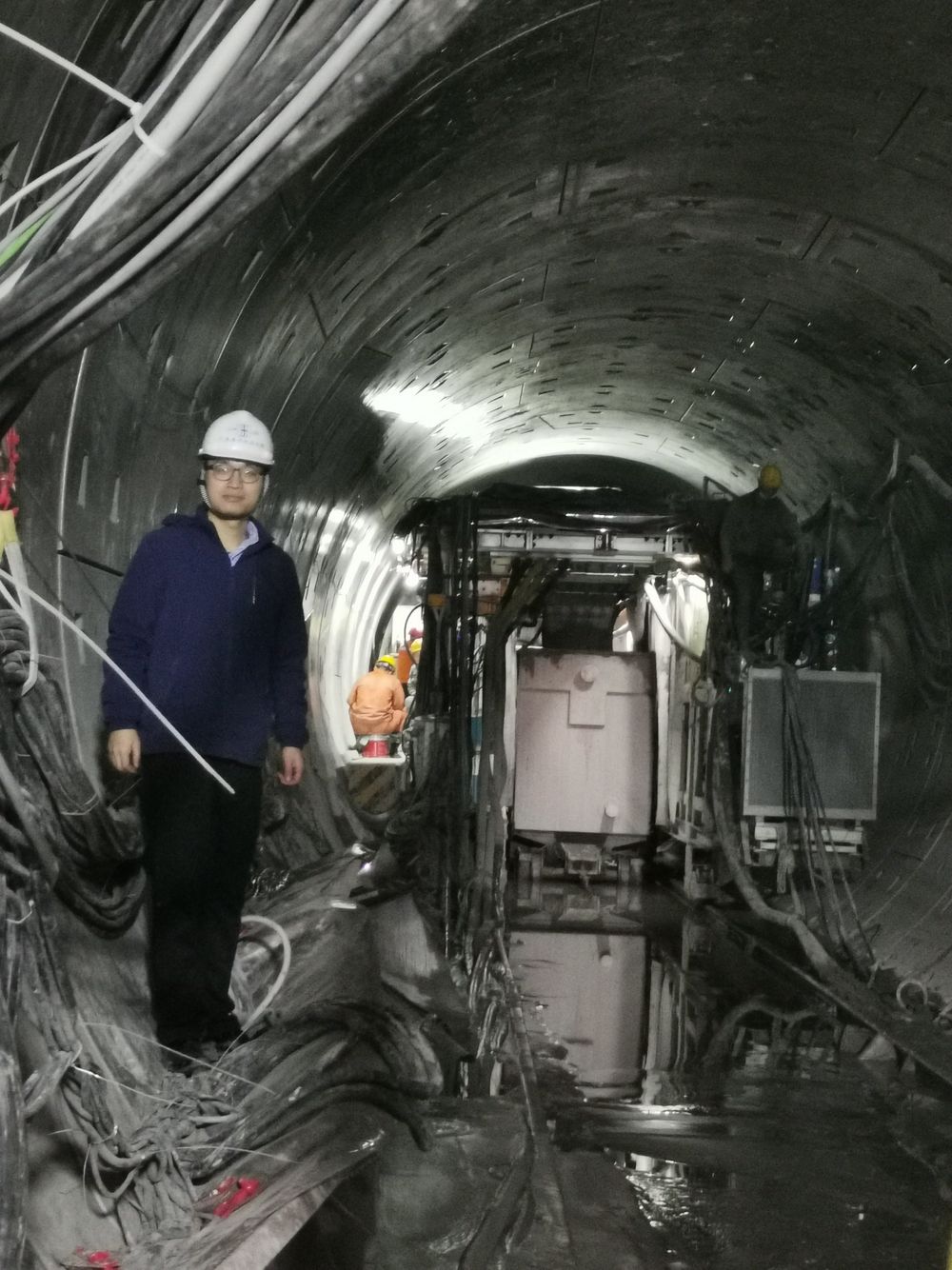

2021年1月20日,监理02标总监张磊在A5标项目部会议室主持召开施工A5标LG09#-1工作井监测数据异常分析研究会议。会议首先由安全监测01标汇报LG09#-1工作井监测数据异常情况,汇报内容主要包括测点布置、工作井目前工况、监测数据,与会人员分析、讨论,进行数据异常评价并提出处置意见。在参加本次会议前,顺德分部部长欧泽锋、陈文杰先前往本座工作井井下进行查勘并讨论水位突然下降的原因,工作井底板及内衬墙在前期封堵完成后,目前没有水排出,本次水位突然下降7米左右,基本可以判断为盾构隧洞掘进隧道内排水,引起地下水位下降。
针对本次水位下降情况分析,欧泽锋提出如下意见:
1.按照珠三角项目管理办法,水位下降已超设计预警值,应启动预警程序,提醒参建各方做好相关措施及应急准备。
2.施工单位应立即启动回灌措施,前期12个回灌孔重新启用。
3.施工单位应加强监测,按照业主要求,监测主体责任为施工方,第三方监测单位作为复核,因此,施工单位下一步需将监测方案报送监理审批,并落实实施。
4.预警生效,本座工作井消警前置条件为水位回升至设计要求水位范围内,在此期间,施工单位要做好相关盾构掘进措施,尽快通过断层破碎带。
5.在盾构前方在岩层完整位置,建议有条件进行停机检查刀具情况,确保顺利通过断层破碎带。
